نسبة إنجاز البناء: أمارا
لا يوجد بعد موعد إنجاز مسجّل لمشروع أمارا في تلال الغاف. بلغت نسبة إنجازه 77% في آخر تفتيش ميداني، أُجري في نوفمبر 2026. المطوّر: Majid Al Futtaim Tilal Al Ghaf Phase A.
77%
نسبة الإنجاز في التفتيش الميداني بتاريخ 17 نوفمبر 2026
- الإنجاز بالوتيرة الحالية
- مارس 2027
- بدء البناء
- يونيو 2024
- تاريخ التسجيل
- ديسمبر 2023
- المنطقة
- تلال الغاف
- عدد الوحدات
- 116
- بنك الضمان
- Emirates NBD
- الاسم بالإنجليزية
- Amara
- رقم المشروع
- 2858
- التفتيشات الميدانية
- 9
الجدول الزمني
منذ يناير 2026 ترتفع نسبة إنجاز أمارا بنحو 5.2 نقطة مئوية شهرياً. وبهذه الوتيرة يبلغ 100% نحو مارس 2027، ولا يوجد موعد إنجاز مسجّل للمقارنة به.
التفتيشات الميدانية
17 نوفمبر 2026
77%+6.5 نقطة
13 أغسطس 2026
71%+13 نقطة
8 يوليو 2026
58%+17 نقطة
16 أبريل 2026
41%+15 نقطة
13 يناير 2026
25%+19 نقطة
6 أكتوبر 2025
6.6%+2.3 نقطة
18 أغسطس 2025
4.3%+3.7 نقطة

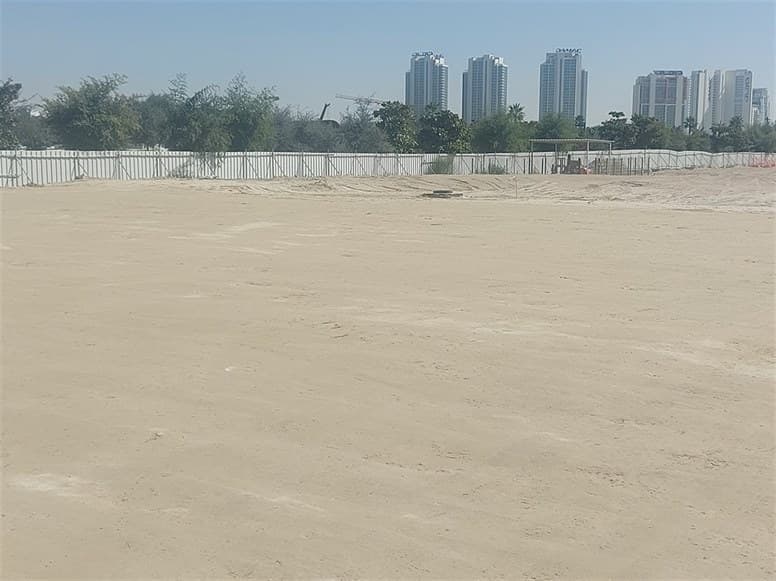

24 يناير 2025
0.6%+0.6 نقطة
27 نوفمبر 2023
0%
السياق
في تلال الغاف 6 مشاريع قيد الإنشاء بمتوسط إنجاز 73%.
لدى Majid Al Futtaim Tilal Al Ghaf Phase A 6 مشاريع قيد الإنشاء في دبي، تجاوز 3 منها موعد الإنجاز المسجّل.
تملك وحدة في أمارا؟
يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.
أبلغني عند الإطلاقأسئلة شائعة
- ما تاريخ تسليم أمارا؟
- لا يوجد بعد موعد إنجاز مسجّل لمشروع أمارا، والتسليم يأتي بعد اكتمال البناء، فلا يوجد تاريخ يمكن ذكره.
- ما آخر مستجدات البناء في أمارا؟
- بلغت نسبة الإنجاز 77% في التفتيش الميداني بتاريخ 17 نوفمبر 2026. فُتّش الموقع 9 مرات منذ نوفمبر 2023. وللموقع 74 صورة من تفتيشات دائرة الأراضي والأملاك.
- من يبني أمارا؟
- المطوّر المسجّل هو Majid Al Futtaim Tilal Al Ghaf Phase A. ولديه 5 مشاريع أخرى قيد الإنشاء في دبي.
- أي بنك يحتفظ بحساب ضمان أمارا؟
- Emirates NBD. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.
- إليزيان مانشنسمن المطوّر نفسه Majid Al Futtaim Tilal Al Ghaf Phase A. 95%، موعده مارس 2025، وقد فات.
- علايامن المطوّر نفسه Majid Al Futtaim Tilal Al Ghaf Phase A. 94%، موعده يوليو 2026، وقد فات.
- لاناي آيلاندمن المطوّر نفسه Majid Al Futtaim Tilal Al Ghaf Phase A. 61%، موعده سبتمبر 2026، وقد فات.
- سيرينيتي مانشنزمن المطوّر نفسه Majid Al Futtaim Tilal Al Ghaf Phase A. 40%.
- كيف تتابع تقدّم مشروع على الخارطةكيف تقرأ نسبة الإنجاز، وما يتيحه حساب الضمان حين يسبق طلب الدفع ما بُني.
- تسليم المشاريع على الخارطة في دبيما يحدث بين اكتمال البناء واستلام المفاتيح.
- فحص التسليم لوحدة جديدة في دبيكيف تفحص الوحدة قبل أن تقبلها.
نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.







.jpeg&w=3840&q=75)
