نسبة إنجاز البناء: لاناي آيلاند

سُجّل لاناي آيلاند في تلال الغاف ليكتمل في سبتمبر 2026، وما زال قيد الإنشاء. بلغت نسبة إنجازه 61% في آخر تفتيش ميداني، أُجري في سبتمبر 2026. المطوّر: ⁦Majid Al Futtaim Tilal Al Ghaf Phase A⁩.

61%

نسبة الإنجاز في التفتيش الميداني بتاريخ 9 سبتمبر 2026

تجاوز موعد الإنجاز المسجّل بـشهرين

موعد الإنجاز المسجّل
سبتمبر 2026
الإنجاز بالوتيرة الحالية
أكتوبر 2027
بدء البناء
أبريل 2023
تاريخ التسجيل
نوفمبر 2022
المنطقة
تلال الغاف
عدد الوحدات
27
بنك الضمان
Emirates NBD
الاسم بالإنجليزية
Lanai Island
رقم المشروع
2498
التفتيشات الميدانية
11

الجدول الزمني

كان موعد إنجاز لاناي آيلاند المسجّل سبتمبر 2026، أي قبل شهرين، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 3.0 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو أكتوبر 2027.

0%25%50%75%100%2023202420252026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

9 سبتمبر 2026

61%+2.1 نقطة

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 1، 9 سبتمبر 2026

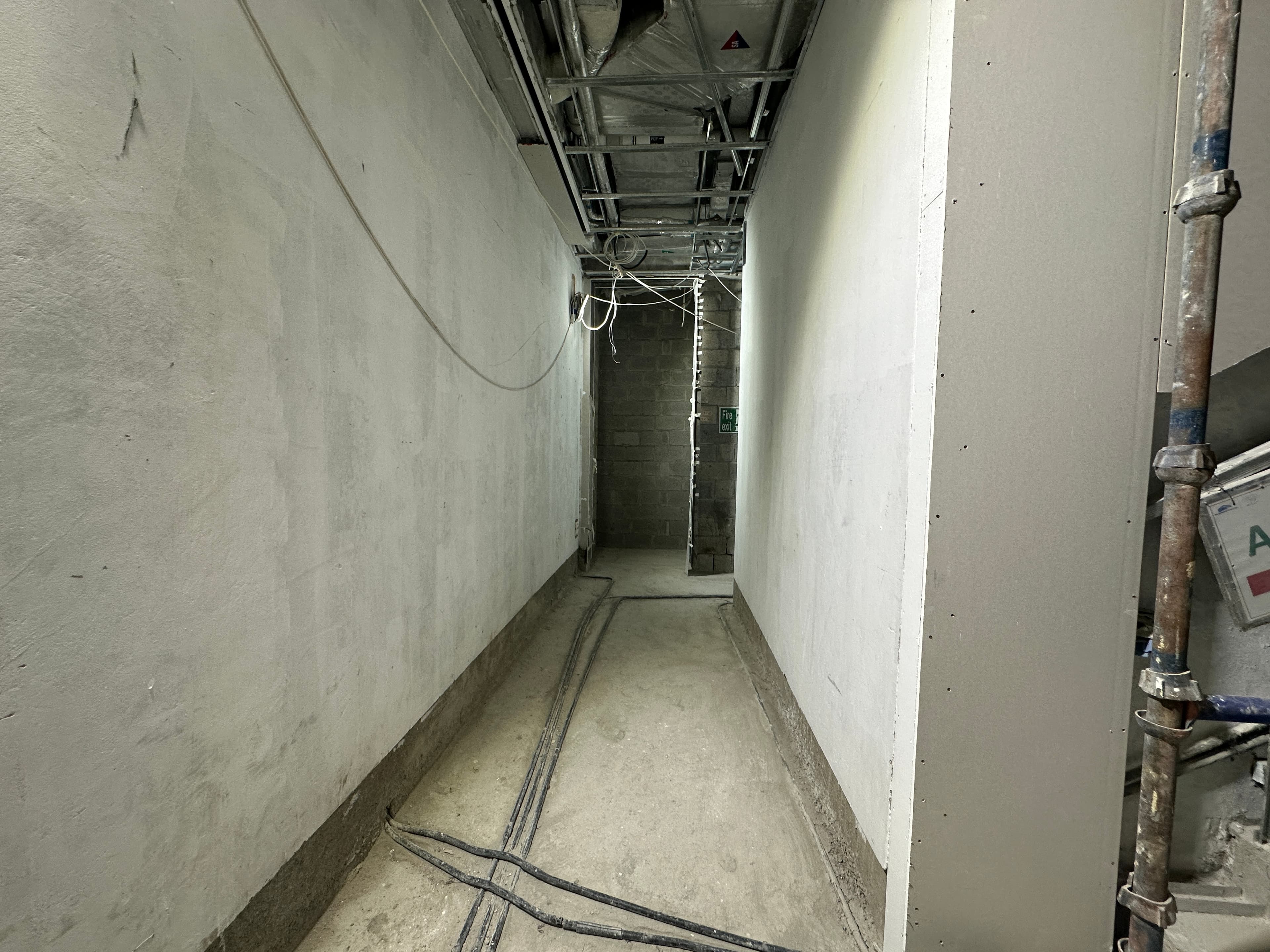

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 2، 9 سبتمبر 2026

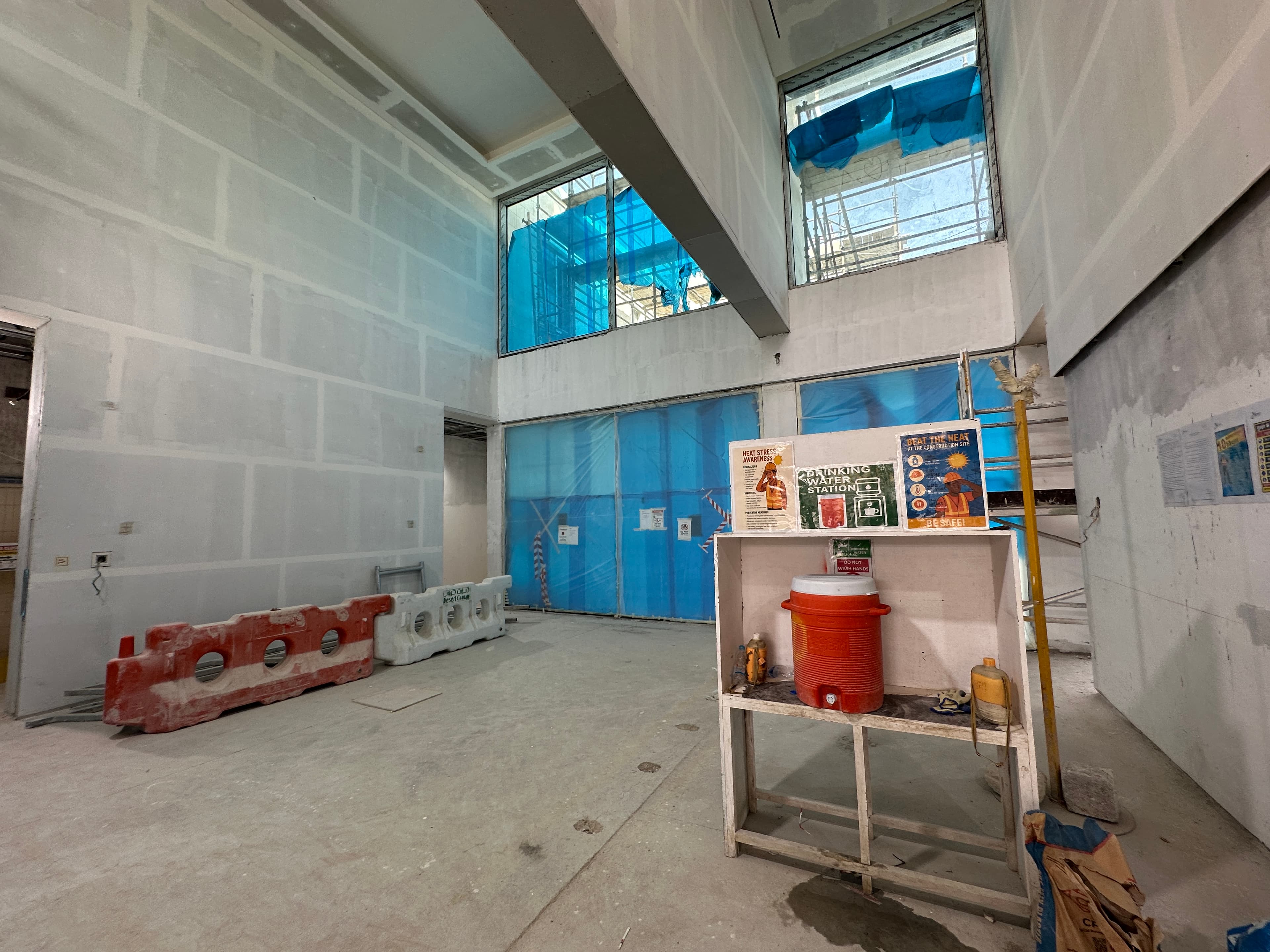

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 3، 9 سبتمبر 2026
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 4، 9 سبتمبر 2026

10 أغسطس 2026

59%+10 نقطة

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 1، 10 أغسطس 2026
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 2، 10 أغسطس 2026
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 3، 10 أغسطس 2026
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 4، 10 أغسطس 2026

2 أبريل 2026

48%+2.4 نقطة

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 1، 2 أبريل 2026
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 2، 2 أبريل 2026
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 3، 2 أبريل 2026
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 4، 2 أبريل 2026

11 فبراير 2026

46%+17 نقطة

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 1، 11 فبراير 2026
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 2، 11 فبراير 2026
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 3، 11 فبراير 2026
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 4، 11 فبراير 2026

20 أكتوبر 2025

29%+9.2 نقطة

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 1، 20 أكتوبر 2025
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 2، 20 أكتوبر 2025
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 3، 20 أكتوبر 2025
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 4، 20 أكتوبر 2025

17 يوليو 2025

19%+5.8 نقطة

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 1، 17 يوليو 2025
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 2، 17 يوليو 2025
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 3، 17 يوليو 2025
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 4، 17 يوليو 2025

20 يناير 2025

14%+8.5 نقطة

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 1، 20 يناير 2025
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 2، 20 يناير 2025
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 3، 20 يناير 2025
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 4، 20 يناير 2025

18 ديسمبر 2024

5.1%+4.6 نقطة

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 1، 18 ديسمبر 2024
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 2، 18 ديسمبر 2024
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 3، 18 ديسمبر 2024
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 4، 18 ديسمبر 2024

1 مايو 2024

0.6%+0.4 نقطة

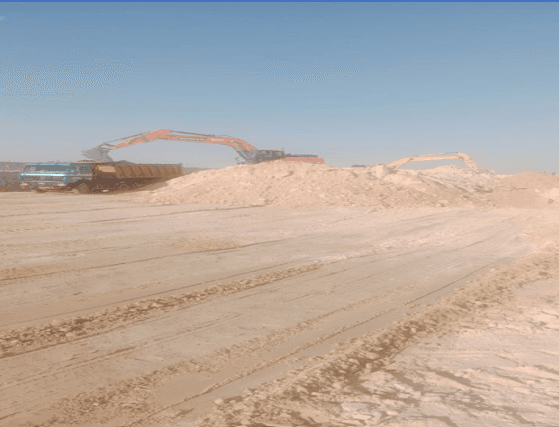

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 1، 1 مايو 2024
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 2، 1 مايو 2024

17 يوليو 2023

0.1%+0.0 نقطة

  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 1، 17 يوليو 2023
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 2، 17 يوليو 2023
  • موقع بناء لاناي آيلاند، صورة التفتيش رقم 3، 17 يوليو 2023

جميع صور الموقع (70) بحسب تاريخ التفتيش

السياق

في تلال الغاف 6 مشاريع قيد الإنشاء بمتوسط إنجاز 73%.

لدى ⁦Majid Al Futtaim Tilal Al Ghaf Phase A⁩ 6 مشاريع قيد الإنشاء في دبي، تجاوز 3 منها موعد الإنجاز المسجّل.

تملك وحدة في لاناي آيلاند؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم لاناي آيلاند؟
كان موعد الإنجاز المسجّل سبتمبر 2026، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو أكتوبر 2027. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في لاناي آيلاند؟
بلغت نسبة الإنجاز 61% في التفتيش الميداني بتاريخ 9 سبتمبر 2026. فُتّش الموقع 11 مرة منذ نوفمبر 2022. وللموقع 70 صورة من تفتيشات دائرة الأراضي والأملاك.
هل لاناي آيلاند متأخر؟
نعم. تجاوز موعد إنجازه المسجّل (سبتمبر 2026)، وما زال مسجّلاً قيد الإنشاء.
من يبني لاناي آيلاند؟
المطوّر المسجّل هو ⁦Majid Al Futtaim Tilal Al Ghaf Phase A⁩. ولديه 5 مشاريع أخرى قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان لاناي آيلاند؟
⁦Emirates NBD⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
