نسبة إنجاز البناء: البرج الخامس

سُجّل البرج الخامس في قرية جميرا الدائرية ليكتمل في يوليو 2026، وما زال قيد الإنشاء. بلغت نسبة إنجازه 55% في آخر تفتيش ميداني، أُجري في نوفمبر 2026. المطوّر: ⁦Object One Real Estate Development⁩.

55%

نسبة الإنجاز في التفتيش الميداني بتاريخ 16 نوفمبر 2026

تجاوز موعد الإنجاز المسجّل بـ4 أشهر

موعد الإنجاز المسجّل
يوليو 2026
الإنجاز بالوتيرة الحالية
يوليو 2029
بدء البناء
مارس 2024
تاريخ التسجيل
يوليو 2024
عدد الوحدات
345
بنك الضمان
Abu Dhabi Islamic Bank
الاسم بالإنجليزية
The Fifth Tower
رقم المشروع
3048
التفتيشات الميدانية
7

الجدول الزمني

كان موعد إنجاز البرج الخامس المسجّل يوليو 2026، أي قبل 4 أشهر، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 1.4 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو يوليو 2029.

0%25%50%75%100%20252026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

16 نوفمبر 2026

55%+4.7 نقطة

  • موقع بناء البرج الخامس، صورة التفتيش رقم 1، 16 نوفمبر 2026
  • موقع بناء البرج الخامس، صورة التفتيش رقم 2، 16 نوفمبر 2026
  • موقع بناء البرج الخامس، صورة التفتيش رقم 3، 16 نوفمبر 2026
  • موقع بناء البرج الخامس، صورة التفتيش رقم 4، 16 نوفمبر 2026

4 أغسطس 2026

50%+5.0 نقطة

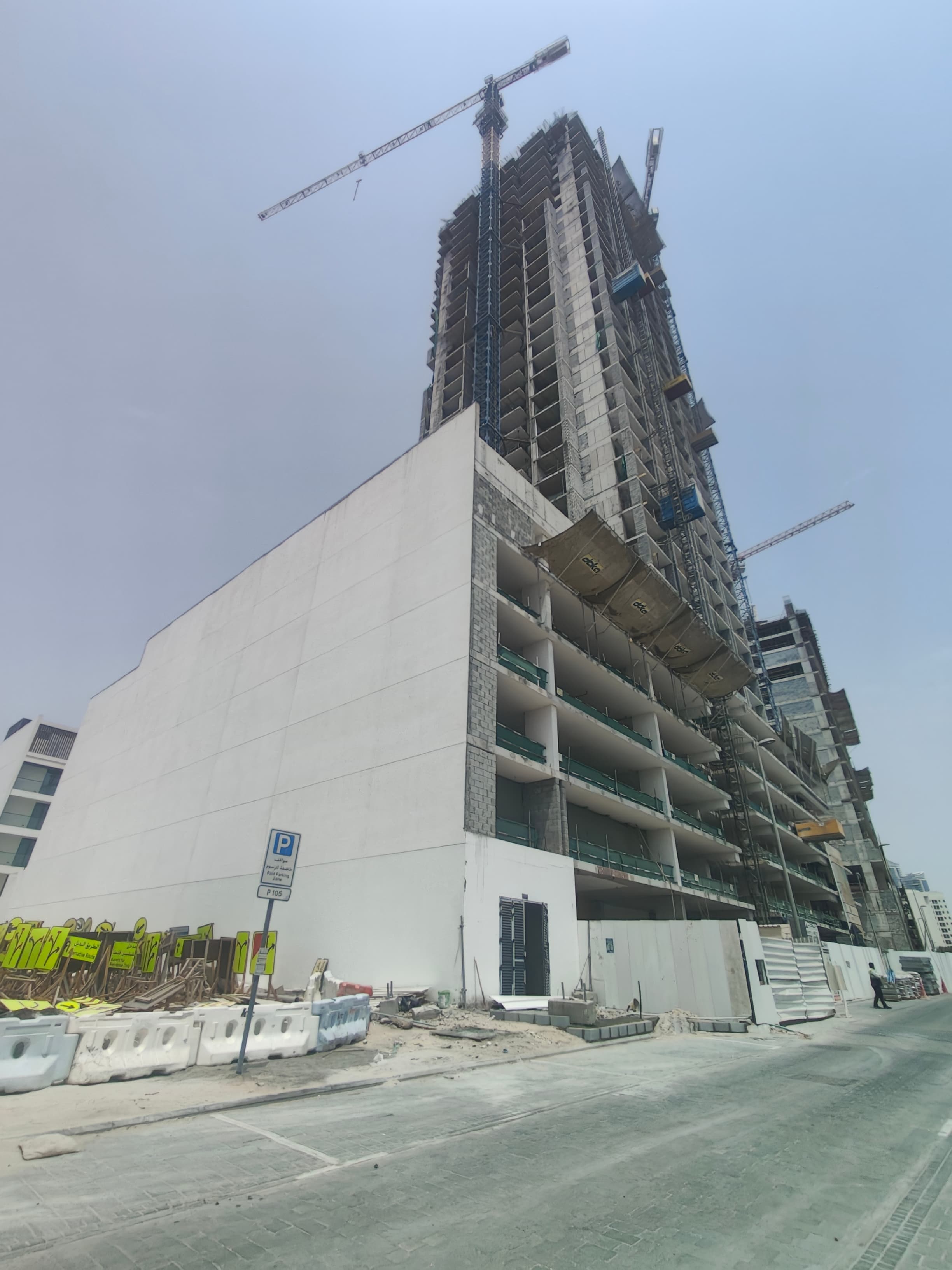

  • موقع بناء البرج الخامس، صورة التفتيش رقم 1، 4 أغسطس 2026
  • موقع بناء البرج الخامس، صورة التفتيش رقم 2، 4 أغسطس 2026
  • موقع بناء البرج الخامس، صورة التفتيش رقم 3، 4 أغسطس 2026
  • موقع بناء البرج الخامس، صورة التفتيش رقم 4، 4 أغسطس 2026

17 أبريل 2026

45%+7.7 نقطة

  • موقع بناء البرج الخامس، صورة التفتيش رقم 1، 17 أبريل 2026
  • موقع بناء البرج الخامس، صورة التفتيش رقم 2، 17 أبريل 2026
  • موقع بناء البرج الخامس، صورة التفتيش رقم 3، 17 أبريل 2026
  • موقع بناء البرج الخامس، صورة التفتيش رقم 4، 17 أبريل 2026

6 نوفمبر 2025

38%+12 نقطة

  • موقع بناء البرج الخامس، صورة التفتيش رقم 1، 6 نوفمبر 2025
  • موقع بناء البرج الخامس، صورة التفتيش رقم 2، 6 نوفمبر 2025
  • موقع بناء البرج الخامس، صورة التفتيش رقم 3، 6 نوفمبر 2025
  • موقع بناء البرج الخامس، صورة التفتيش رقم 4، 6 نوفمبر 2025

3 يونيو 2025

26%+11 نقطة

  • موقع بناء البرج الخامس، صورة التفتيش رقم 1، 3 يونيو 2025

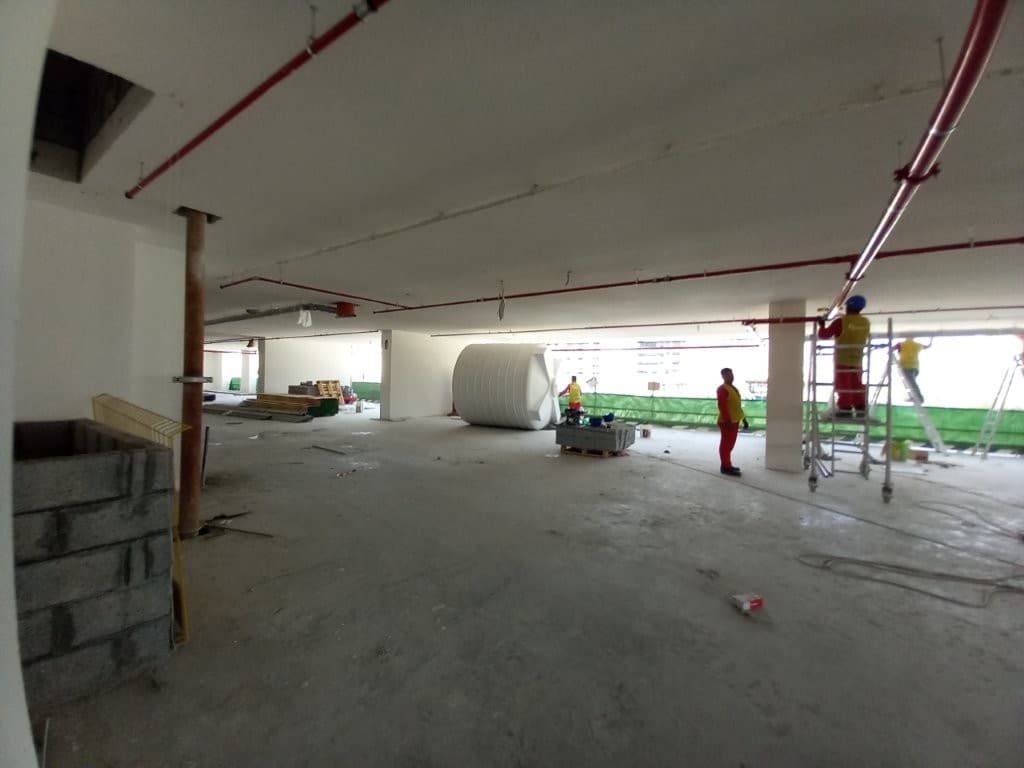

  • موقع بناء البرج الخامس، صورة التفتيش رقم 2، 3 يونيو 2025
  • موقع بناء البرج الخامس، صورة التفتيش رقم 3، 3 يونيو 2025
  • موقع بناء البرج الخامس، صورة التفتيش رقم 4، 3 يونيو 2025

21 يناير 2025

15%+15 نقطة

  • موقع بناء البرج الخامس، صورة التفتيش رقم 1، 21 يناير 2025
  • موقع بناء البرج الخامس، صورة التفتيش رقم 2، 21 يناير 2025
  • موقع بناء البرج الخامس، صورة التفتيش رقم 3، 21 يناير 2025
  • موقع بناء البرج الخامس، صورة التفتيش رقم 4، 21 يناير 2025

2 يوليو 2024

0%

  • موقع بناء البرج الخامس، صورة التفتيش رقم 1، 2 يوليو 2024
  • موقع بناء البرج الخامس، صورة التفتيش رقم 2، 2 يوليو 2024

جميع صور الموقع (57) بحسب تاريخ التفتيش

السياق

في قرية جميرا الدائرية 118 مشروعاً قيد الإنشاء بمتوسط إنجاز 42%.

لدى ⁦Object One Real Estate Development⁩ 13 مشروعاً قيد الإنشاء في دبي، تجاوز مشروع واحد منها موعد الإنجاز المسجّل.

تملك وحدة في البرج الخامس؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم البرج الخامس؟
كان موعد الإنجاز المسجّل يوليو 2026، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو يوليو 2029. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في البرج الخامس؟
بلغت نسبة الإنجاز 55% في التفتيش الميداني بتاريخ 16 نوفمبر 2026. فُتّش الموقع 7 مرات منذ يوليو 2024. وللموقع 57 صورة من تفتيشات دائرة الأراضي والأملاك.
هل البرج الخامس متأخر؟
نعم. تجاوز موعد إنجازه المسجّل (يوليو 2026)، وما زال مسجّلاً قيد الإنشاء.
من يبني البرج الخامس؟
المطوّر المسجّل هو ⁦Object One Real Estate Development⁩. ولديه 12 مشروعاً آخر قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان البرج الخامس؟
⁦Abu Dhabi Islamic Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
