نسبة إنجاز البناء: دوست برنسس رجاز

موعد الإنجاز المسجّل لمشروع دوست برنسس رجاز في قرية جميرا الدائرية هو أبريل 2027. بلغت نسبة إنجازه 64% في آخر تفتيش ميداني، أُجري في أغسطس 2026. المطوّر: ⁦Aces Property Development⁩.

64%

نسبة الإنجاز في التفتيش الميداني بتاريخ 6 أغسطس 2026

متأخر عن موعده

موعد الإنجاز المسجّل
أبريل 2027
الإنجاز بالوتيرة الحالية
أغسطس 2028
بدء البناء
أبريل 2017
تاريخ التسجيل
يوليو 2017
المطوّر
Aces Property Development
عدد الوحدات
256
بنك الضمان
United Bank Limited
الاسم بالإنجليزية
Dusit Princess Rijas
رقم المشروع
1901
التفتيشات الميدانية
11

الجدول الزمني

بين أغسطس 2025 وأغسطس 2026 ارتفعت نسبة إنجاز دوست برنسس رجاز بنحو 1.5 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو أغسطس 2028، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (أبريل 2027).

0%25%50%75%100%20182020202220242026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

6 أغسطس 2026

64%+7.0 نقطة

  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 1، 6 أغسطس 2026
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 2، 6 أغسطس 2026
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 3، 6 أغسطس 2026
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 4، 6 أغسطس 2026

10 أبريل 2026

57%+9.9 نقطة

  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 1، 10 أبريل 2026
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 2، 10 أبريل 2026
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 3، 10 أبريل 2026
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 4، 10 أبريل 2026

20 أغسطس 2025

47%+6.0 نقطة

  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 1، 20 أغسطس 2025
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 2، 20 أغسطس 2025
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 3، 20 أغسطس 2025
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 4، 20 أغسطس 2025

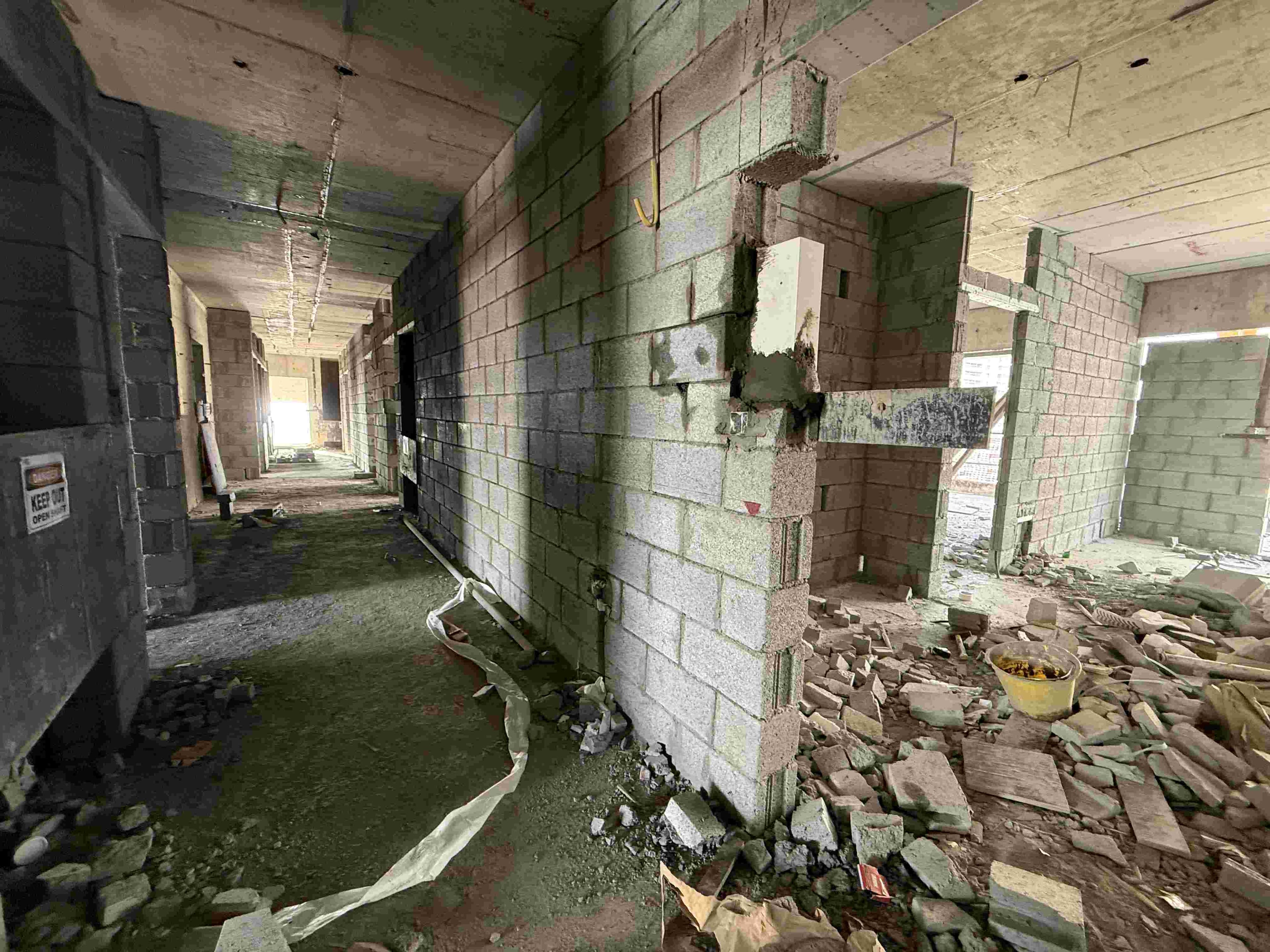

17 يناير 2025

41%+10 نقطة

  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 1، 17 يناير 2025
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 2، 17 يناير 2025
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 3، 17 يناير 2025
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 4، 17 يناير 2025

25 سبتمبر 2024

31%+9.6 نقطة

  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 1، 25 سبتمبر 2024
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 2، 25 سبتمبر 2024
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 3، 25 سبتمبر 2024
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 4، 25 سبتمبر 2024

14 مارس 2024

21%+11 نقطة

  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 1، 14 مارس 2024
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 2، 14 مارس 2024
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 3، 14 مارس 2024
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 4، 14 مارس 2024

17 أغسطس 2023

11%+5.3 نقطة

  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 1، 17 أغسطس 2023
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 2، 17 أغسطس 2023
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 3، 17 أغسطس 2023
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 4، 17 أغسطس 2023

13 مارس 2023

5.3%+0.6 نقطة

  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 1، 13 مارس 2023
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 2، 13 مارس 2023
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 3، 13 مارس 2023
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 4، 13 مارس 2023

10 نوفمبر 2022

4.7%+0.3 نقطة

  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 1، 10 نوفمبر 2022
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 2، 10 نوفمبر 2022
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 3، 10 نوفمبر 2022

30 يونيو 2022

4.4%+4.3 نقطة

  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 1، 30 يونيو 2022
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 2، 30 يونيو 2022
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 3، 30 يونيو 2022
  • موقع بناء دوست برنسس رجاز، صورة التفتيش رقم 4، 30 يونيو 2022

جميع صور الموقع (75) بحسب تاريخ التفتيش

السياق

في قرية جميرا الدائرية 118 مشروعاً قيد الإنشاء بمتوسط إنجاز 42%.

تملك وحدة في دوست برنسس رجاز؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم دوست برنسس رجاز؟
موعد الإنجاز المسجّل هو أبريل 2027، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو أغسطس 2028. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في دوست برنسس رجاز؟
بلغت نسبة الإنجاز 64% في التفتيش الميداني بتاريخ 6 أغسطس 2026. فُتّش الموقع 11 مرة منذ يناير 2022. وللموقع 75 صورة من تفتيشات دائرة الأراضي والأملاك.
هل دوست برنسس رجاز متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (أبريل 2027).
من يبني دوست برنسس رجاز؟
المطوّر المسجّل هو ⁦Aces Property Development⁩.
أي بنك يحتفظ بحساب ضمان دوست برنسس رجاز؟
⁦United Bank Limited⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
