نسبة إنجاز البناء: تيرازو ريزيدنسز
سُجّل تيرازو ريزيدنسز في قرية جميرا الدائرية ليكتمل في مايو 2026، وما زال قيد الإنشاء. بلغت نسبة إنجازه 95% في آخر تفتيش ميداني، أُجري في يوليو 2026. المطوّر: Taraf Development.
95%
نسبة الإنجاز في التفتيش الميداني بتاريخ 27 يوليو 2026
تجاوز موعد الإنجاز المسجّل بـ6 أشهر
- موعد الإنجاز المسجّل
- مايو 2026
- الإنجاز بالوتيرة الحالية
- سبتمبر 2026
- بدء البناء
- نوفمبر 2023
- تاريخ التسجيل
- يوليو 2023
- المطوّر
- Taraf Development
- المنطقة
- قرية جميرا الدائرية
- عدد الوحدات
- 211
- بنك الضمان
- Emirates NBD
- الاسم بالإنجليزية
- Terrazzo Residences
- رقم المشروع
- 2675
- التفتيشات الميدانية
- 10
الجدول الزمني
كان موعد إنجاز تيرازو ريزيدنسز المسجّل مايو 2026، أي قبل 6 أشهر، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 3.6 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو سبتمبر 2026.
التفتيشات الميدانية
27 يوليو 2026
95%+11 نقطة
6 أبريل 2026
84%+16 نقطة

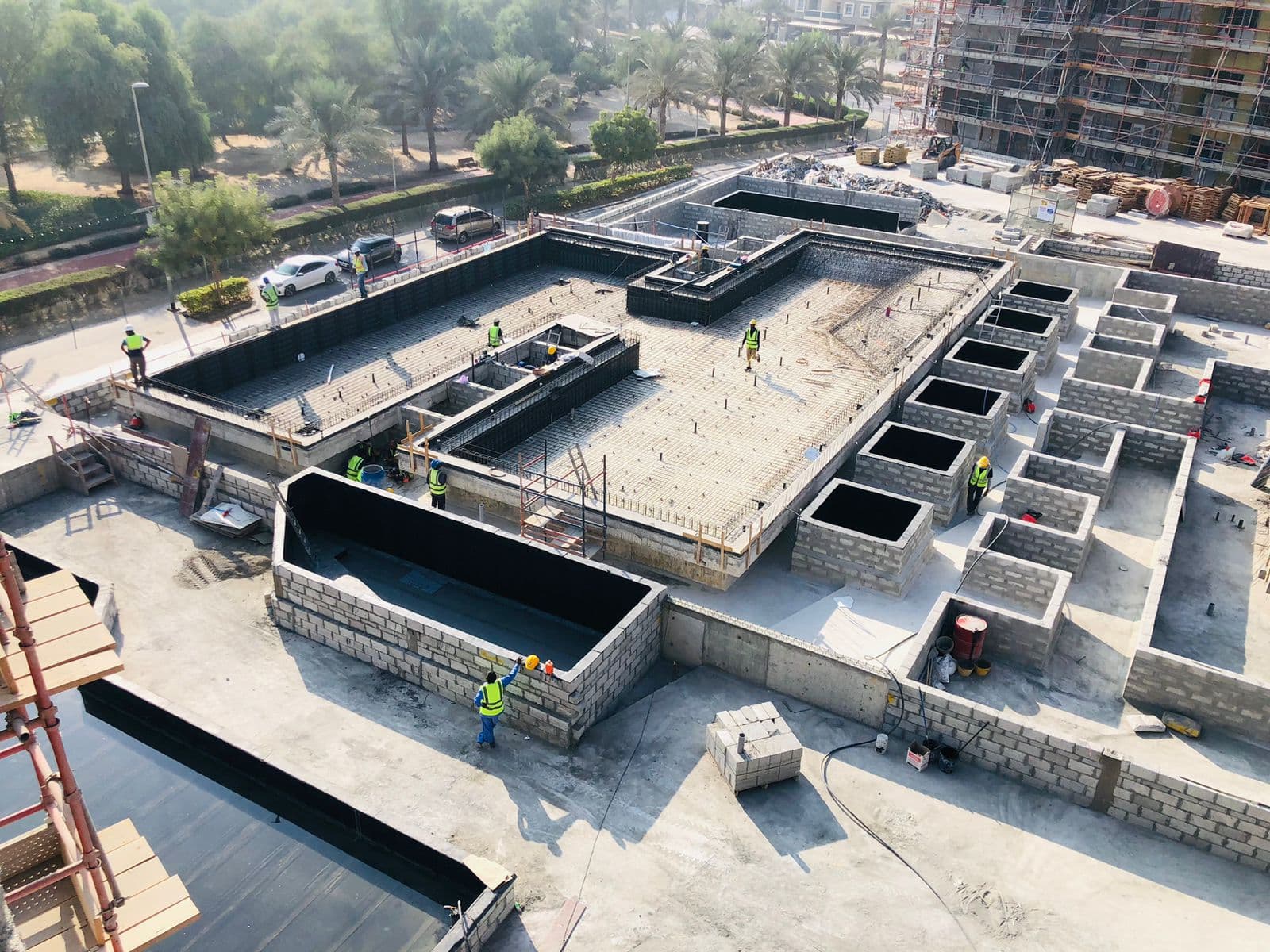

3 ديسمبر 2025
68%+9.1 نقطة
24 سبتمبر 2025
59%+20 نقطة
17 يونيو 2025
39%+19 نقطة
12 مارس 2025
20%+13 نقطة
4 نوفمبر 2024
6.8%+6.7 نقطة

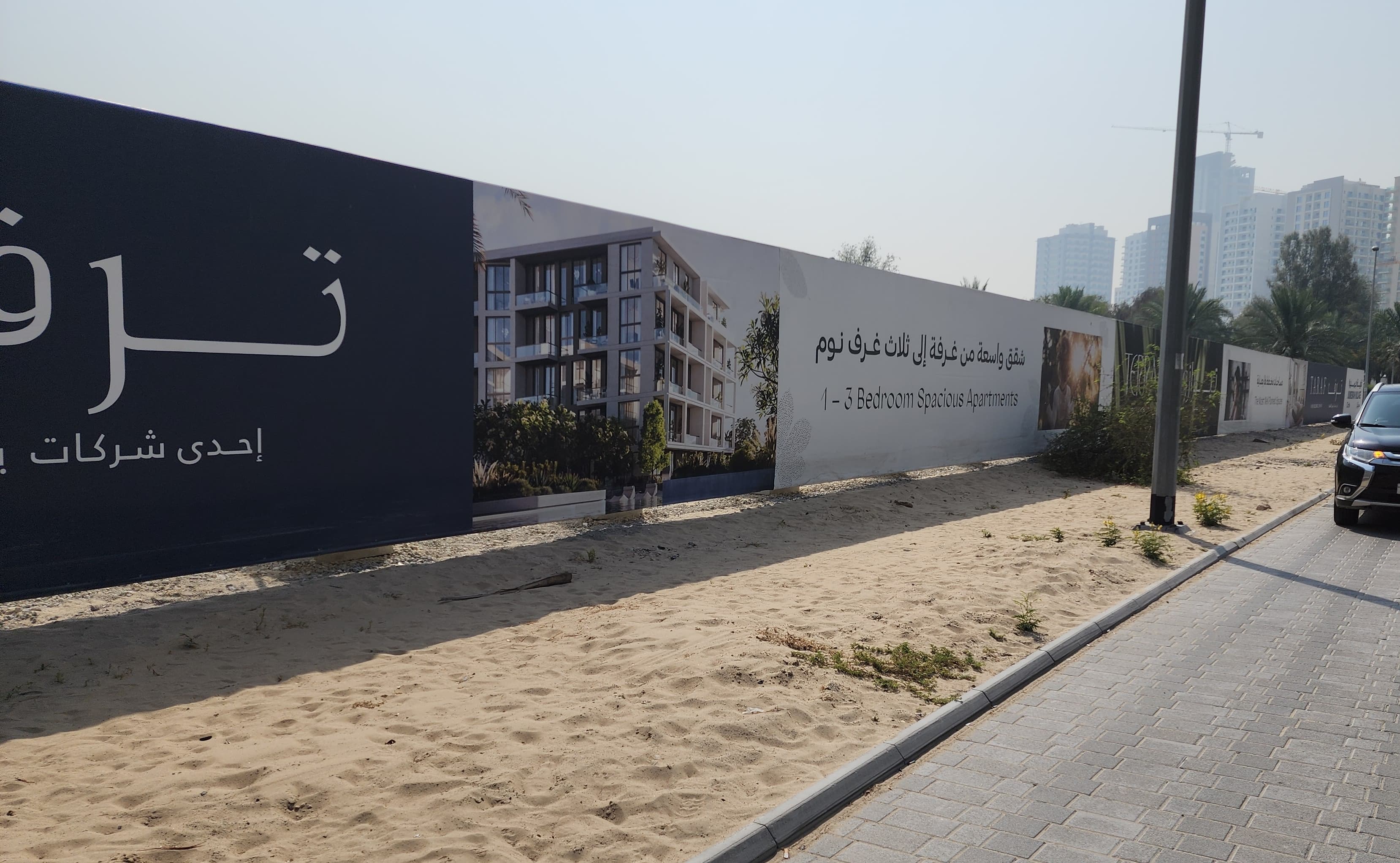

3 يوليو 2024
0%
13 ديسمبر 2023
0%+0.0 نقطة
24 مايو 2023
0%
السياق
في قرية جميرا الدائرية 118 مشروعاً قيد الإنشاء بمتوسط إنجاز 42%.
لدى Taraf Development 4 مشاريع قيد الإنشاء في دبي، تجاوز مشروع واحد منها موعد الإنجاز المسجّل.
تملك وحدة في تيرازو ريزيدنسز؟
يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.
أبلغني عند الإطلاقأسئلة شائعة
- ما تاريخ تسليم تيرازو ريزيدنسز؟
- كان موعد الإنجاز المسجّل مايو 2026، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو سبتمبر 2026. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
- ما آخر مستجدات البناء في تيرازو ريزيدنسز؟
- بلغت نسبة الإنجاز 95% في التفتيش الميداني بتاريخ 27 يوليو 2026. فُتّش الموقع 10 مرات منذ مايو 2023. وللموقع 72 صورة من تفتيشات دائرة الأراضي والأملاك.
- هل تيرازو ريزيدنسز متأخر؟
- نعم. تجاوز موعد إنجازه المسجّل (مايو 2026)، وما زال مسجّلاً قيد الإنشاء.
- من يبني تيرازو ريزيدنسز؟
- المطوّر المسجّل هو Taraf Development. ولديه 3 مشاريع أخرى قيد الإنشاء في دبي.
- أي بنك يحتفظ بحساب ضمان تيرازو ريزيدنسز؟
- Emirates NBD. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.
- تشيللو ريزيدنسزمن المطوّر نفسه Taraf Development. 39%.
- تيرا غولف كوليكشنمن المطوّر نفسه Taraf Development. 20%، موعده ديسمبر 2027.
- فلل كارل لاغرفيلد من ترفمن المطوّر نفسه Taraf Development. 11%.
- جيرمن سوبريم تاور 2مشروع قريب في قرية جميرا الدائرية. 45%، موعده يناير 2029.
- أليفا جرينمشروع قريب في قرية جميرا الدائرية. 52%، موعده نوفمبر 2025، وقد فات.
- دوست برنسس رجازمشروع قريب في قرية جميرا الدائرية. 64%، موعده أبريل 2027.
- سمانا ويفزمشروع قريب في قرية جميرا الدائرية. 91%، موعده أبريل 2026، وقد فات.
- كيف تتابع تقدّم مشروع على الخارطةكيف تقرأ نسبة الإنجاز، وما يتيحه حساب الضمان حين يسبق طلب الدفع ما بُني.
- تسليم المشاريع على الخارطة في دبيما يحدث بين اكتمال البناء واستلام المفاتيح.
- فحص التسليم لوحدة جديدة في دبيكيف تفحص الوحدة قبل أن تقبلها.
نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.




.jpg&w=3840&q=75)

.jpg&w=3840&q=75)
.jpg&w=3840&q=75)





.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)




.jpeg&w=3840&q=75)
.jpeg&w=3840&q=75)

.jpeg&w=3840&q=75)
