نسبة إنجاز البناء: Sapphire 32 By Dar Alkarama

موعد الإنجاز المسجّل لمشروع Sapphire 32 By Dar Alkarama في قرية جميرا الدائرية هو ديسمبر 2026. بلغت نسبة إنجازه 74% في آخر تفتيش ميداني، أُجري في نوفمبر 2026. المطوّر: ⁦Dar Al Karama Real Estate⁩.

74%

نسبة الإنجاز في التفتيش الميداني بتاريخ 10 نوفمبر 2026

متأخر عن موعده

موعد الإنجاز المسجّل
ديسمبر 2026
الإنجاز بالوتيرة الحالية
يونيو 2027
بدء البناء
أكتوبر 2023
تاريخ التسجيل
أكتوبر 2023
المطوّر
Dar Al Karama Real Estate
عدد الوحدات
232
بنك الضمان
Sharjah Islamic Bank
الاسم بالإنجليزية
Sapphire 32 By Dar Alkarama
رقم المشروع
2757
التفتيشات الميدانية
9

الجدول الزمني

بين نوفمبر 2025 ونوفمبر 2026 ارتفعت نسبة إنجاز Sapphire 32 By Dar Alkarama بنحو 3.5 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو يونيو 2027، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (ديسمبر 2026).

0%25%50%75%100%202420252026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

10 نوفمبر 2026

74%+12 نقطة

  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 1، 10 نوفمبر 2026
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 2، 10 نوفمبر 2026
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 3، 10 نوفمبر 2026
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 4، 10 نوفمبر 2026

10 يوليو 2026

62%+0.4 نقطة

  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 1، 10 يوليو 2026
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 2، 10 يوليو 2026
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 3، 10 يوليو 2026
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 4، 10 يوليو 2026

23 مارس 2026

62%+28 نقطة

27 نوفمبر 2025

34%+11 نقطة

  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 1، 27 نوفمبر 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 2، 27 نوفمبر 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 3، 27 نوفمبر 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 4، 27 نوفمبر 2025

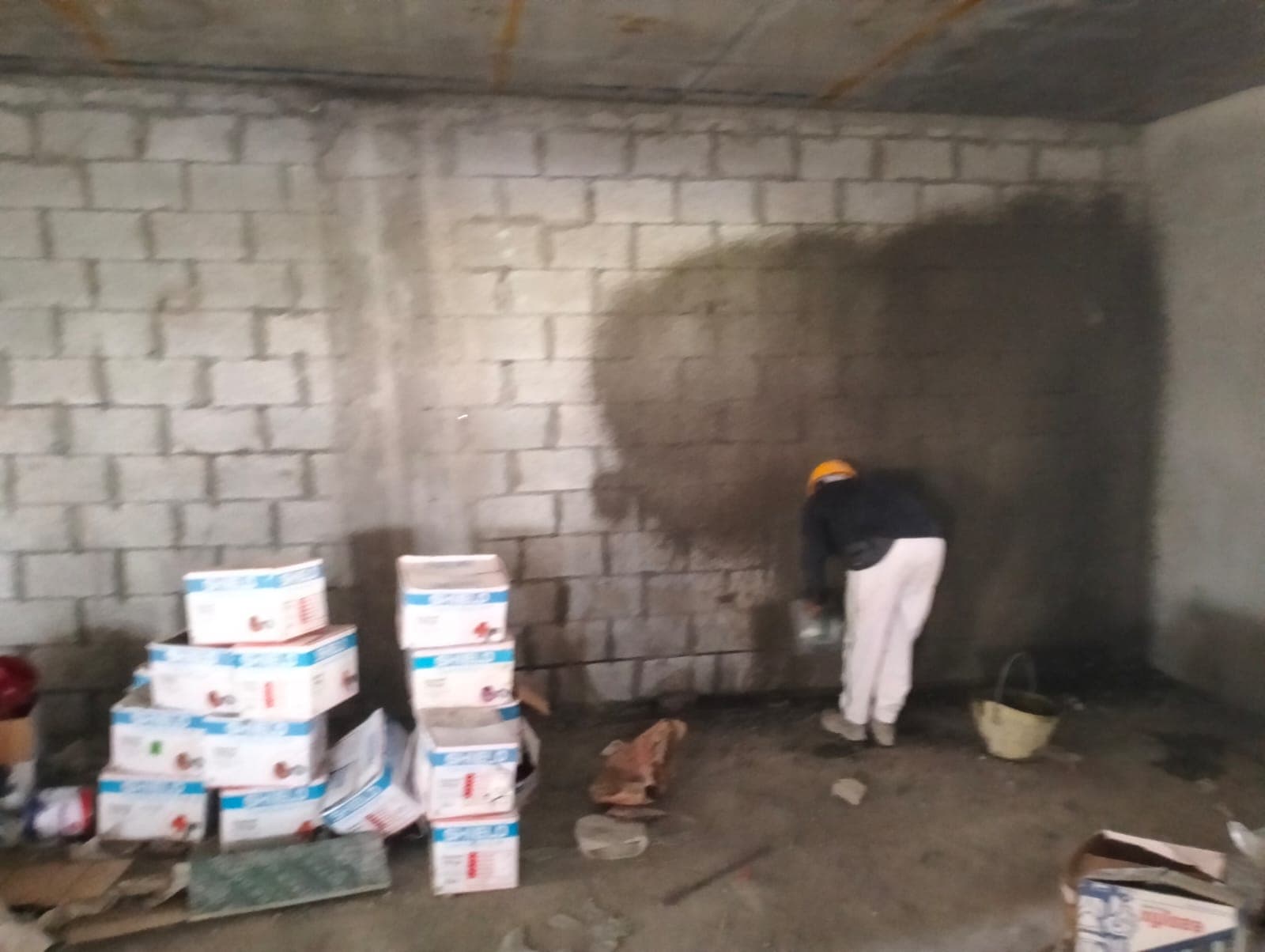

18 أغسطس 2025

23%+8.3 نقطة

  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 1، 18 أغسطس 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 2، 18 أغسطس 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 3، 18 أغسطس 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 4، 18 أغسطس 2025

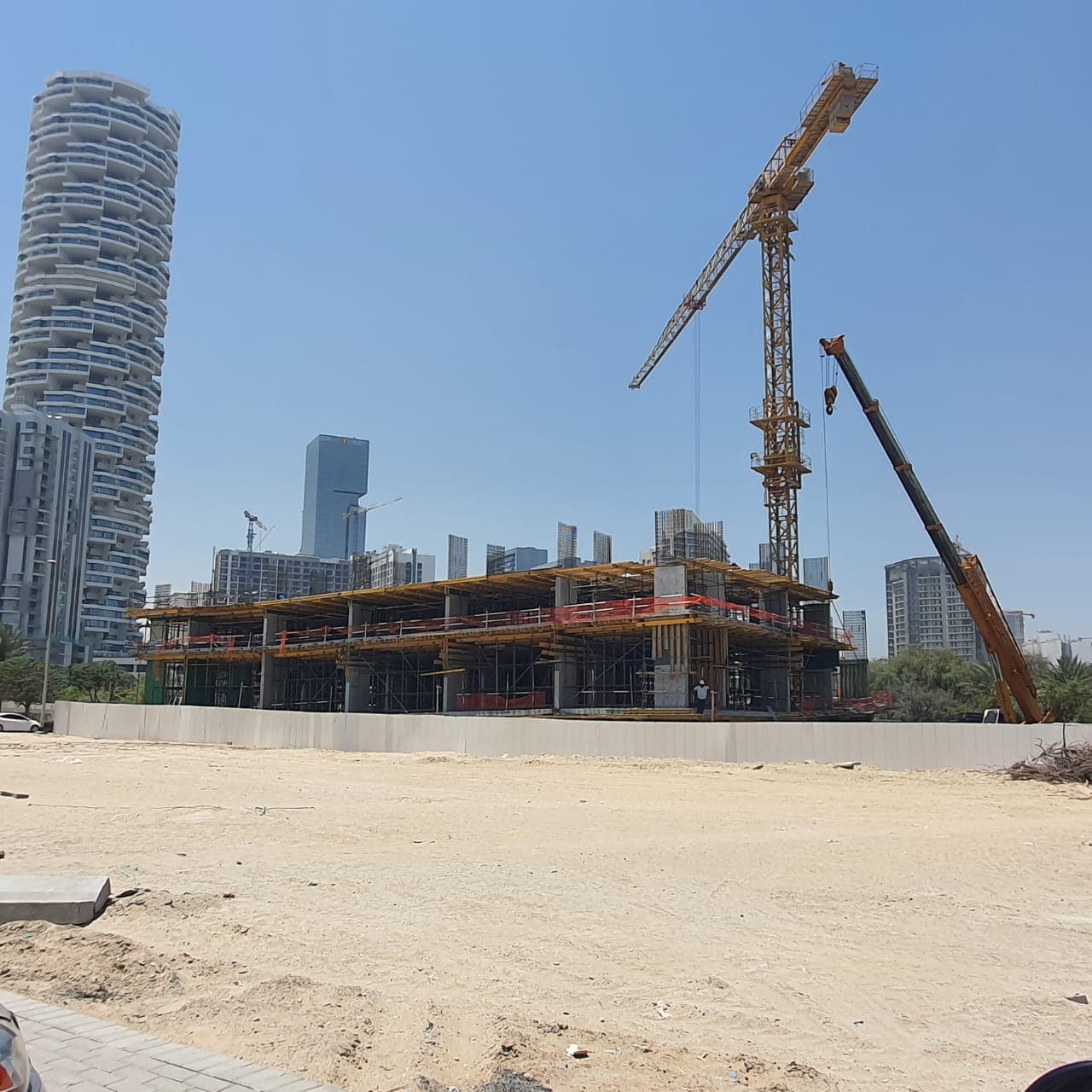

24 أبريل 2025

14%+6.5 نقطة

  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 1، 24 أبريل 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 2، 24 أبريل 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 3، 24 أبريل 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 4، 24 أبريل 2025

2 يناير 2025

8.0%+5.5 نقطة

  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 1، 2 يناير 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 2، 2 يناير 2025
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 3، 2 يناير 2025

30 سبتمبر 2024

2.5%+2.5 نقطة

  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 1، 30 سبتمبر 2024
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 2، 30 سبتمبر 2024
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 3، 30 سبتمبر 2024

31 أغسطس 2023

0%

  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 1، 31 أغسطس 2023
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 2، 31 أغسطس 2023
  • موقع بناء Sapphire 32 By Dar Alkarama، صورة التفتيش رقم 3، 31 أغسطس 2023

جميع صور الموقع (65) بحسب تاريخ التفتيش

السياق

في قرية جميرا الدائرية 118 مشروعاً قيد الإنشاء بمتوسط إنجاز 42%.

تملك وحدة في Sapphire 32 By Dar Alkarama؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم Sapphire 32 By Dar Alkarama؟
موعد الإنجاز المسجّل هو ديسمبر 2026، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو يونيو 2027. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في Sapphire 32 By Dar Alkarama؟
بلغت نسبة الإنجاز 74% في التفتيش الميداني بتاريخ 10 نوفمبر 2026. فُتّش الموقع 9 مرات منذ أغسطس 2023. وللموقع 65 صورة من تفتيشات دائرة الأراضي والأملاك.
هل Sapphire 32 By Dar Alkarama متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (ديسمبر 2026).
من يبني Sapphire 32 By Dar Alkarama؟
المطوّر المسجّل هو ⁦Dar Al Karama Real Estate⁩.
أي بنك يحتفظ بحساب ضمان Sapphire 32 By Dar Alkarama؟
⁦Sharjah Islamic Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
