نسبة إنجاز البناء: كيو جاردنز لوفتس

سُجّل كيو جاردنز لوفتس في قرية جميرا الدائرية ليكتمل في ديسمبر 2025، وما زال قيد الإنشاء. بلغت نسبة إنجازه 91% في آخر تفتيش ميداني، أُجري في يوليو 2026. المطوّر: ⁦A Y S Property Development⁩.

91%

نسبة الإنجاز في التفتيش الميداني بتاريخ 27 يوليو 2026

تجاوز موعد الإنجاز المسجّل بـ11 شهراً

موعد الإنجاز المسجّل
ديسمبر 2025
الإنجاز بالوتيرة الحالية
أغسطس 2027
بدء البناء
يوليو 2022
تاريخ التسجيل
أكتوبر 2022
عدد الوحدات
194
بنك الضمان
Abu Dhabi Islamic Bank
الاسم بالإنجليزية
Q Gardens Lofts
رقم المشروع
2392
التفتيشات الميدانية
13

الجدول الزمني

كان موعد إنجاز كيو جاردنز لوفتس المسجّل ديسمبر 2025، أي قبل 11 شهراً، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 0.7 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو أغسطس 2027.

0%25%50%75%100%2023202420252026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

27 يوليو 2026

91%+1.7 نقطة

  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 1، 27 يوليو 2026
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 2، 27 يوليو 2026
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 3، 27 يوليو 2026
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 4، 27 يوليو 2026

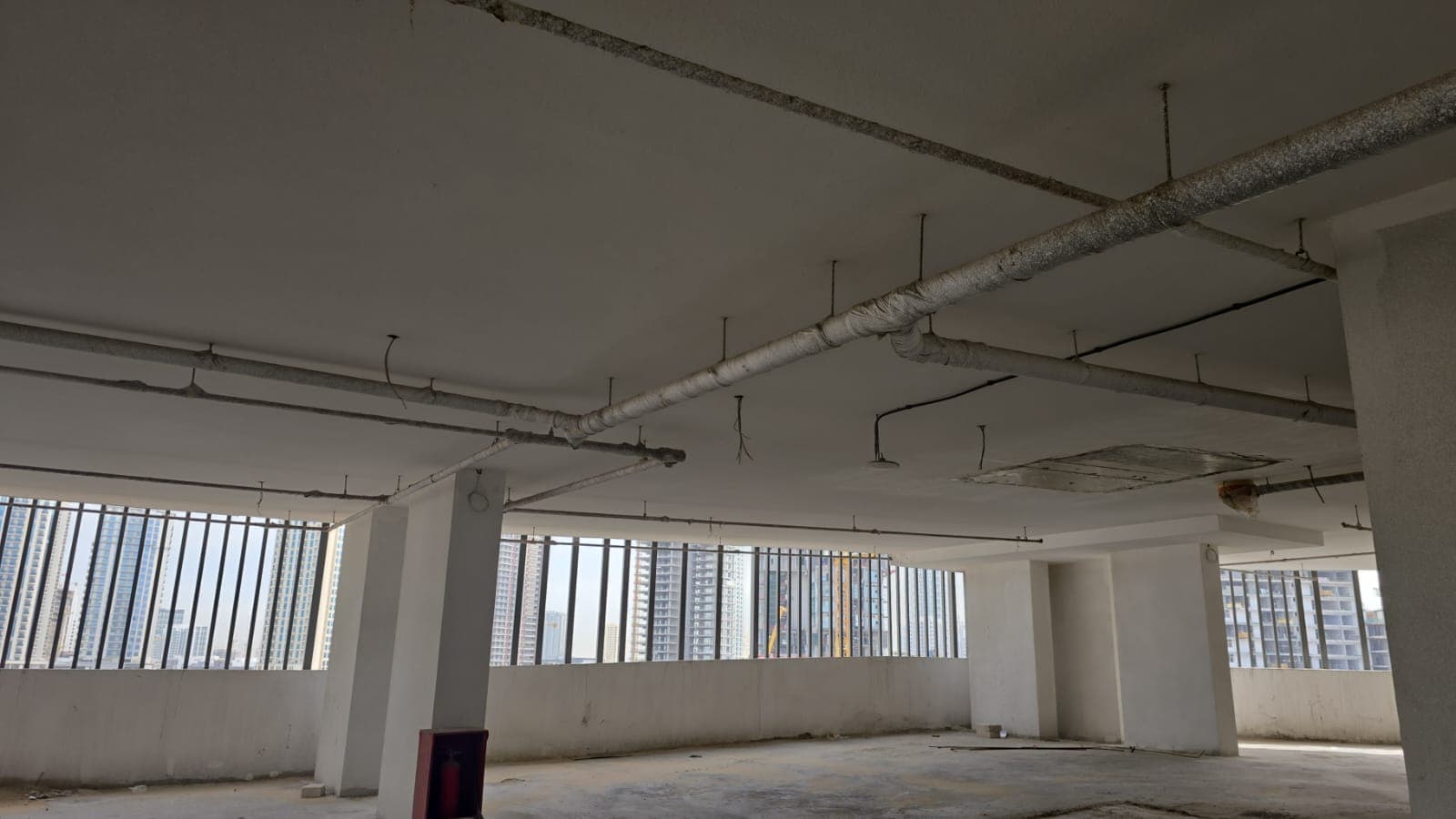

22 أبريل 2026

89%+2.0 نقطة

  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 1، 22 أبريل 2026
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 2، 22 أبريل 2026
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 3، 22 أبريل 2026
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 4، 22 أبريل 2026

23 ديسمبر 2025

87%+3.8 نقطة

  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 1، 23 ديسمبر 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 2، 23 ديسمبر 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 3، 23 ديسمبر 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 4، 23 ديسمبر 2025

8 سبتمبر 2025

83%+7.0 نقطة

  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 1، 8 سبتمبر 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 2، 8 سبتمبر 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 3، 8 سبتمبر 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 4، 8 سبتمبر 2025

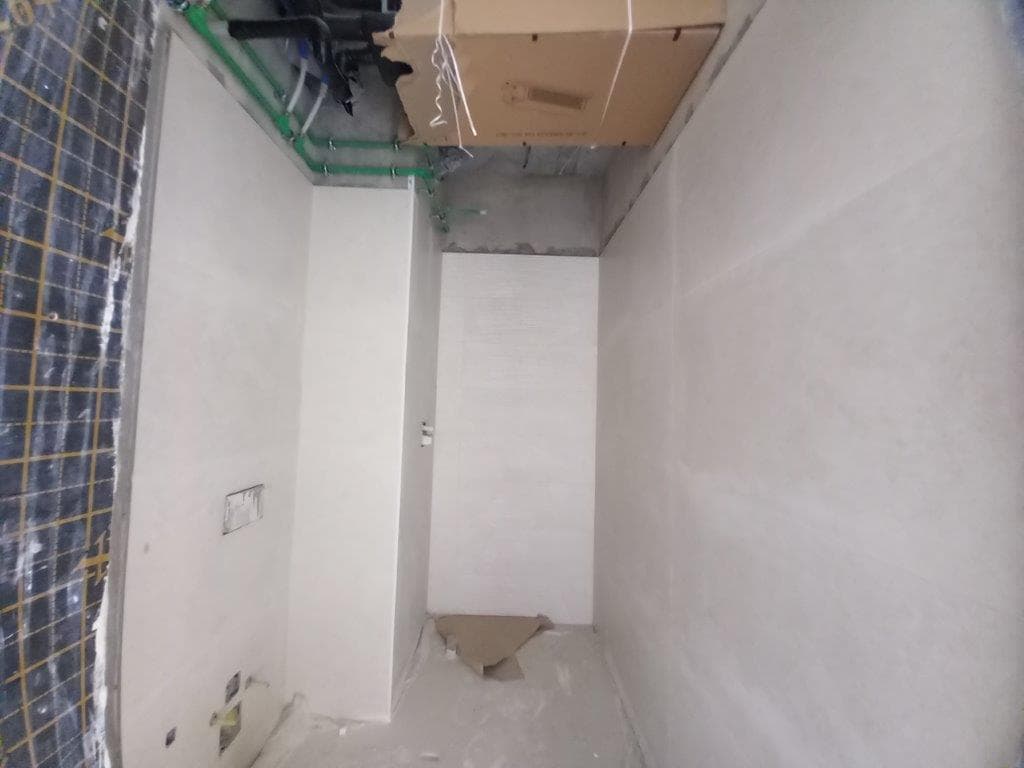

23 أبريل 2025

76%+5.9 نقطة

  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 1، 23 أبريل 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 2، 23 أبريل 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 3، 23 أبريل 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 4، 23 أبريل 2025

20 يناير 2025

70%+8.2 نقطة

  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 1، 20 يناير 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 2، 20 يناير 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 3، 20 يناير 2025
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 4، 20 يناير 2025

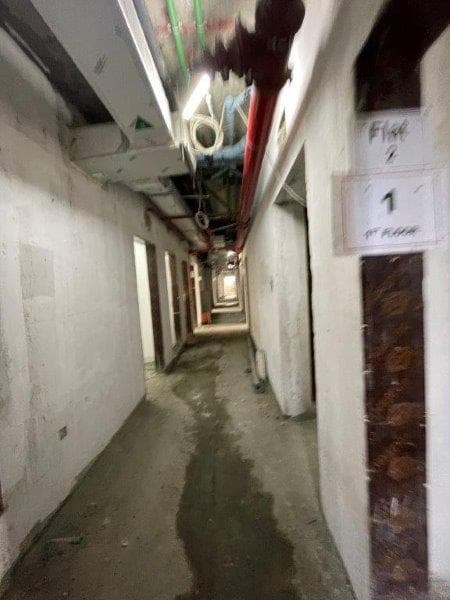

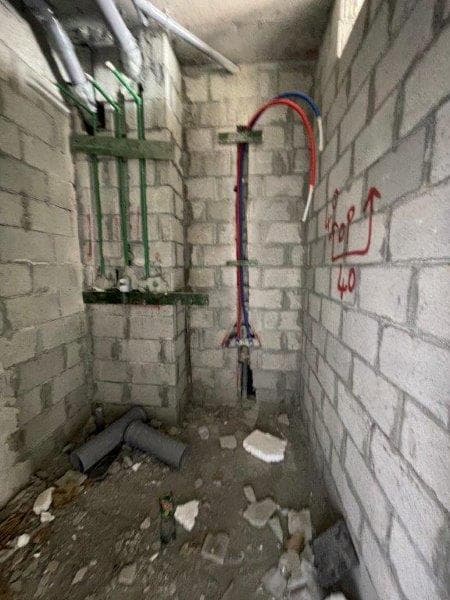

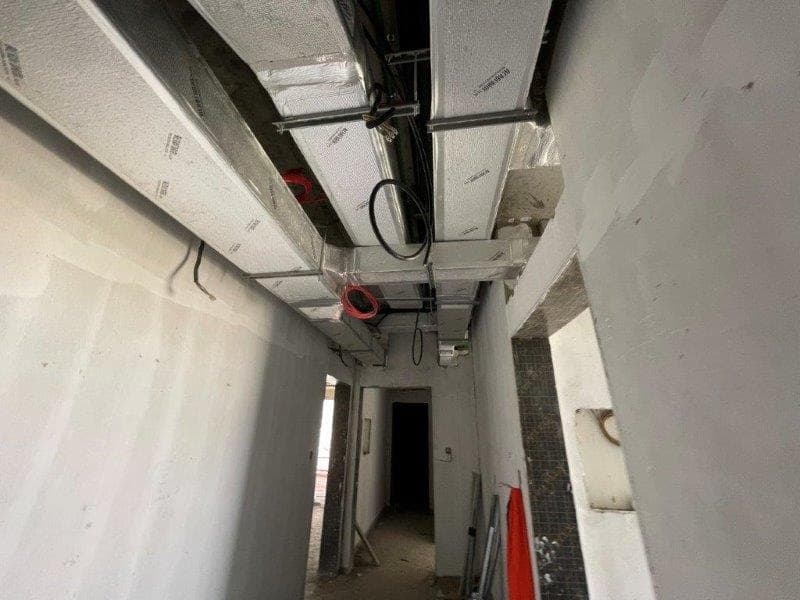

10 أكتوبر 2024

62%+13 نقطة

  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 1، 10 أكتوبر 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 2، 10 أكتوبر 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 3، 10 أكتوبر 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 4، 10 أكتوبر 2024

10 يوليو 2024

49%+12 نقطة

  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 1، 10 يوليو 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 2، 10 يوليو 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 3، 10 يوليو 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 4، 10 يوليو 2024

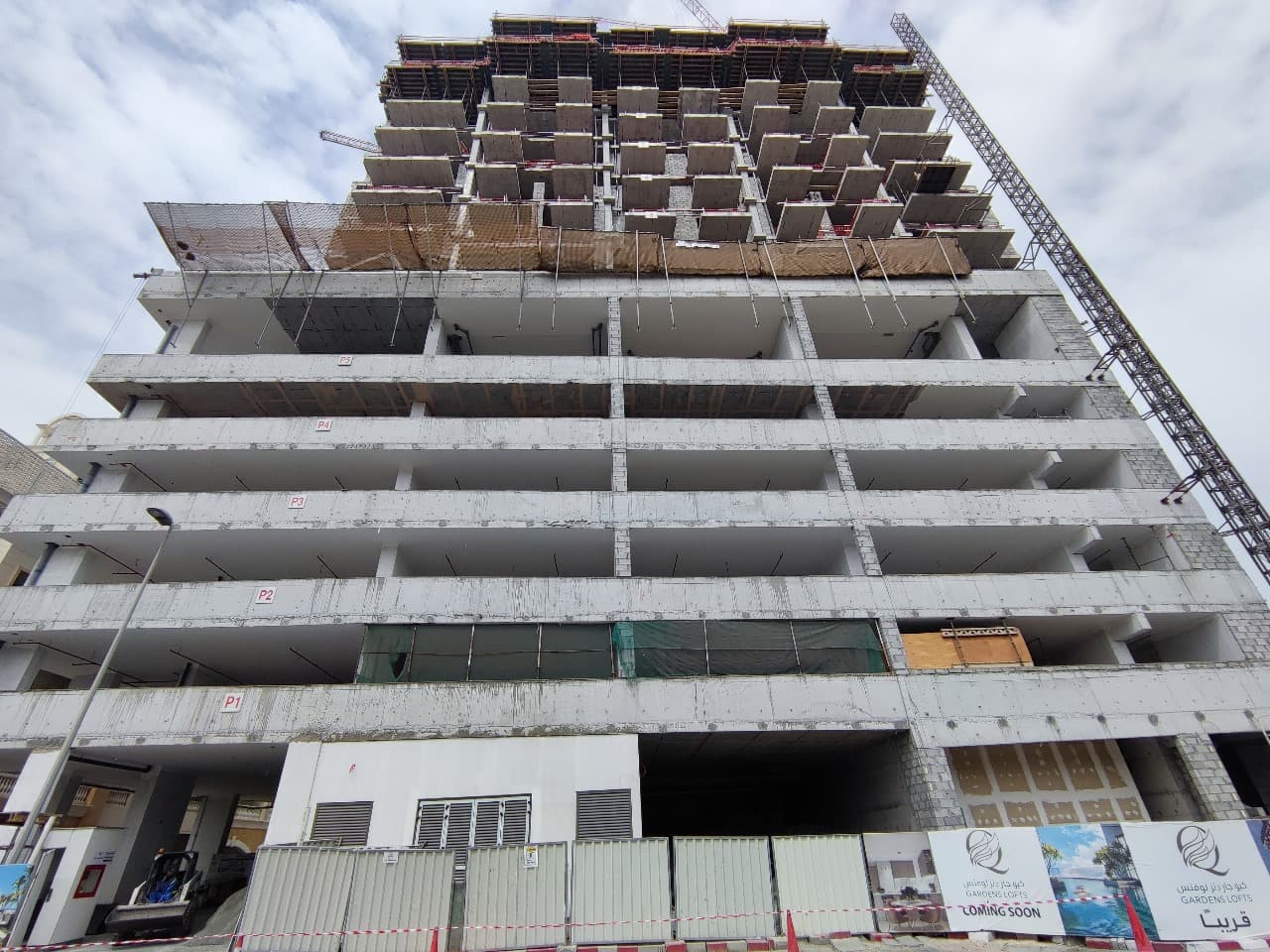

15 أبريل 2024

37%+12 نقطة

  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 1، 15 أبريل 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 2، 15 أبريل 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 3، 15 أبريل 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 4، 15 أبريل 2024

14 فبراير 2024

25%+7.6 نقطة

  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 1، 14 فبراير 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 2، 14 فبراير 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 3، 14 فبراير 2024
  • موقع بناء كيو جاردنز لوفتس، صورة التفتيش رقم 4، 14 فبراير 2024

جميع صور الموقع (105) بحسب تاريخ التفتيش

السياق

في قرية جميرا الدائرية 118 مشروعاً قيد الإنشاء بمتوسط إنجاز 42%.

لدى ⁦A Y S Property Development⁩ 4 مشاريع قيد الإنشاء في دبي، تجاوز مشروع واحد منها موعد الإنجاز المسجّل.

تملك وحدة في كيو جاردنز لوفتس؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم كيو جاردنز لوفتس؟
كان موعد الإنجاز المسجّل ديسمبر 2025، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو أغسطس 2027. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في كيو جاردنز لوفتس؟
بلغت نسبة الإنجاز 91% في التفتيش الميداني بتاريخ 27 يوليو 2026. فُتّش الموقع 13 مرة منذ أكتوبر 2022. وللموقع 105 صور من تفتيشات دائرة الأراضي والأملاك.
هل كيو جاردنز لوفتس متأخر؟
نعم. تجاوز موعد إنجازه المسجّل (ديسمبر 2025)، وما زال مسجّلاً قيد الإنشاء.
من يبني كيو جاردنز لوفتس؟
المطوّر المسجّل هو ⁦A Y S Property Development⁩. ولديه 3 مشاريع أخرى قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان كيو جاردنز لوفتس؟
⁦Abu Dhabi Islamic Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
