نسبة إنجاز البناء: باركوود ريزيدنسز

سُجّل باركوود ريزيدنسز في قرية جميرا الدائرية ليكتمل في أبريل 2026، وما زال قيد الإنشاء. بلغت نسبة إنجازه 57% في آخر تفتيش ميداني، أُجري في سبتمبر 2026. المطوّر: ⁦Arabian Gulf Properties⁩.

57%

نسبة الإنجاز في التفتيش الميداني بتاريخ 18 سبتمبر 2026

تجاوز موعد الإنجاز المسجّل بـ7 أشهر

موعد الإنجاز المسجّل
أبريل 2026
الإنجاز بالوتيرة الحالية
ديسمبر 2029
بدء البناء
ديسمبر 2023
تاريخ التسجيل
يونيو 2024
عدد الوحدات
174
بنك الضمان
Mashreq Bank
الاسم بالإنجليزية
Parkwood Residences
رقم المشروع
2764
التفتيشات الميدانية
9

الجدول الزمني

كان موعد إنجاز باركوود ريزيدنسز المسجّل أبريل 2026، أي قبل 7 أشهر، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 1.1 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو ديسمبر 2029.

0%25%50%75%100%202420252026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

18 سبتمبر 2026

57%+5.0 نقطة

  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 1، 18 سبتمبر 2026
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 2، 18 سبتمبر 2026
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 3، 18 سبتمبر 2026
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 4، 18 سبتمبر 2026

1 يونيو 2026

52%+4.0 نقطة

  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 1، 1 يونيو 2026
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 2، 1 يونيو 2026
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 3، 1 يونيو 2026
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 4، 1 يونيو 2026

5 فبراير 2026

48%+1.6 نقطة

  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 1، 5 فبراير 2026
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 2، 5 فبراير 2026
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 3، 5 فبراير 2026
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 4، 5 فبراير 2026

4 ديسمبر 2025

46%+5.1 نقطة

  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 1، 4 ديسمبر 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 2، 4 ديسمبر 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 3، 4 ديسمبر 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 4، 4 ديسمبر 2025

1 أغسطس 2025

41%+1.3 نقطة

  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 1، 1 أغسطس 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 2، 1 أغسطس 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 3، 1 أغسطس 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 4، 1 أغسطس 2025

26 يونيو 2025

40%+8.0 نقطة

  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 1، 26 يونيو 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 2، 26 يونيو 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 3، 26 يونيو 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 4، 26 يونيو 2025

17 يناير 2025

32%+3.5 نقطة

  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 1، 17 يناير 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 2، 17 يناير 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 3، 17 يناير 2025
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 4، 17 يناير 2025

16 سبتمبر 2024

29%+14 نقطة

  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 1، 16 سبتمبر 2024
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 2، 16 سبتمبر 2024
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 3، 16 سبتمبر 2024

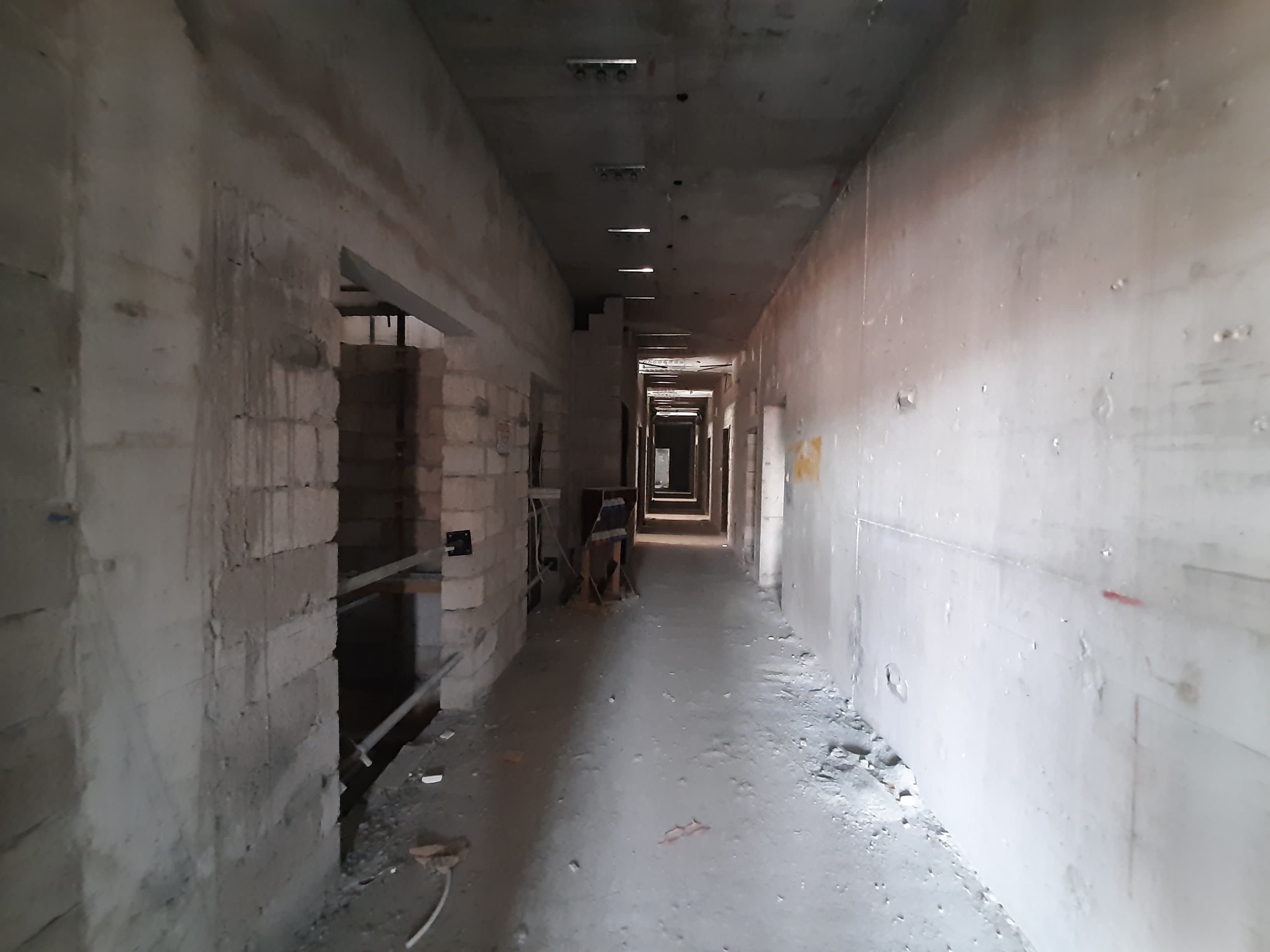

  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 4، 16 سبتمبر 2024

20 مارس 2024

15%

  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 1، 20 مارس 2024
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 2، 20 مارس 2024
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 3، 20 مارس 2024
  • موقع بناء باركوود ريزيدنسز، صورة التفتيش رقم 4، 20 مارس 2024

جميع صور الموقع (61) بحسب تاريخ التفتيش

السياق

في قرية جميرا الدائرية 118 مشروعاً قيد الإنشاء بمتوسط إنجاز 42%.

لدى ⁦Arabian Gulf Properties⁩ 3 مشاريع قيد الإنشاء في دبي، تجاوز 2 منها موعد الإنجاز المسجّل.

تملك وحدة في باركوود ريزيدنسز؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم باركوود ريزيدنسز؟
كان موعد الإنجاز المسجّل أبريل 2026، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو ديسمبر 2029. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في باركوود ريزيدنسز؟
بلغت نسبة الإنجاز 57% في التفتيش الميداني بتاريخ 18 سبتمبر 2026. فُتّش الموقع 9 مرات منذ مارس 2024. وللموقع 61 صورة من تفتيشات دائرة الأراضي والأملاك.
هل باركوود ريزيدنسز متأخر؟
نعم. تجاوز موعد إنجازه المسجّل (أبريل 2026)، وما زال مسجّلاً قيد الإنشاء.
من يبني باركوود ريزيدنسز؟
المطوّر المسجّل هو ⁦Arabian Gulf Properties⁩. ولديه مشروعان آخران قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان باركوود ريزيدنسز؟
⁦Mashreq Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
