نسبة إنجاز البناء: اليسي هايتس

سُجّل اليسي هايتس في قرية جميرا الدائرية ليكتمل في أبريل 2026، وما زال قيد الإنشاء. بلغت نسبة إنجازه 97% في آخر تفتيش ميداني، أُجري في نوفمبر 2026. المطوّر: ⁦Pantheon Elysee Real Estate Development⁩.

97%

نسبة الإنجاز في التفتيش الميداني بتاريخ 23 نوفمبر 2026

تجاوز موعد الإنجاز المسجّل بـ7 أشهر

موعد الإنجاز المسجّل
أبريل 2026
الإنجاز بالوتيرة الحالية
ديسمبر 2026
بدء البناء
أبريل 2023
تاريخ التسجيل
يوليو 2023
عدد الوحدات
193
بنك الضمان
Emirates NBD
الاسم بالإنجليزية
Elysee Heights
رقم المشروع
2660
التفتيشات الميدانية
7

الجدول الزمني

كان موعد إنجاز اليسي هايتس المسجّل أبريل 2026، أي قبل 7 أشهر، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 4.1 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو ديسمبر 2026.

0%25%50%75%100%202420252026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

23 نوفمبر 2026

97%+16 نقطة

  • موقع بناء اليسي هايتس، صورة التفتيش رقم 1، 23 نوفمبر 2026
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 2، 23 نوفمبر 2026
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 3، 23 نوفمبر 2026
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 4، 23 نوفمبر 2026

1 يونيو 2026

81%+24 نقطة

  • موقع بناء اليسي هايتس، صورة التفتيش رقم 1، 1 يونيو 2026

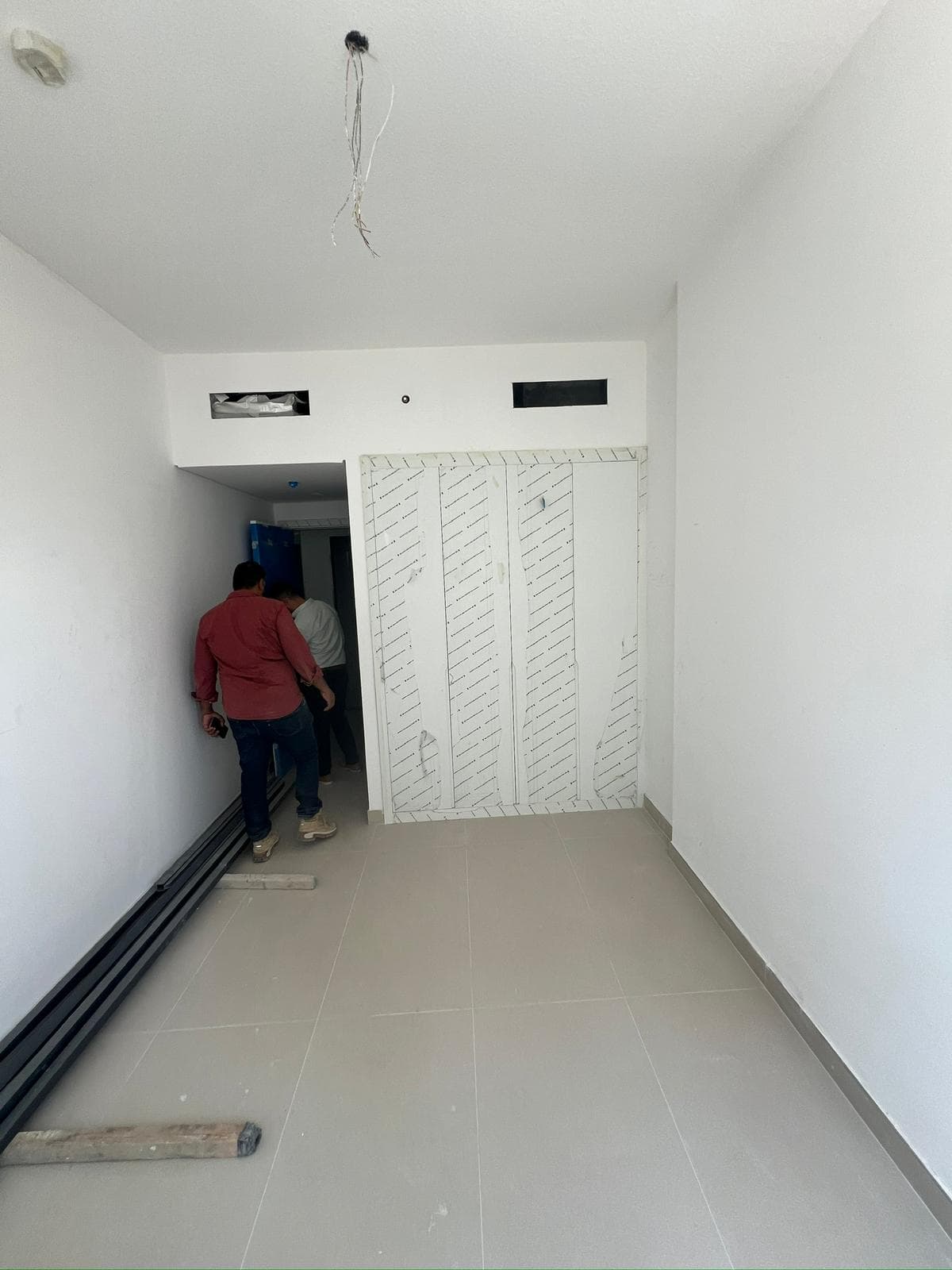

  • موقع بناء اليسي هايتس، صورة التفتيش رقم 2، 1 يونيو 2026
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 3، 1 يونيو 2026
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 4، 1 يونيو 2026

4 فبراير 2026

58%+10 نقطة

  • موقع بناء اليسي هايتس، صورة التفتيش رقم 1، 4 فبراير 2026
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 2، 4 فبراير 2026
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 3، 4 فبراير 2026
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 4، 4 فبراير 2026

24 أكتوبر 2025

47%+15 نقطة

  • موقع بناء اليسي هايتس، صورة التفتيش رقم 1، 24 أكتوبر 2025
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 2، 24 أكتوبر 2025
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 3، 24 أكتوبر 2025
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 4، 24 أكتوبر 2025

6 مايو 2025

32%+32 نقطة

  • موقع بناء اليسي هايتس، صورة التفتيش رقم 1، 6 مايو 2025
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 2، 6 مايو 2025
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 3، 6 مايو 2025
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 4، 6 مايو 2025

20 نوفمبر 2023

0%+0.0 نقطة

  • موقع بناء اليسي هايتس، صورة التفتيش رقم 1، 20 نوفمبر 2023
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 2، 20 نوفمبر 2023
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 3، 20 نوفمبر 2023

22 مايو 2023

0%

  • موقع بناء اليسي هايتس، صورة التفتيش رقم 1، 22 مايو 2023
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 2، 22 مايو 2023
  • موقع بناء اليسي هايتس، صورة التفتيش رقم 3، 22 مايو 2023

جميع صور الموقع (54) بحسب تاريخ التفتيش

السياق

في قرية جميرا الدائرية 118 مشروعاً قيد الإنشاء بمتوسط إنجاز 42%.

لدى ⁦Pantheon Elysee Real Estate Development⁩ 6 مشاريع قيد الإنشاء في دبي، تجاوز مشروع واحد منها موعد الإنجاز المسجّل.

تملك وحدة في اليسي هايتس؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم اليسي هايتس؟
كان موعد الإنجاز المسجّل أبريل 2026، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو ديسمبر 2026. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في اليسي هايتس؟
بلغت نسبة الإنجاز 97% في التفتيش الميداني بتاريخ 23 نوفمبر 2026. فُتّش الموقع 7 مرات منذ مايو 2023. وللموقع 54 صورة من تفتيشات دائرة الأراضي والأملاك.
هل اليسي هايتس متأخر؟
نعم. تجاوز موعد إنجازه المسجّل (أبريل 2026)، وما زال مسجّلاً قيد الإنشاء.
من يبني اليسي هايتس؟
المطوّر المسجّل هو ⁦Pantheon Elysee Real Estate Development⁩. ولديه 5 مشاريع أخرى قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان اليسي هايتس؟
⁦Emirates NBD⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
