نسبة إنجاز البناء: سمانا بارك ميدوز

بلغت نسبة إنجاز سمانا بارك ميدوز في مجمع دبي لاند السكني 38% في تفتيش دائرة الأراضي والأملاك في أكتوبر 2026. المطوّر: ⁦Samana International Real Estate Development⁩. موعد الإنجاز المسجّل: أغسطس 2027.

38%

نسبة الإنجاز في تفتيش الدائرة الميداني بتاريخ 1 أكتوبر 2026

متأخر عن موعده

موعد الإنجاز (الدائرة)
أغسطس 2027
الإنجاز بالوتيرة الحالية
سبتمبر 2028
بدء البناء
أغسطس 2024
التسجيل لدى الدائرة
أغسطس 2024
عدد الوحدات
221
بنك الضمان
First Abu Dhabi Bank
الاسم بالإنجليزية
Samana Park Meadows
رقم المشروع لدى الدائرة
2896
تفتيشات الدائرة الميدانية
7

الجدول الزمني

بين أكتوبر 2025 وأكتوبر 2026 أضاف الموقع نحو 2.6 نقطة شهرياً. وبهذه الوتيرة يكتمل في حدود سبتمبر 2028، أي بعد أكثر من ثلاثة أشهر من موعد أغسطس 2027 المسجّل لدى الدائرة.

0%25%50%75%100%202520262027
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

1 أكتوبر 2026

38%+11 نقطة

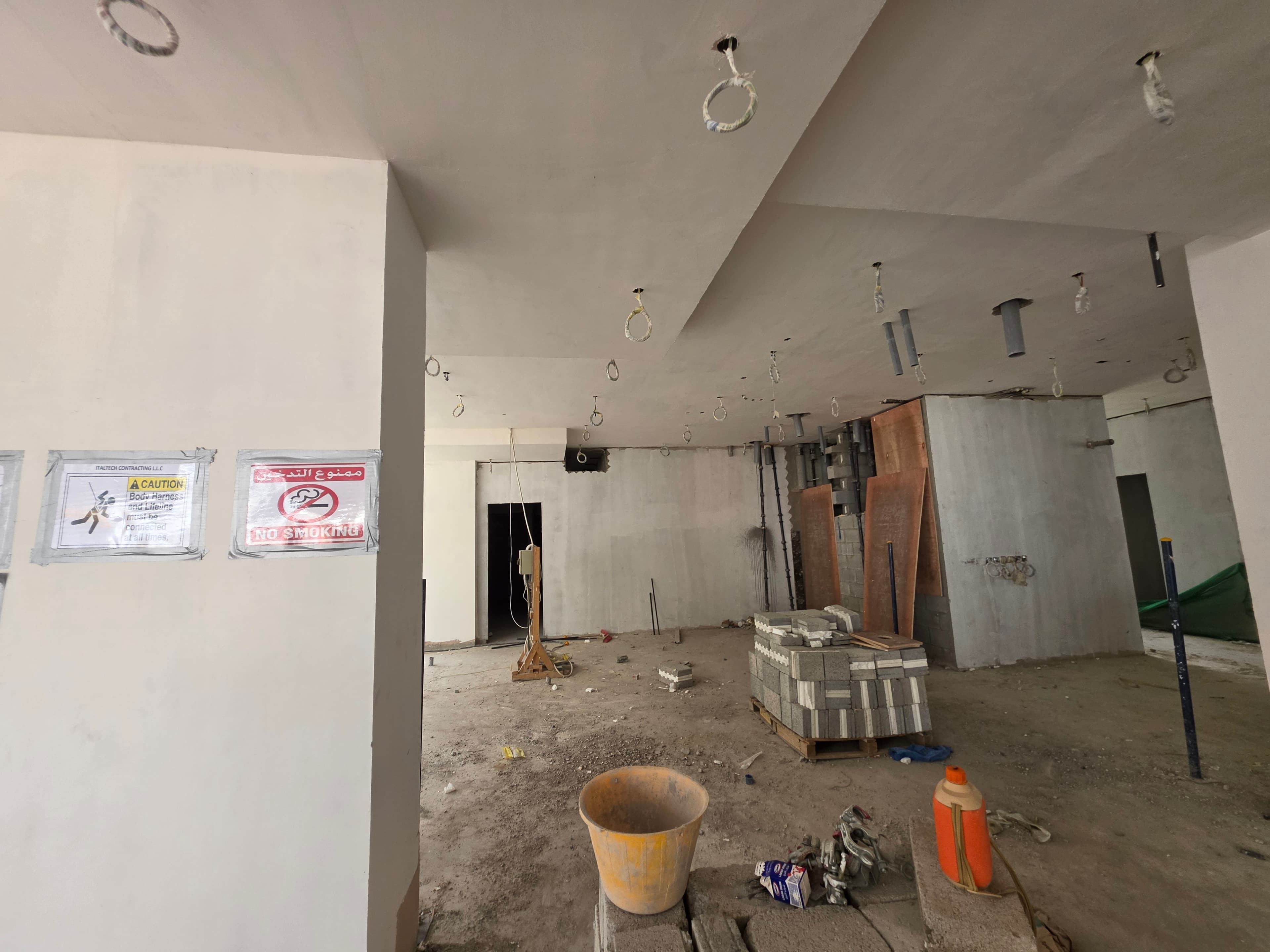

  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 1، 1 أكتوبر 2026
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 2، 1 أكتوبر 2026
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 3، 1 أكتوبر 2026
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 4، 1 أكتوبر 2026

18 يونيو 2026

27%+9.9 نقطة

  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 1، 18 يونيو 2026
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 2، 18 يونيو 2026
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 3، 18 يونيو 2026
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 4، 18 يونيو 2026

3 فبراير 2026

17%+8.8 نقطة

  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 1، 3 فبراير 2026
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 2، 3 فبراير 2026
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 3، 3 فبراير 2026
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 4، 3 فبراير 2026

23 أكتوبر 2025

8.6%+4.2 نقطة

  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 1، 23 أكتوبر 2025
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 2، 23 أكتوبر 2025

16 يوليو 2025

4.4%+2.4 نقطة

  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 1، 16 يوليو 2025
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 2، 16 يوليو 2025
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 3، 16 يوليو 2025
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 4، 16 يوليو 2025

25 ديسمبر 2024

2.0%+2.0 نقطة

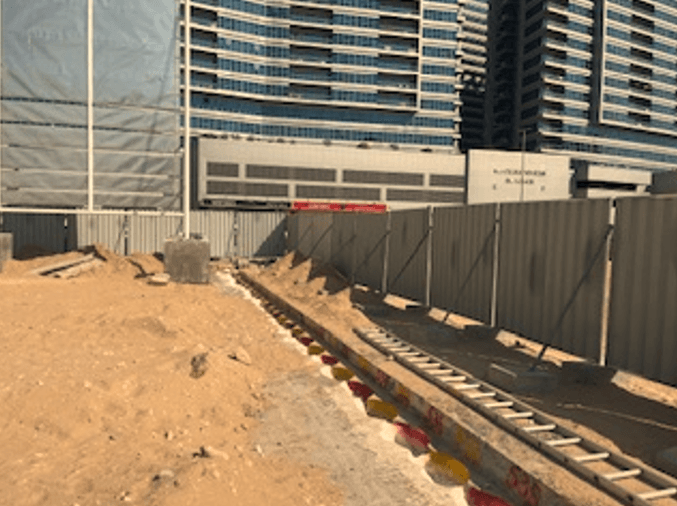

  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 1، 25 ديسمبر 2024
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 2، 25 ديسمبر 2024
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 3، 25 ديسمبر 2024

4 مارس 2024

0%

  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 1، 4 مارس 2024
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 2، 4 مارس 2024
  • موقع بناء سمانا بارك ميدوز، صورة تفتيش الدائرة رقم 3، 4 مارس 2024

جميع صور الموقع (32) بحسب تاريخ التفتيش

السياق

في مجمع دبي لاند السكني 65 مشروعاً قيد الإنشاء بمتوسط إنجاز 24%.

لدى ⁦Samana International Real Estate Development⁩ 14 مشروعاً قيد الإنشاء في دبي، تجاوز 2 منها موعد الإنجاز المسجّل.

تملك وحدة في سمانا بارك ميدوز؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش جديد للدائرة، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

متى يكتمل سمانا بارك ميدوز؟
موعد الإنجاز المسجّل لدى دائرة الأراضي والأملاك هو أغسطس 2027. وبوتيرة التفتيشات الأخيرة يصل الموقع إلى 100% في حدود سبتمبر 2028. يمكن للمطوّر أن يطلب من الدائرة تمديد الموعد، فراجع السجل قبل الاعتماد عليه.
ما نسبة إنجاز سمانا بارك ميدوز؟
38%، بحسب تفتيش الدائرة الميداني بتاريخ 1 أكتوبر 2026. فتّش مهندسو الدائرة الموقع 7 مرات منذ مارس 2024.
هل سمانا بارك ميدوز متأخر؟
متأخر. بوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل في أغسطس 2027.
من يبني سمانا بارك ميدوز؟
المطوّر المسجّل هو ⁦Samana International Real Estate Development⁩. ولديه 13 مشروعاً آخر قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان سمانا بارك ميدوز؟
⁦First Abu Dhabi Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. الوتيرة وموعد الإنجاز المتوقع حساب من ملكي على تفتيشات الدائرة في آخر سنة، وليسا توقعاً من المطوّر. صور الموقع ملك لدائرة الأراضي والأملاك. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
