نسبة إنجاز البناء: سامانا ميكونوس سيجنيتشر

سُجّل سامانا ميكونوس سيجنيتشر في أرجان ليكتمل في أبريل 2026، وما زال قيد الإنشاء. بلغت نسبة إنجازه 86% في آخر تفتيش ميداني، أُجري في أكتوبر 2026. المطوّر: ⁦Samana International Real Estate Development⁩.

86%

نسبة الإنجاز في التفتيش الميداني بتاريخ 12 أكتوبر 2026

تجاوز موعد الإنجاز المسجّل بـ7 أشهر

موعد الإنجاز المسجّل
أبريل 2026
الإنجاز بالوتيرة الحالية
يوليو 2027
بدء البناء
أكتوبر 2023
تاريخ التسجيل
يونيو 2023
المنطقة
أرجان
عدد الوحدات
300
بنك الضمان
Emirates NBD
الاسم بالإنجليزية
Samana Mykonos Signature
رقم المشروع
2587
التفتيشات الميدانية
9

الجدول الزمني

كان موعد إنجاز سامانا ميكونوس سيجنيتشر المسجّل أبريل 2026، أي قبل 7 أشهر، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 1.5 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو يوليو 2027.

0%25%50%75%100%202420252026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

12 أكتوبر 2026

86%+5.5 نقطة

  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 1، 12 أكتوبر 2026
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 2، 12 أكتوبر 2026
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 3، 12 أكتوبر 2026
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 4، 12 أكتوبر 2026

14 مايو 2026

80%+7.8 نقطة

  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 1، 14 مايو 2026
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 2، 14 مايو 2026
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 3، 14 مايو 2026
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 4، 14 مايو 2026

22 يناير 2026

73%+23 نقطة

  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 1، 22 يناير 2026
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 2، 22 يناير 2026
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 3، 22 يناير 2026
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 4، 22 يناير 2026

2 أكتوبر 2025

49%+5.0 نقطة

  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 1، 2 أكتوبر 2025
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 2، 2 أكتوبر 2025
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 3، 2 أكتوبر 2025
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 4، 2 أكتوبر 2025

29 يوليو 2025

44%+13 نقطة

  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 1، 29 يوليو 2025
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 2، 29 يوليو 2025
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 3، 29 يوليو 2025
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 4، 29 يوليو 2025

26 مارس 2025

31%+16 نقطة

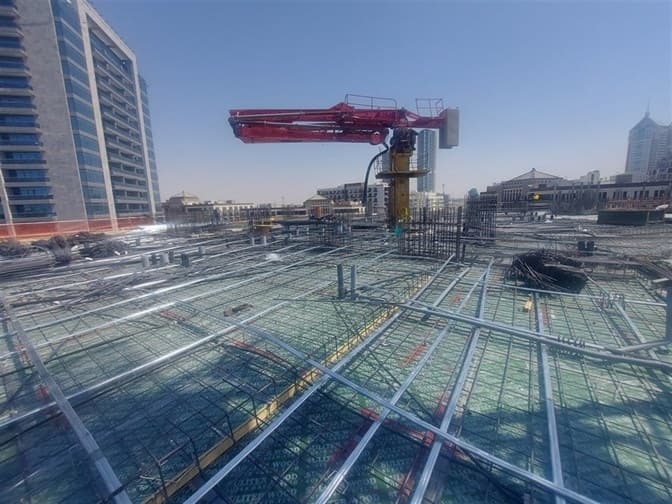

  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 1، 26 مارس 2025
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 2، 26 مارس 2025
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 3، 26 مارس 2025
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 4، 26 مارس 2025

23 أكتوبر 2024

15%+13 نقطة

  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 1، 23 أكتوبر 2024
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 2، 23 أكتوبر 2024
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 3، 23 أكتوبر 2024
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 4، 23 أكتوبر 2024

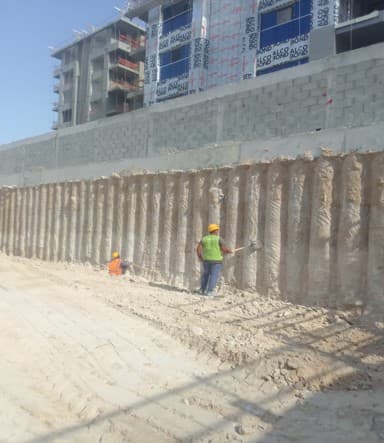

8 مايو 2024

1.9%+1.9 نقطة

  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 1، 8 مايو 2024
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 2، 8 مايو 2024
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 3، 8 مايو 2024
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 4، 8 مايو 2024

2 مارس 2023

0%

  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 1، 2 مارس 2023
  • موقع بناء سامانا ميكونوس سيجنيتشر، صورة التفتيش رقم 2، 2 مارس 2023

جميع صور الموقع (69) بحسب تاريخ التفتيش

السياق

في أرجان 23 مشروعاً قيد الإنشاء بمتوسط إنجاز 48%.

لدى ⁦Samana International Real Estate Development⁩ 14 مشروعاً قيد الإنشاء في دبي، تجاوز 2 منها موعد الإنجاز المسجّل.

تملك وحدة في سامانا ميكونوس سيجنيتشر؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم سامانا ميكونوس سيجنيتشر؟
كان موعد الإنجاز المسجّل أبريل 2026، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو يوليو 2027. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في سامانا ميكونوس سيجنيتشر؟
بلغت نسبة الإنجاز 86% في التفتيش الميداني بتاريخ 12 أكتوبر 2026. فُتّش الموقع 9 مرات منذ مارس 2023. وللموقع 69 صورة من تفتيشات دائرة الأراضي والأملاك.
هل سامانا ميكونوس سيجنيتشر متأخر؟
نعم. تجاوز موعد إنجازه المسجّل (أبريل 2026)، وما زال مسجّلاً قيد الإنشاء.
من يبني سامانا ميكونوس سيجنيتشر؟
المطوّر المسجّل هو ⁦Samana International Real Estate Development⁩. ولديه 13 مشروعاً آخر قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان سامانا ميكونوس سيجنيتشر؟
⁦Emirates NBD⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
