نسبة إنجاز البناء: فيرديس من جنان 1

موعد الإنجاز المسجّل لمشروع فيرديس من جنان 1 في Wadi Al Safa 5 هو مايو 2028. بلغت نسبة إنجازه 18% في آخر تفتيش ميداني، أُجري في أكتوبر 2026. المطوّر: ⁦Aurora Spv 1⁩.

18%

نسبة الإنجاز في التفتيش الميداني بتاريخ 21 أكتوبر 2026

متأخر عن موعده

موعد الإنجاز المسجّل
مايو 2028
الإنجاز بالوتيرة الحالية
مايو 2031
بدء البناء
فبراير 2025
تاريخ التسجيل
سبتمبر 2024
المطوّر
Aurora Spv 1
المنطقة
Wadi Al Safa 5
عدد الوحدات
988
بنك الضمان
First Abu Dhabi Bank
الاسم بالإنجليزية
Verdes By Haven 1
رقم المشروع
3188
التفتيشات الميدانية
7

الجدول الزمني

بين ديسمبر 2025 وأكتوبر 2026 ارتفعت نسبة إنجاز فيرديس من جنان 1 بنحو 1.5 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو مايو 2031، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (مايو 2028).

0%25%50%75%100%2025202620272028
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

21 أكتوبر 2026

18%+4.3 نقطة

  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 1، 21 أكتوبر 2026
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 2، 21 أكتوبر 2026
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 3، 21 أكتوبر 2026
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 4، 21 أكتوبر 2026

23 يوليو 2026

13%+4.0 نقطة

  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 1، 23 يوليو 2026

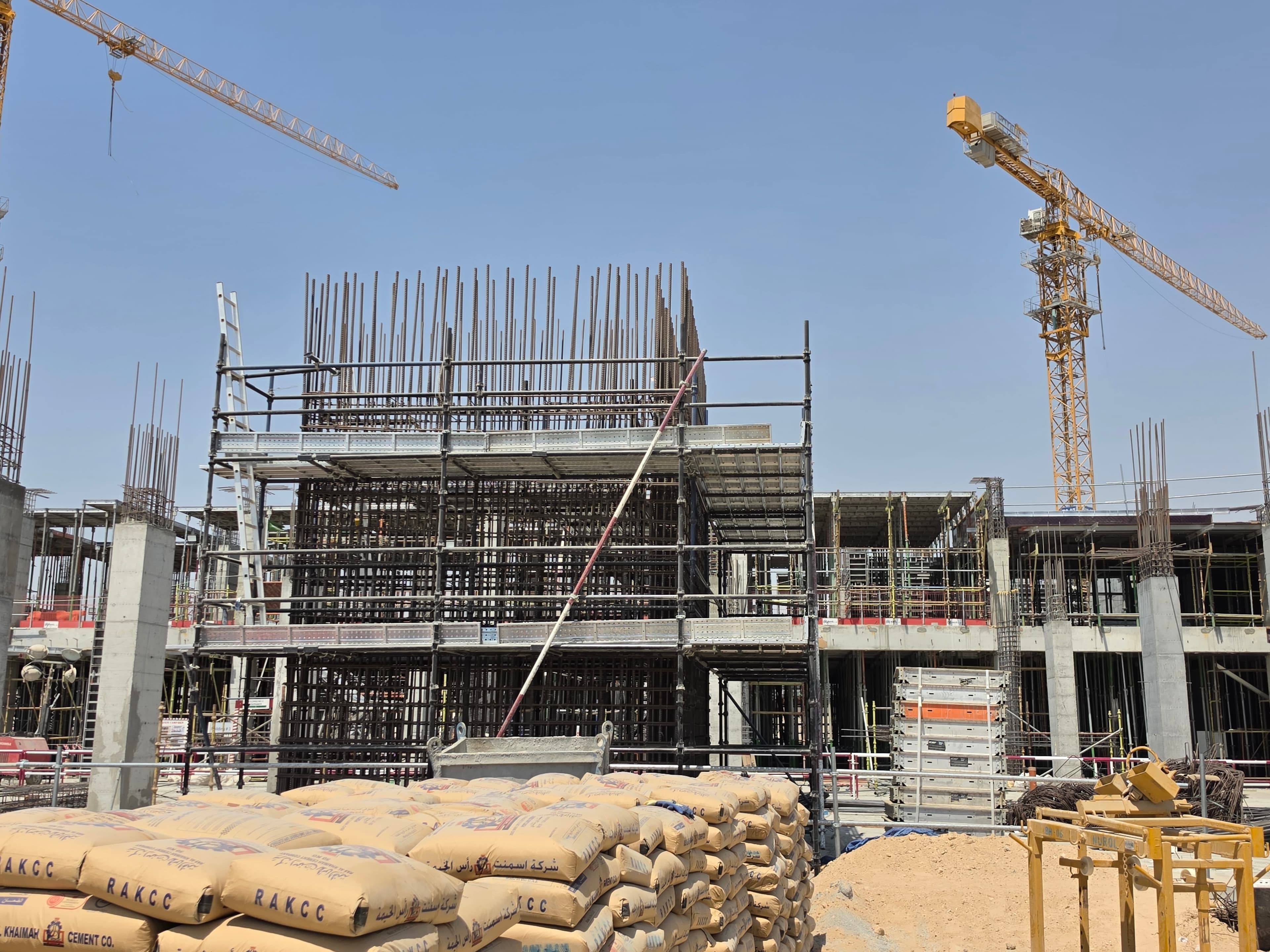

  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 2، 23 يوليو 2026
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 3، 23 يوليو 2026
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 4، 23 يوليو 2026

13 أبريل 2026

9.4%+7.4 نقطة

  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 1، 13 أبريل 2026
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 2، 13 أبريل 2026
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 3، 13 أبريل 2026
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 4، 13 أبريل 2026

11 ديسمبر 2025

2.0%+1.2 نقطة

  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 1، 11 ديسمبر 2025
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 2، 11 ديسمبر 2025
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 3، 11 ديسمبر 2025
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 4، 11 ديسمبر 2025

22 أغسطس 2025

0.9%+0.8 نقطة

  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 1، 22 أغسطس 2025
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 2، 22 أغسطس 2025
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 3، 22 أغسطس 2025
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 4، 22 أغسطس 2025

10 يناير 2025

0.1%+0.1 نقطة

  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 1، 10 يناير 2025
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 2، 10 يناير 2025

27 أغسطس 2024

0%

  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 1، 27 أغسطس 2024
  • موقع بناء فيرديس من جنان 1، صورة التفتيش رقم 2، 27 أغسطس 2024

جميع صور الموقع (36) بحسب تاريخ التفتيش

السياق

في Wadi Al Safa 5 13 مشروعاً قيد الإنشاء بمتوسط إنجاز 24%.

لدى ⁦Aurora Spv 1⁩ 5 مشاريع قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.

تملك وحدة في فيرديس من جنان 1؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم فيرديس من جنان 1؟
موعد الإنجاز المسجّل هو مايو 2028، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو مايو 2031. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في فيرديس من جنان 1؟
بلغت نسبة الإنجاز 18% في التفتيش الميداني بتاريخ 21 أكتوبر 2026. فُتّش الموقع 7 مرات منذ أغسطس 2024. وللموقع 36 صورة من تفتيشات دائرة الأراضي والأملاك.
هل فيرديس من جنان 1 متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (مايو 2028).
من يبني فيرديس من جنان 1؟
المطوّر المسجّل هو ⁦Aurora Spv 1⁩. ولديه 4 مشاريع أخرى قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان فيرديس من جنان 1؟
⁦First Abu Dhabi Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
