نسبة إنجاز البناء: صن سيت باي فور من امتياز

موعد الإنجاز المسجّل لمشروع صن سيت باي فور من امتياز في نخلة ديرة هو مايو 2027. بلغت نسبة إنجازه 53% في آخر تفتيش ميداني، أُجري في سبتمبر 2026. المطوّر: ⁦Imtiaz Sunset Real Estate Development⁩.

53%

نسبة الإنجاز في التفتيش الميداني بتاريخ 29 سبتمبر 2026

متأخر عن موعده

موعد الإنجاز المسجّل
مايو 2027
الإنجاز بالوتيرة الحالية
أغسطس 2027
بدء البناء
مايو 2025
تاريخ التسجيل
مايو 2025
المنطقة
نخلة ديرة
عدد الوحدات
63
بنك الضمان
First Abu Dhabi Bank
الاسم بالإنجليزية
Sunset Bay Four By Imtiaz
رقم المشروع
3714
التفتيشات الميدانية
6

الجدول الزمني

بين ديسمبر 2025 وسبتمبر 2026 ارتفعت نسبة إنجاز صن سيت باي فور من امتياز بنحو 4.5 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو أغسطس 2027، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (مايو 2027).

0%25%50%75%100%20262027
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

29 سبتمبر 2026

53%+16 نقطة

  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 1، 29 سبتمبر 2026
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 2، 29 سبتمبر 2026
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 3، 29 سبتمبر 2026
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 4، 29 سبتمبر 2026

24 يونيو 2026

37%+18 نقطة

  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 1، 24 يونيو 2026
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 2، 24 يونيو 2026
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 3، 24 يونيو 2026
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 4، 24 يونيو 2026

23 مارس 2026

20%+6.9 نقطة

  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 1، 23 مارس 2026
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 2، 23 مارس 2026
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 3، 23 مارس 2026
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 4، 23 مارس 2026

30 ديسمبر 2025

13%+11 نقطة

  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 1، 30 ديسمبر 2025
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 2، 30 ديسمبر 2025
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 3، 30 ديسمبر 2025
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 4، 30 ديسمبر 2025

6 أغسطس 2025

2.0%+2.0 نقطة

  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 1، 6 أغسطس 2025
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 2، 6 أغسطس 2025
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 3، 6 أغسطس 2025
  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 4، 6 أغسطس 2025

24 أبريل 2025

0%

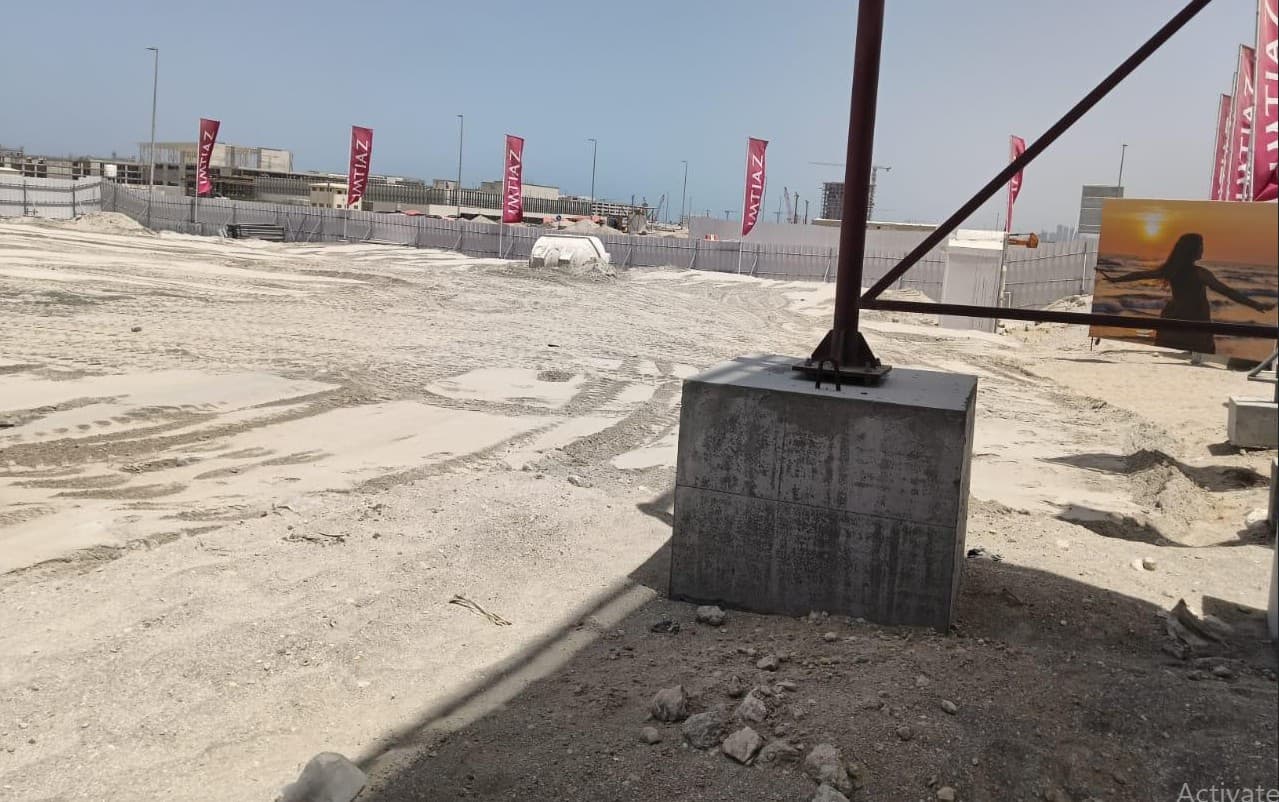

  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 1، 24 أبريل 2025

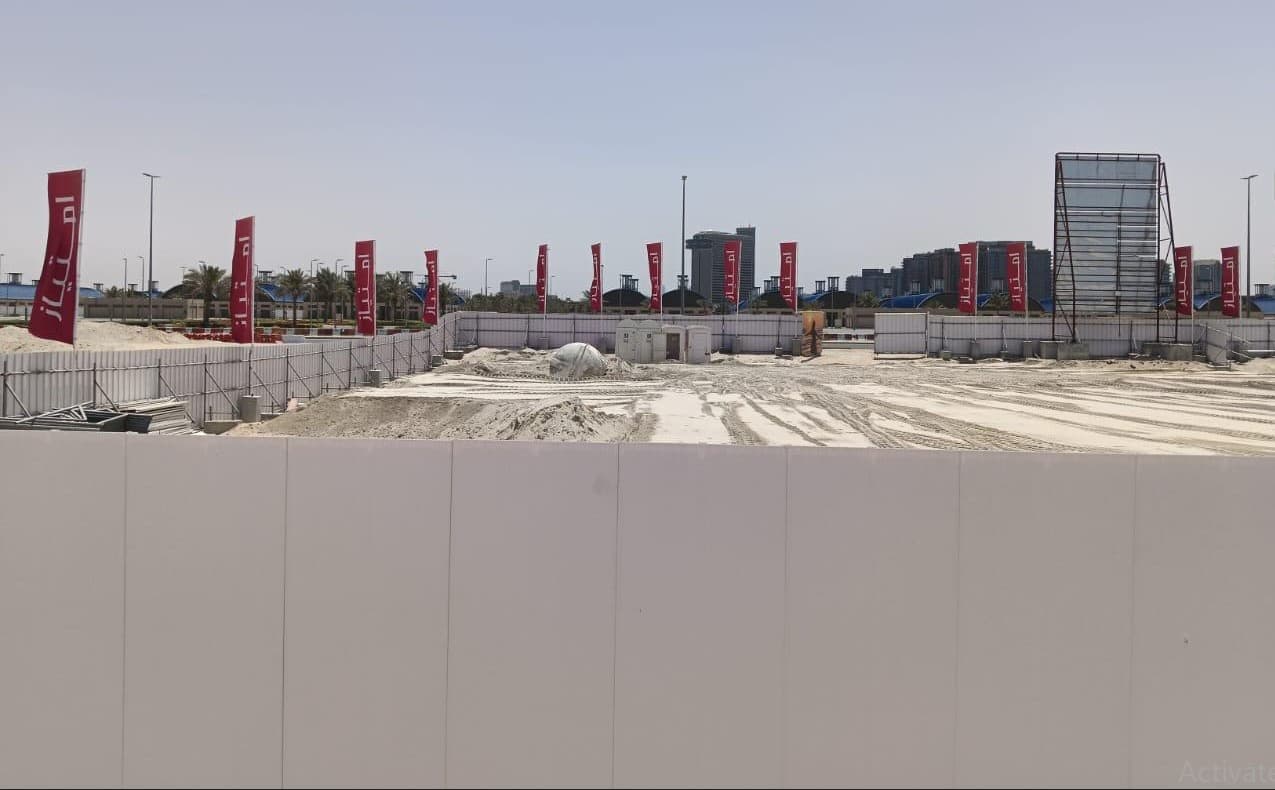

  • موقع بناء صن سيت باي فور من امتياز، صورة التفتيش رقم 2، 24 أبريل 2025

جميع صور الموقع (34) بحسب تاريخ التفتيش

السياق

في نخلة ديرة 94 مشروعاً قيد الإنشاء بمتوسط إنجاز 24%.

لدى ⁦Imtiaz Sunset Real Estate Development⁩ 3 مشاريع قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.

تملك وحدة في صن سيت باي فور من امتياز؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم صن سيت باي فور من امتياز؟
موعد الإنجاز المسجّل هو مايو 2027، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو أغسطس 2027. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في صن سيت باي فور من امتياز؟
بلغت نسبة الإنجاز 53% في التفتيش الميداني بتاريخ 29 سبتمبر 2026. فُتّش الموقع 6 مرات منذ أبريل 2025. وللموقع 34 صورة من تفتيشات دائرة الأراضي والأملاك.
هل صن سيت باي فور من امتياز متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (مايو 2027).
من يبني صن سيت باي فور من امتياز؟
المطوّر المسجّل هو ⁦Imtiaz Sunset Real Estate Development⁩. ولديه مشروعان آخران قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان صن سيت باي فور من امتياز؟
⁦First Abu Dhabi Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
