نسبة إنجاز البناء: سيلينا ريزيدنسز
موعد الإنجاز المسجّل لمشروع سيلينا ريزيدنسز في نخلة ديرة هو مايو 2028. بلغت نسبة إنجازه 5.7% في آخر تفتيش ميداني، أُجري في نوفمبر 2026. المطوّر: Avenew Real Estate Development.
5.7%
نسبة الإنجاز في التفتيش الميداني بتاريخ 3 نوفمبر 2026
متأخر عن موعده
- موعد الإنجاز المسجّل
- مايو 2028
- الإنجاز بالوتيرة الحالية
- أغسطس 2039
- بدء البناء
- ديسمبر 2025
- تاريخ التسجيل
- أغسطس 2025
- المنطقة
- نخلة ديرة
- عدد الوحدات
- 137
- بنك الضمان
- Dubai Islamic Bank
- الاسم بالإنجليزية
- Silena Residences
- رقم المشروع
- 3808
- التفتيشات الميدانية
- 5
الجدول الزمني
بين يناير 2026 ونوفمبر 2026 ارتفعت نسبة إنجاز سيلينا ريزيدنسز بنحو 0.6 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو أغسطس 2039، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (مايو 2028).
التفتيشات الميدانية
3 نوفمبر 2026
5.7%+1.8 نقطة
31 يوليو 2026
3.8%+2.2 نقطة

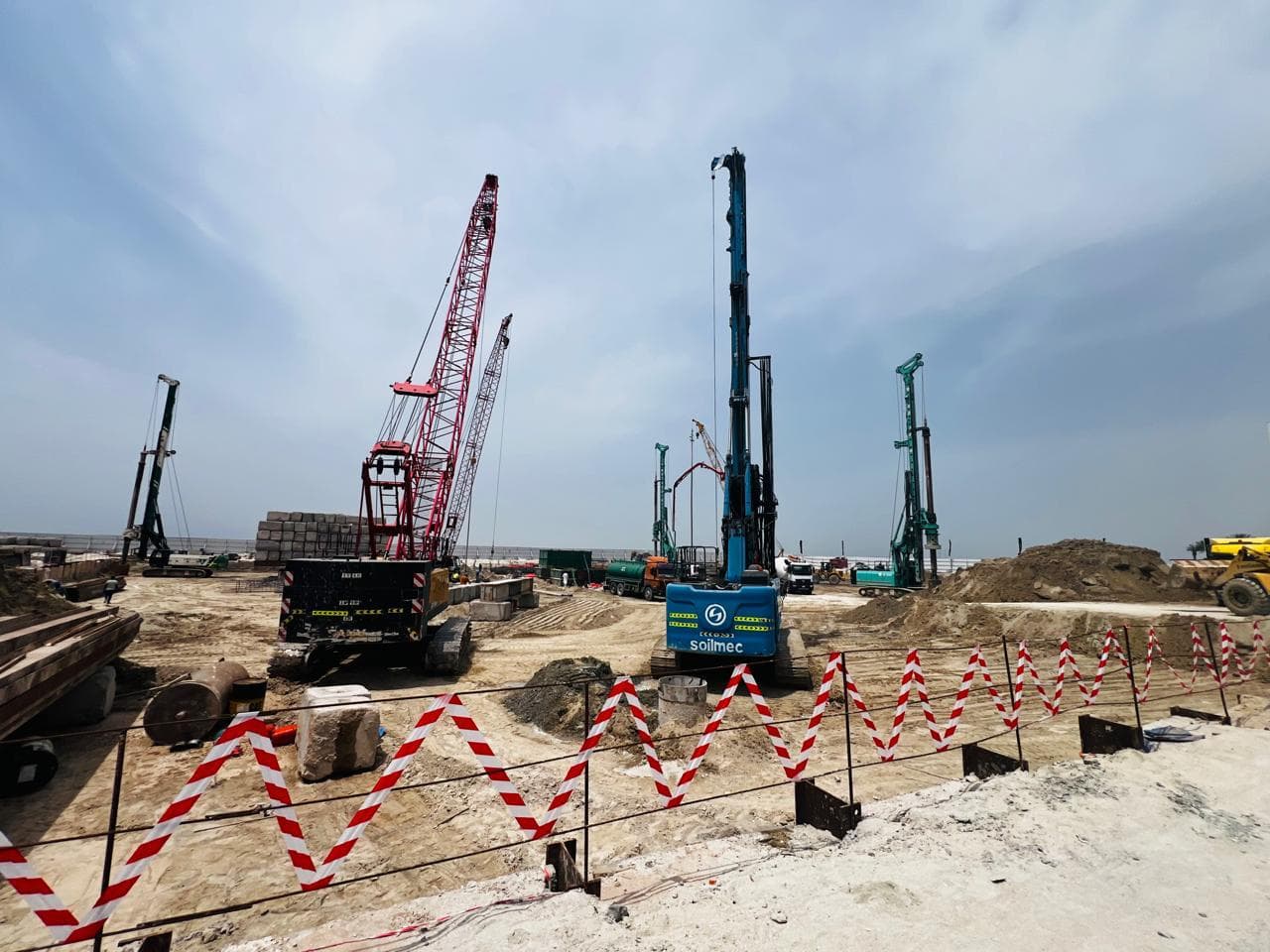

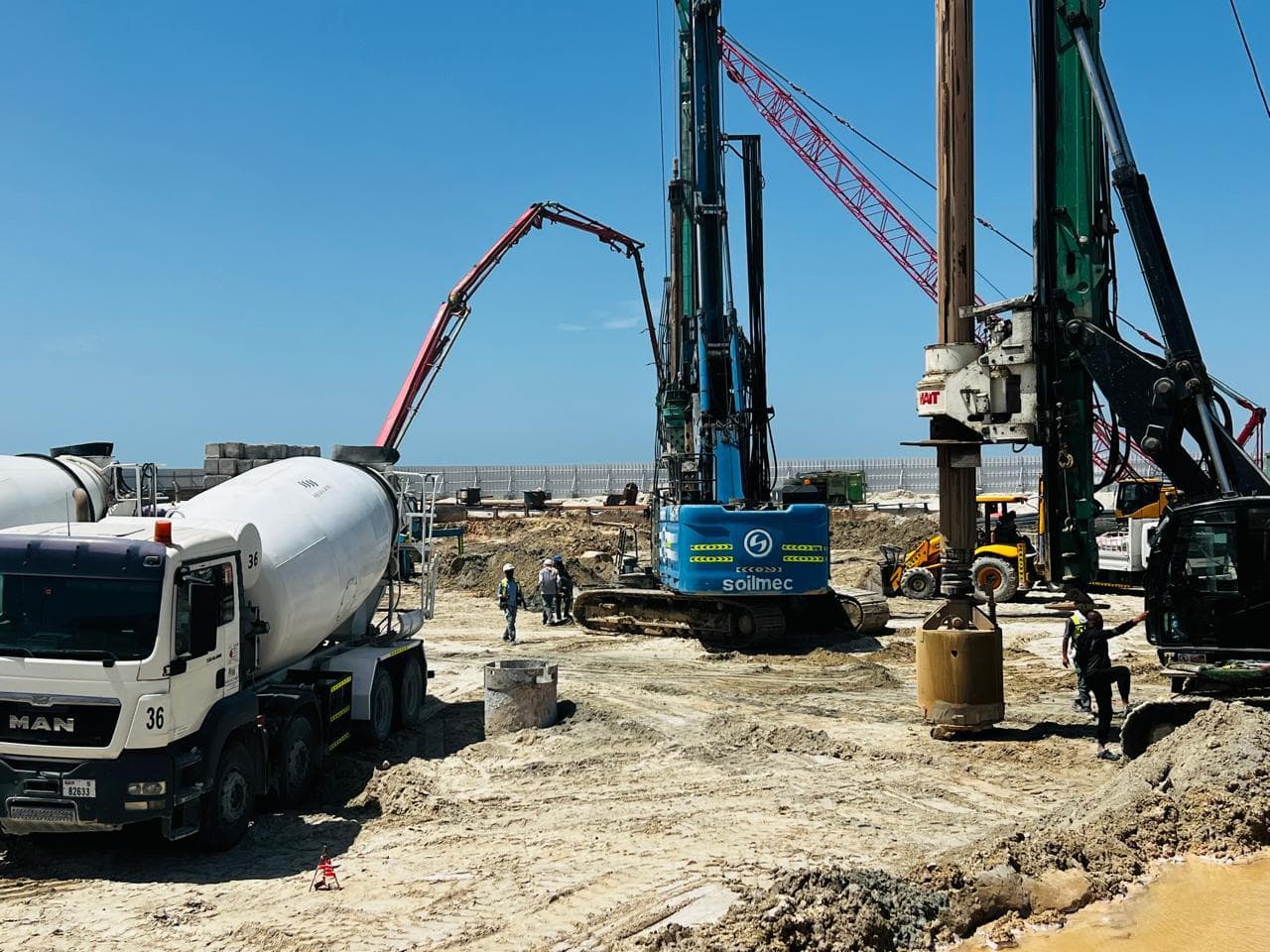

1 مايو 2026
1.6%+1.6 نقطة
29 يناير 2026
0%+0.0 نقطة

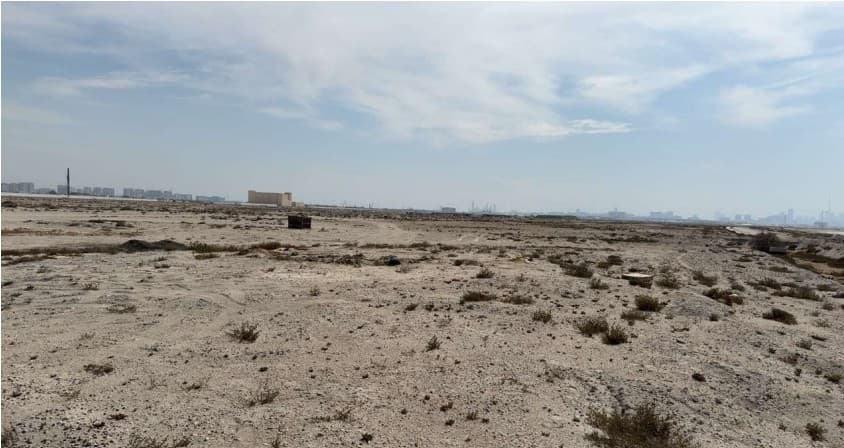

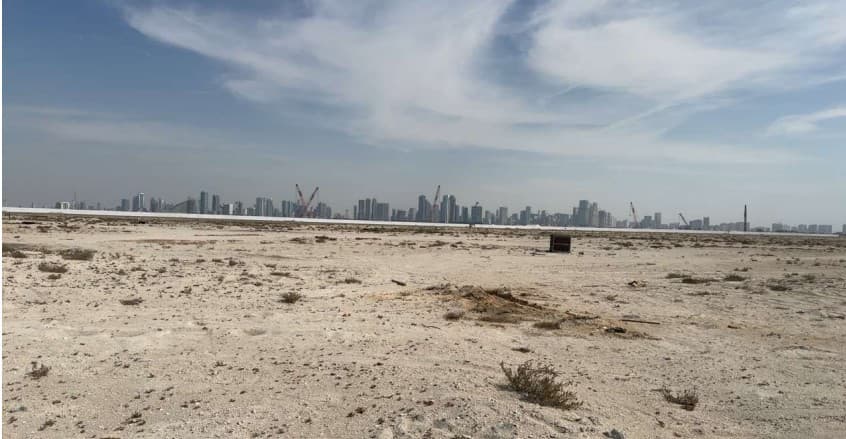

24 يونيو 2025
0%
السياق
في نخلة ديرة 94 مشروعاً قيد الإنشاء بمتوسط إنجاز 24%.
لدى Avenew Real Estate Development 8 مشاريع قيد الإنشاء في دبي، تجاوز مشروع واحد منها موعد الإنجاز المسجّل.
تملك وحدة في سيلينا ريزيدنسز؟
يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.
أبلغني عند الإطلاقأسئلة شائعة
- ما تاريخ تسليم سيلينا ريزيدنسز؟
- موعد الإنجاز المسجّل هو مايو 2028، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو أغسطس 2039. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
- ما آخر مستجدات البناء في سيلينا ريزيدنسز؟
- بلغت نسبة الإنجاز 5.7% في التفتيش الميداني بتاريخ 3 نوفمبر 2026. فُتّش الموقع 5 مرات منذ يونيو 2025. وللموقع 21 صورة من تفتيشات دائرة الأراضي والأملاك.
- هل سيلينا ريزيدنسز متأخر؟
- نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (مايو 2028).
- من يبني سيلينا ريزيدنسز؟
- المطوّر المسجّل هو Avenew Real Estate Development. ولديه 7 مشاريع أخرى قيد الإنشاء في دبي.
- أي بنك يحتفظ بحساب ضمان سيلينا ريزيدنسز؟
- Dubai Islamic Bank. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.
- رينامن المطوّر نفسه Avenew Real Estate Development. 32%، موعده مايو 2027.
- شوقمن المطوّر نفسه Avenew Real Estate Development. 16%، موعده أكتوبر 2027.
- أفينيو 888- مودومن المطوّر نفسه Avenew Real Estate Development. 21%، موعده مارس 2028.
- ليامن المطوّر نفسه Avenew Real Estate Development. 4.1%، موعده مايو 2028.
- باي ريزيدنسز جزر دبيمشروع قريب في نخلة ديرة. 48%، موعده أكتوبر 2026، وقد فات.
- بيتش ريزيدنسز جزر دبيمشروع قريب في نخلة ديرة. 29%.
- باي فيلاز - جزر دبيمشروع قريب في نخلة ديرة. 23%، موعده مايو 2027.
- مساكن ايدج ووترمشروع قريب في نخلة ديرة. 48%.
- كيف تتابع تقدّم مشروع على الخارطةكيف تقرأ نسبة الإنجاز، وما يتيحه حساب الضمان حين يسبق طلب الدفع ما بُني.
- تسليم المشاريع على الخارطة في دبيما يحدث بين اكتمال البناء واستلام المفاتيح.
- فحص التسليم لوحدة جديدة في دبيكيف تفحص الوحدة قبل أن تقبلها.
نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
