نسبة إنجاز البناء: لوزورا ريزيدنسز

موعد الإنجاز المسجّل لمشروع لوزورا ريزيدنسز في نخلة ديرة هو يناير 2027. بلغت نسبة إنجازه 44% في آخر تفتيش ميداني، أُجري في نوفمبر 2026. المطوّر: ⁦D I A Homes Real Estate Development⁩.

44%

نسبة الإنجاز في التفتيش الميداني بتاريخ 9 نوفمبر 2026

متأخر عن موعده

موعد الإنجاز المسجّل
يناير 2027
الإنجاز بالوتيرة الحالية
ديسمبر 2027
بدء البناء
مارس 2025
تاريخ التسجيل
مايو 2025
المطوّر
D I A Homes Real Estate Development
المنطقة
نخلة ديرة
عدد الوحدات
108
بنك الضمان
Emirates NBD
الاسم بالإنجليزية
Luzora Residences
رقم المشروع
3620
التفتيشات الميدانية
5

الجدول الزمني

بين يناير 2026 ونوفمبر 2026 ارتفعت نسبة إنجاز لوزورا ريزيدنسز بنحو 4.3 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو ديسمبر 2027، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (يناير 2027).

0%25%50%75%100%20262027
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

9 نوفمبر 2026

44%+22 نقطة

  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 1، 9 نوفمبر 2026
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 2، 9 نوفمبر 2026
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 3، 9 نوفمبر 2026
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 4، 9 نوفمبر 2026

9 يوليو 2026

21%+12 نقطة

  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 1، 9 يوليو 2026

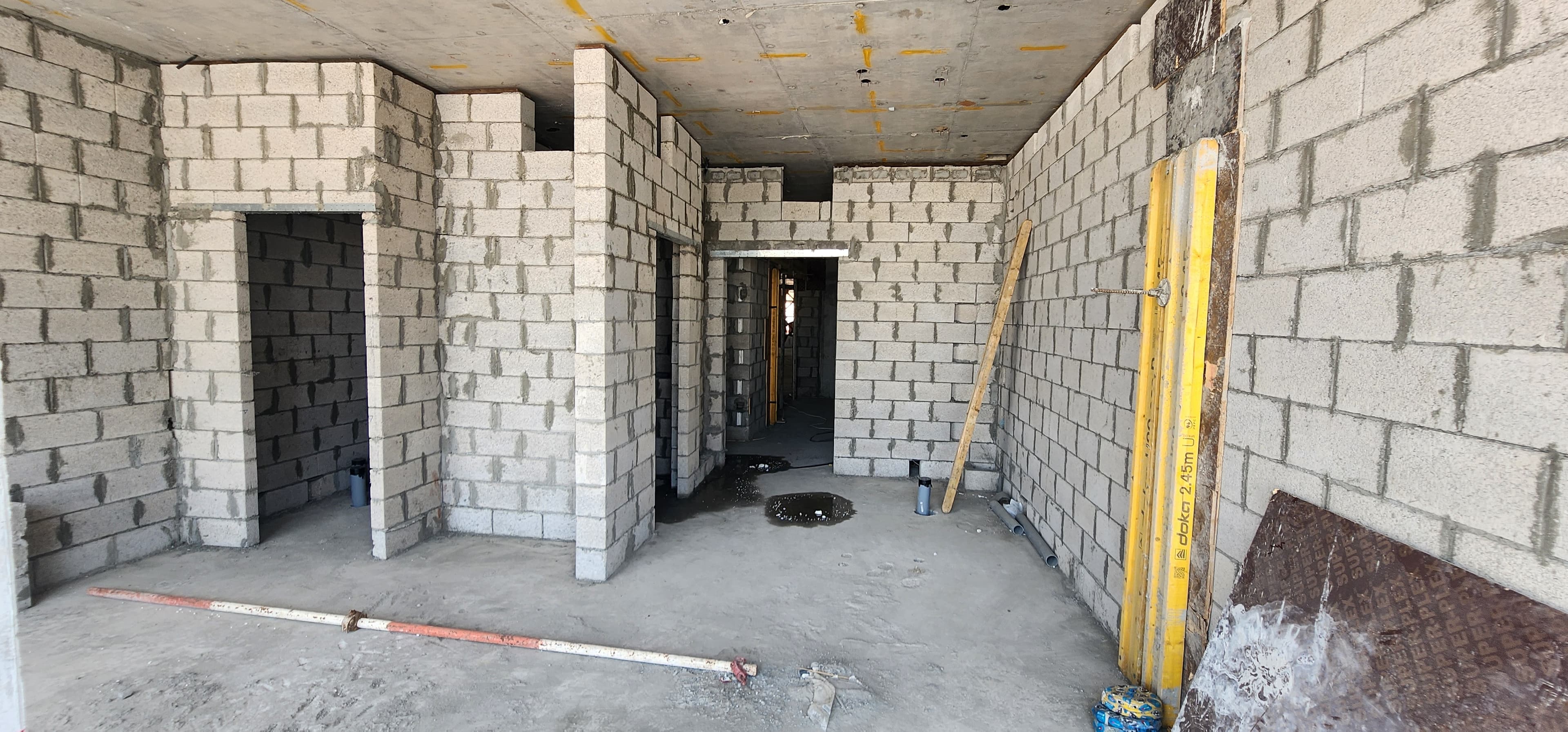

  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 2، 9 يوليو 2026
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 3، 9 يوليو 2026
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 4، 9 يوليو 2026

29 أبريل 2026

9.0%+5.5 نقطة

  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 1، 29 أبريل 2026
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 2، 29 أبريل 2026
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 3، 29 أبريل 2026
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 4، 29 أبريل 2026

29 يناير 2026

3.5%+3.5 نقطة

  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 1، 29 يناير 2026
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 2، 29 يناير 2026
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 3، 29 يناير 2026

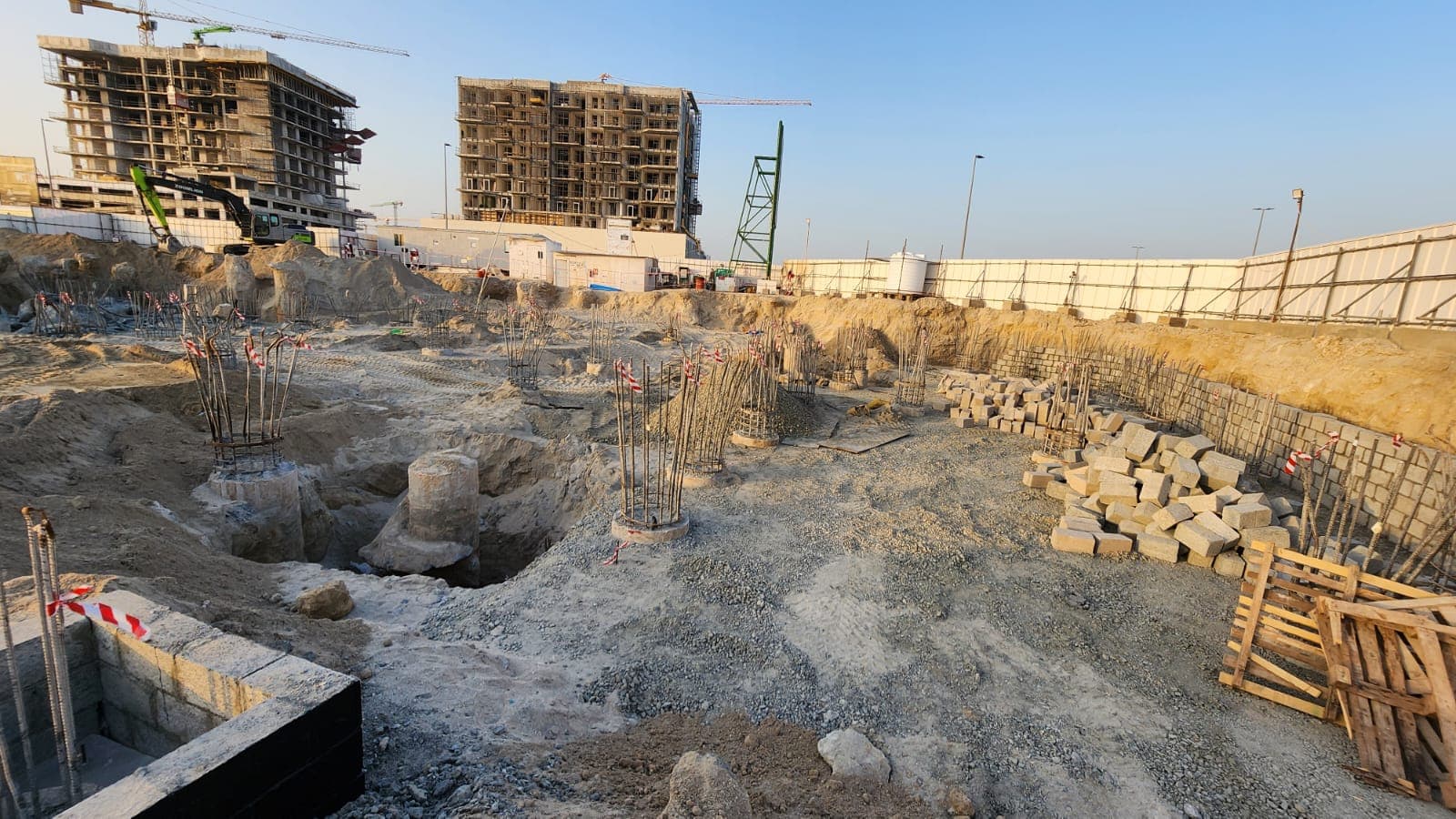

  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 4، 29 يناير 2026

27 مارس 2025

0%

  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 1، 27 مارس 2025
  • موقع بناء لوزورا ريزيدنسز، صورة التفتيش رقم 2، 27 مارس 2025

جميع صور الموقع (34) بحسب تاريخ التفتيش

السياق

في نخلة ديرة 94 مشروعاً قيد الإنشاء بمتوسط إنجاز 24%.

تملك وحدة في لوزورا ريزيدنسز؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم لوزورا ريزيدنسز؟
موعد الإنجاز المسجّل هو يناير 2027، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو ديسمبر 2027. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في لوزورا ريزيدنسز؟
بلغت نسبة الإنجاز 44% في التفتيش الميداني بتاريخ 9 نوفمبر 2026. فُتّش الموقع 5 مرات منذ مارس 2025. وللموقع 34 صورة من تفتيشات دائرة الأراضي والأملاك.
هل لوزورا ريزيدنسز متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (يناير 2027).
من يبني لوزورا ريزيدنسز؟
المطوّر المسجّل هو ⁦D I A Homes Real Estate Development⁩.
أي بنك يحتفظ بحساب ضمان لوزورا ريزيدنسز؟
⁦Emirates NBD⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
