نسبة إنجاز البناء: فلو ريزيدنسز

موعد الإنجاز المسجّل لمشروع فلو ريزيدنسز في نخلة ديرة هو أكتوبر 2027. بلغت نسبة إنجازه 7.8% في آخر تفتيش ميداني، أُجري في نوفمبر 2026. المطوّر: ⁦Main Realty Real Estate⁩.

7.8%

نسبة الإنجاز في التفتيش الميداني بتاريخ 2 نوفمبر 2026

متأخر عن موعده

موعد الإنجاز المسجّل
أكتوبر 2027
الإنجاز بالوتيرة الحالية
أبريل 2036
بدء البناء
أكتوبر 2025
تاريخ التسجيل
يونيو 2025
المطوّر
Main Realty Real Estate
المنطقة
نخلة ديرة
عدد الوحدات
50
بنك الضمان
United Bank Limited
الاسم بالإنجليزية
Flow Residences
رقم المشروع
3830
التفتيشات الميدانية
4

الجدول الزمني

بين فبراير 2026 ونوفمبر 2026 ارتفعت نسبة إنجاز فلو ريزيدنسز بنحو 0.8 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو أبريل 2036، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (أكتوبر 2027).

0%25%50%75%100%20262027
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

2 نوفمبر 2026

7.8%+3.7 نقطة

  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 1، 2 نوفمبر 2026
  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 2، 2 نوفمبر 2026
  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 3، 2 نوفمبر 2026
  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 4، 2 نوفمبر 2026

14 يوليو 2026

4.1%+3.1 نقطة

  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 1، 14 يوليو 2026
  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 2، 14 يوليو 2026
  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 3، 14 يوليو 2026
  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 4، 14 يوليو 2026

20 فبراير 2026

1.0%+1.0 نقطة

  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 1، 20 فبراير 2026
  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 2، 20 فبراير 2026
  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 3، 20 فبراير 2026
  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 4، 20 فبراير 2026

11 يونيو 2025

0%

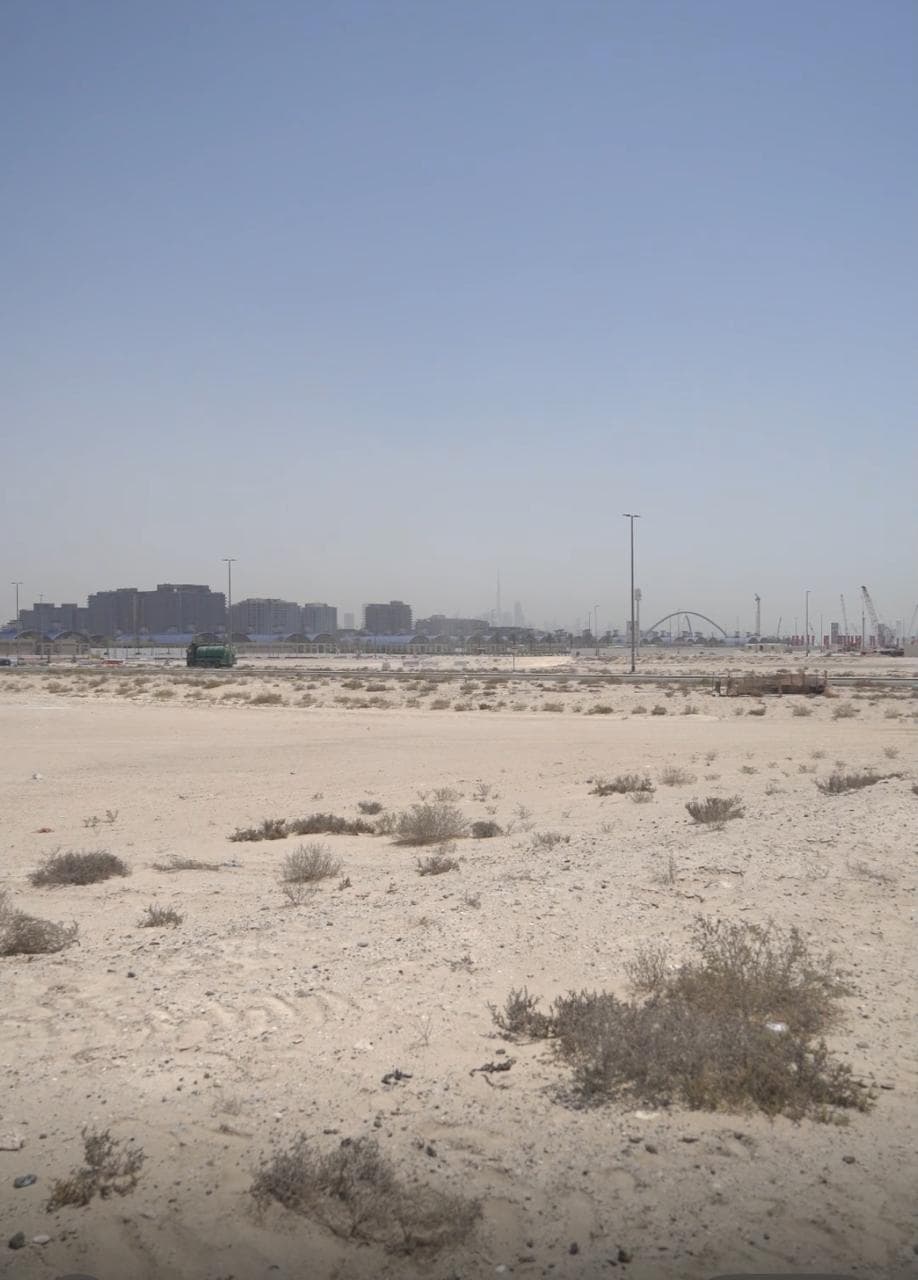

  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 1، 11 يونيو 2025
  • موقع بناء فلو ريزيدنسز، صورة التفتيش رقم 2، 11 يونيو 2025

جميع صور الموقع (19) بحسب تاريخ التفتيش

السياق

في نخلة ديرة 94 مشروعاً قيد الإنشاء بمتوسط إنجاز 24%.

لدى ⁦Main Realty Real Estate⁩ مشروعان قيد الإنشاء في دبي، تجاوز مشروع واحد منها موعد الإنجاز المسجّل.

تملك وحدة في فلو ريزيدنسز؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم فلو ريزيدنسز؟
موعد الإنجاز المسجّل هو أكتوبر 2027، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو أبريل 2036. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في فلو ريزيدنسز؟
بلغت نسبة الإنجاز 7.8% في التفتيش الميداني بتاريخ 2 نوفمبر 2026. فُتّش الموقع 4 مرات منذ يونيو 2025. وللموقع 19 صورة من تفتيشات دائرة الأراضي والأملاك.
هل فلو ريزيدنسز متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (أكتوبر 2027).
من يبني فلو ريزيدنسز؟
المطوّر المسجّل هو ⁦Main Realty Real Estate⁩. ولديه مشروع واحد آخر قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان فلو ريزيدنسز؟
⁦United Bank Limited⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
