نسبة إنجاز البناء: باي غروف ريزيدنسز , جزر دبي

موعد الإنجاز المسجّل لمشروع باي غروف ريزيدنسز , جزر دبي في نخلة ديرة هو مارس 2028. بلغت نسبة إنجازه 12% في آخر تفتيش ميداني، أُجري في أكتوبر 2026. المطوّر: ⁦Dubai Islands⁩.

12%

نسبة الإنجاز في التفتيش الميداني بتاريخ 23 أكتوبر 2026

متأخر عن موعده

موعد الإنجاز المسجّل
مارس 2028
الإنجاز بالوتيرة الحالية
سبتمبر 2032
بدء البناء
ديسمبر 2024
تاريخ التسجيل
أكتوبر 2024
المطوّر
Dubai Islands
المنطقة
نخلة ديرة
عدد الوحدات
296
بنك الضمان
First Abu Dhabi Bank
الاسم بالإنجليزية
Bay Grove Residences, Dubai Islands
رقم المشروع
3293
التفتيشات الميدانية
6

الجدول الزمني

بين يناير 2026 وأكتوبر 2026 ارتفعت نسبة إنجاز باي غروف ريزيدنسز , جزر دبي بنحو 1.2 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو سبتمبر 2032، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (مارس 2028).

0%25%50%75%100%2025202620272028
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

23 أكتوبر 2026

12%+5.7 نقطة

  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 1، 23 أكتوبر 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 2، 23 أكتوبر 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 3، 23 أكتوبر 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 4، 23 أكتوبر 2026

21 يوليو 2026

6.6%+2.9 نقطة

  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 1، 21 يوليو 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 2، 21 يوليو 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 3، 21 يوليو 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 4، 21 يوليو 2026

28 أبريل 2026

3.7%+2.5 نقطة

  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 1، 28 أبريل 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 2، 28 أبريل 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 3، 28 أبريل 2026

26 يناير 2026

1.2%+1.2 نقطة

  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 1، 26 يناير 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 2، 26 يناير 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 3، 26 يناير 2026
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 4، 26 يناير 2026

17 يونيو 2025

0%

  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 1، 17 يونيو 2025
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 2، 17 يونيو 2025
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 3، 17 يونيو 2025

19 سبتمبر 2024

0%

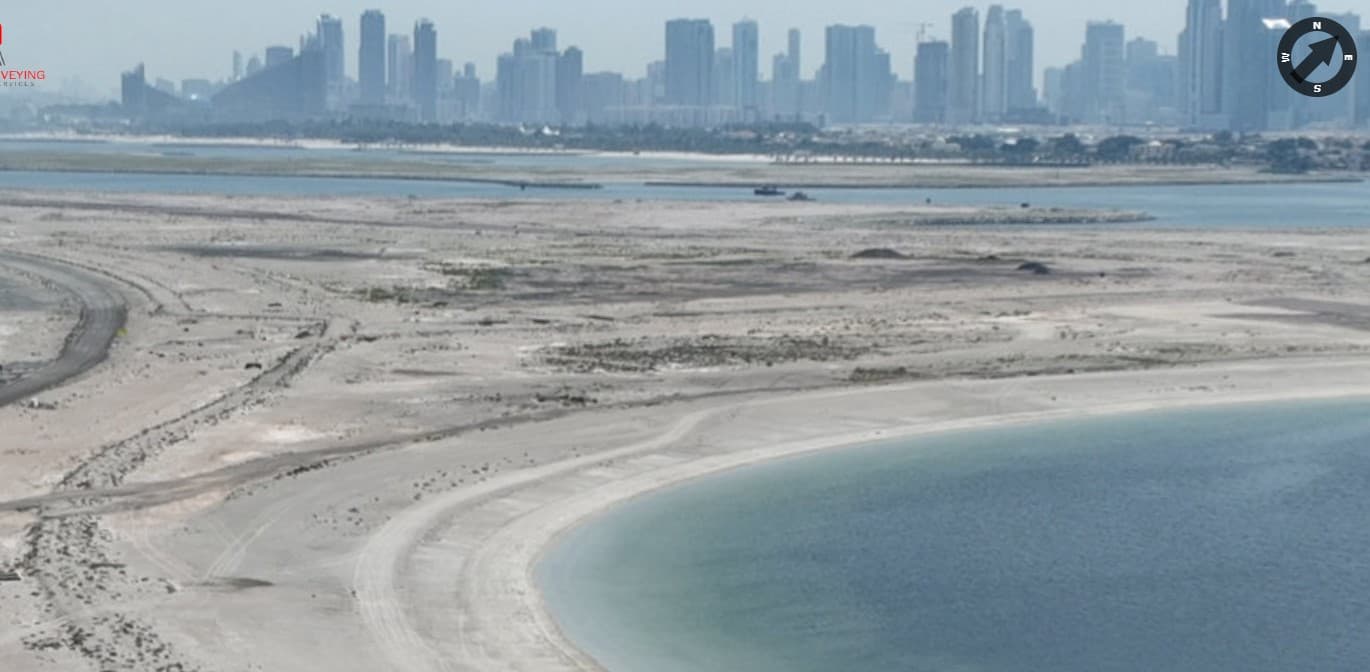

  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 1، 19 سبتمبر 2024
  • موقع بناء باي غروف ريزيدنسز , جزر دبي، صورة التفتيش رقم 2، 19 سبتمبر 2024

جميع صور الموقع (28) بحسب تاريخ التفتيش

السياق

في نخلة ديرة 94 مشروعاً قيد الإنشاء بمتوسط إنجاز 24%.

لدى ⁦Dubai Islands⁩ 6 مشاريع قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.

تملك وحدة في باي غروف ريزيدنسز , جزر دبي؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم باي غروف ريزيدنسز , جزر دبي؟
موعد الإنجاز المسجّل هو مارس 2028، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو سبتمبر 2032. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في باي غروف ريزيدنسز , جزر دبي؟
بلغت نسبة الإنجاز 12% في التفتيش الميداني بتاريخ 23 أكتوبر 2026. فُتّش الموقع 6 مرات منذ سبتمبر 2024. وللموقع 28 صورة من تفتيشات دائرة الأراضي والأملاك.
هل باي غروف ريزيدنسز , جزر دبي متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (مارس 2028).
من يبني باي غروف ريزيدنسز , جزر دبي؟
المطوّر المسجّل هو ⁦Dubai Islands⁩. ولديه 5 مشاريع أخرى قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان باي غروف ريزيدنسز , جزر دبي؟
⁦First Abu Dhabi Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
