نسبة إنجاز البناء: مساكن انكلاف أركا

موعد الإنجاز المسجّل لمشروع مساكن انكلاف أركا في نخلة ديرة هو ديسمبر 2027. بلغت نسبة إنجازه 3.5% في آخر تفتيش ميداني، أُجري في سبتمبر 2026. المطوّر: ⁦Manodev Real Estate Development⁩.

3.5%

نسبة الإنجاز في التفتيش الميداني بتاريخ 2 سبتمبر 2026

متأخر عن موعده

موعد الإنجاز المسجّل
ديسمبر 2027
الإنجاز بالوتيرة الحالية
سبتمبر 2036
بدء البناء
أكتوبر 2025
تاريخ التسجيل
يوليو 2025
المطوّر
Manodev Real Estate Development
المنطقة
نخلة ديرة
عدد الوحدات
140
بنك الضمان
Abu Dhabi Commercial Bank
الاسم بالإنجليزية
Arka Enclave Residences
رقم المشروع
3799
التفتيشات الميدانية
3

الجدول الزمني

بين أبريل 2026 وسبتمبر 2026 ارتفعت نسبة إنجاز مساكن انكلاف أركا بنحو 0.8 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو سبتمبر 2036، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (ديسمبر 2027).

0%25%50%75%100%20262027
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

2 سبتمبر 2026

3.5%+3.5 نقطة

  • موقع بناء مساكن انكلاف أركا، صورة التفتيش رقم 1، 2 سبتمبر 2026
  • موقع بناء مساكن انكلاف أركا، صورة التفتيش رقم 2، 2 سبتمبر 2026
  • موقع بناء مساكن انكلاف أركا، صورة التفتيش رقم 3، 2 سبتمبر 2026
  • موقع بناء مساكن انكلاف أركا، صورة التفتيش رقم 4، 2 سبتمبر 2026

24 أبريل 2026

0%+0.0 نقطة

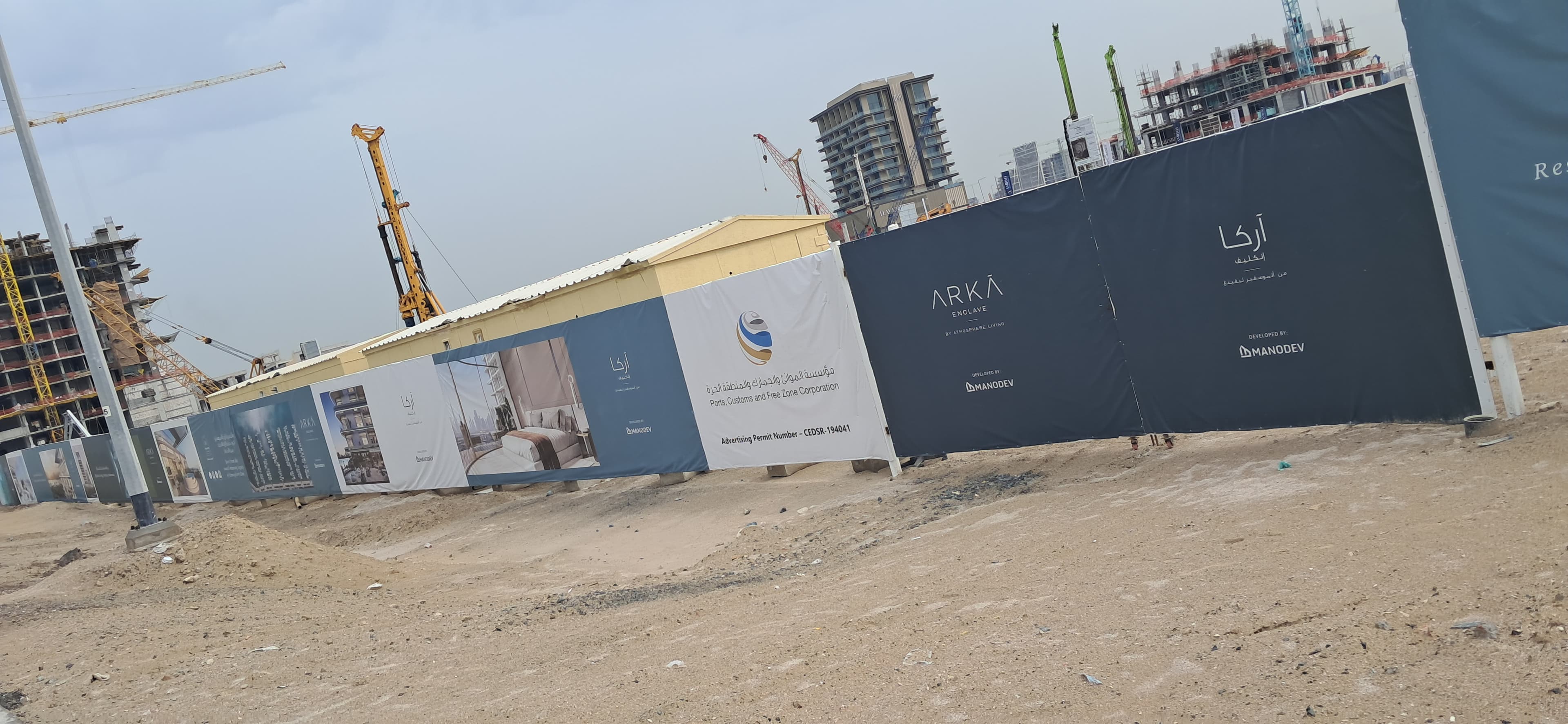

  • موقع بناء مساكن انكلاف أركا، صورة التفتيش رقم 1، 24 أبريل 2026
  • موقع بناء مساكن انكلاف أركا، صورة التفتيش رقم 2، 24 أبريل 2026
  • موقع بناء مساكن انكلاف أركا، صورة التفتيش رقم 3، 24 أبريل 2026

4 يونيو 2025

0%

  • موقع بناء مساكن انكلاف أركا، صورة التفتيش رقم 1، 4 يونيو 2025
  • موقع بناء مساكن انكلاف أركا، صورة التفتيش رقم 2، 4 يونيو 2025

جميع صور الموقع (10) بحسب تاريخ التفتيش

السياق

في نخلة ديرة 94 مشروعاً قيد الإنشاء بمتوسط إنجاز 24%.

تملك وحدة في مساكن انكلاف أركا؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم مساكن انكلاف أركا؟
موعد الإنجاز المسجّل هو ديسمبر 2027، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو سبتمبر 2036. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في مساكن انكلاف أركا؟
بلغت نسبة الإنجاز 3.5% في التفتيش الميداني بتاريخ 2 سبتمبر 2026. فُتّش الموقع 3 مرات منذ يونيو 2025. وللموقع 10 صور من تفتيشات دائرة الأراضي والأملاك.
هل مساكن انكلاف أركا متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (ديسمبر 2027).
من يبني مساكن انكلاف أركا؟
المطوّر المسجّل هو ⁦Manodev Real Estate Development⁩.
أي بنك يحتفظ بحساب ضمان مساكن انكلاف أركا؟
⁦Abu Dhabi Commercial Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
