نسبة إنجاز البناء: لا فيو بارك
موعد الإنجاز المسجّل لمشروع لا فيو بارك في ند الشبا جاردنز هو سبتمبر 2027. بلغت نسبة إنجازه 15% في آخر تفتيش ميداني، أُجري في يوليو 2026. المطوّر: Maaia Prime Real Estate Developers.
15%
نسبة الإنجاز في التفتيش الميداني بتاريخ 1 يوليو 2026
متأخر عن موعده
- موعد الإنجاز المسجّل
- سبتمبر 2027
- الإنجاز بالوتيرة الحالية
- فبراير 2029
- بدء البناء
- سبتمبر 2025
- تاريخ التسجيل
- أغسطس 2025
- المطوّر
- Maaia Prime Real Estate Developers
- المنطقة
- ند الشبا جاردنز
- عدد الوحدات
- 46
- بنك الضمان
- Emirates Islamic Bank
- الاسم بالإنجليزية
- La Vue Parc
- رقم المشروع
- 3715
- التفتيشات الميدانية
- 3
الجدول الزمني
بين مارس 2026 ويوليو 2026 ارتفعت نسبة إنجاز لا فيو بارك بنحو 2.6 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو فبراير 2029، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (سبتمبر 2027).
التفتيشات الميدانية
1 يوليو 2026
15%+8.4 نقطة
27 مارس 2026
7.0%+7.0 نقطة

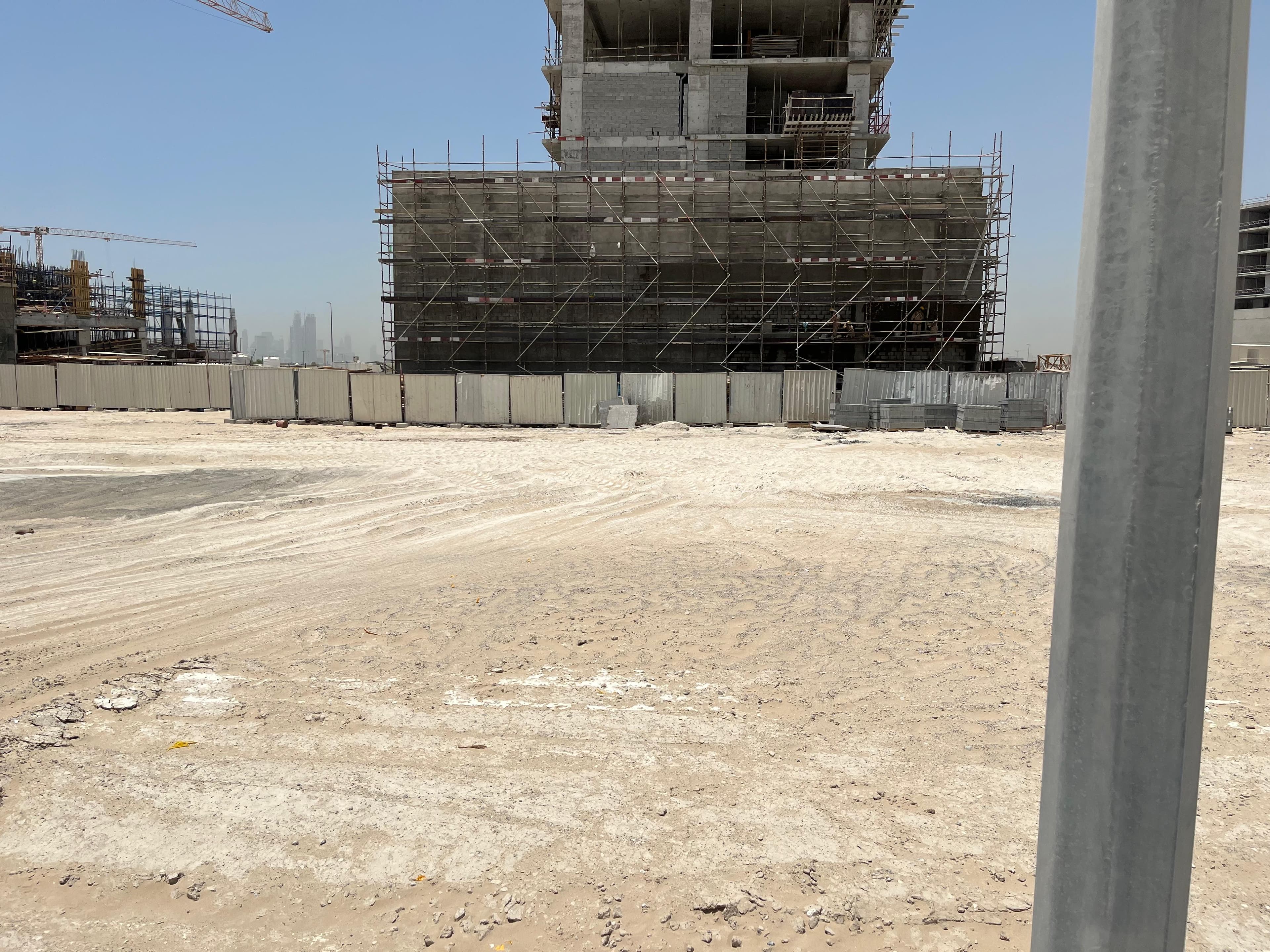

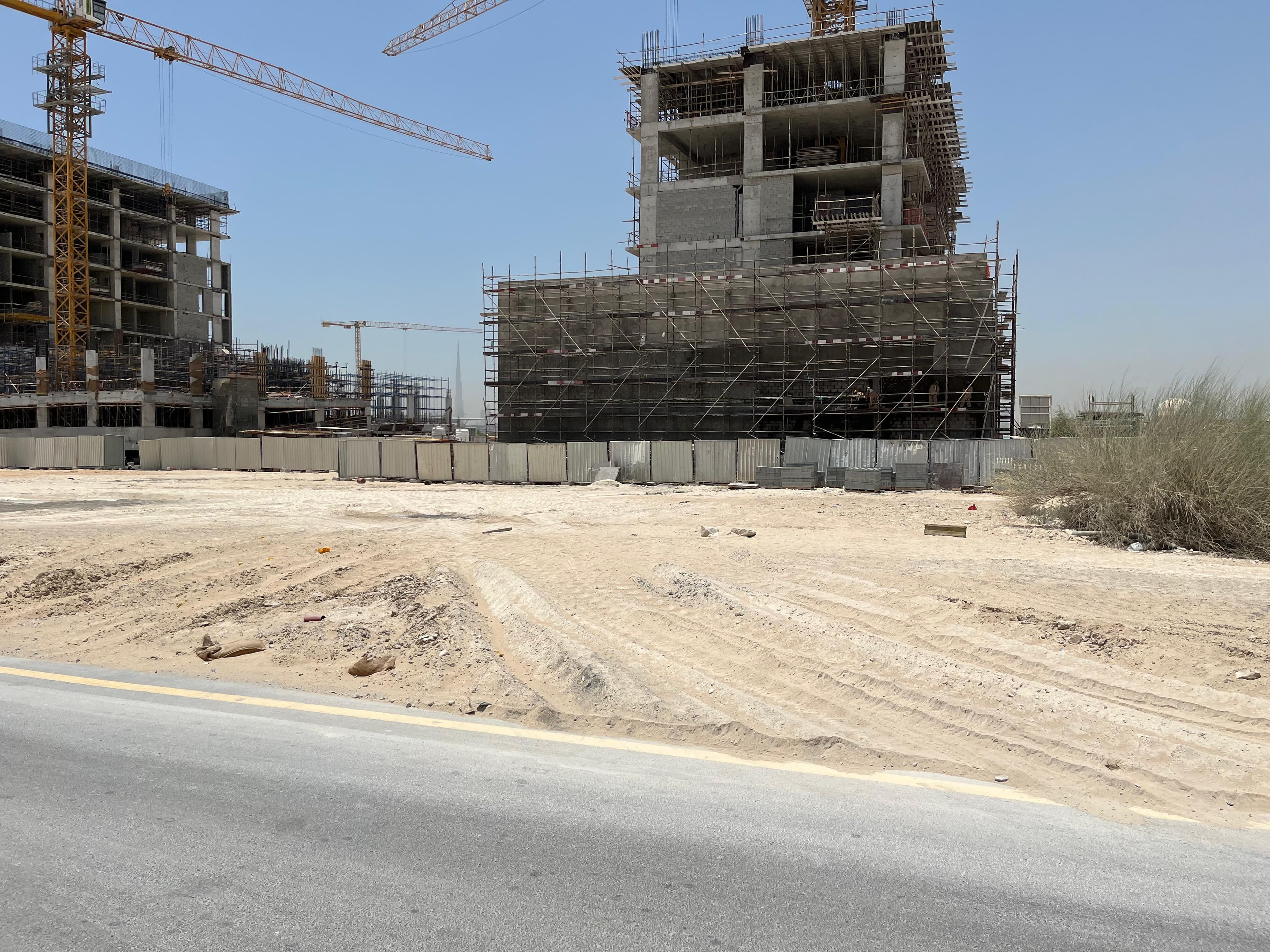

16 يونيو 2025
0%
السياق
في ند الشبا جاردنز 8 مشاريع قيد الإنشاء بمتوسط إنجاز 52%.
لدى Maaia Prime Real Estate Developers مشروعان قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.
تملك وحدة في لا فيو بارك؟
يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.
أبلغني عند الإطلاقأسئلة شائعة
- ما تاريخ تسليم لا فيو بارك؟
- موعد الإنجاز المسجّل هو سبتمبر 2027، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو فبراير 2029. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
- ما آخر مستجدات البناء في لا فيو بارك؟
- بلغت نسبة الإنجاز 15% في التفتيش الميداني بتاريخ 1 يوليو 2026. فُتّش الموقع 3 مرات منذ يونيو 2025. وللموقع 10 صور من تفتيشات دائرة الأراضي والأملاك.
- هل لا فيو بارك متأخر؟
- نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (سبتمبر 2027).
- من يبني لا فيو بارك؟
- المطوّر المسجّل هو Maaia Prime Real Estate Developers. ولديه مشروع واحد آخر قيد الإنشاء في دبي.
- أي بنك يحتفظ بحساب ضمان لا فيو بارك؟
- Emirates Islamic Bank. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.
- لي كلي باي مايا ديفيلوبرزمن المطوّر نفسه Maaia Prime Real Estate Developers. 35%، موعده يناير 2027.
- ند الشبا جاردنز المرحله الثالثهمشروع قريب في ند الشبا جاردنز. 97%، موعده أبريل 2026، وقد فات.
- ند الشبا جاردنز المرحله الرابعهمشروع قريب في ند الشبا جاردنز. 76%.
- ند الشبا جاردنزالمرحله 5مشروع قريب في ند الشبا جاردنز. 38%.
- 6 ند الشبا جاردنزالمرحلهمشروع قريب في ند الشبا جاردنز. 14%.
- كيف تتابع تقدّم مشروع على الخارطةكيف تقرأ نسبة الإنجاز، وما يتيحه حساب الضمان حين يسبق طلب الدفع ما بُني.
- تسليم المشاريع على الخارطة في دبيما يحدث بين اكتمال البناء واستلام المفاتيح.
- فحص التسليم لوحدة جديدة في دبيكيف تفحص الوحدة قبل أن تقبلها.
نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
