نسبة إنجاز البناء: سي سكيب

موعد الإنجاز المسجّل لمشروع سي سكيب في ميناء راشد هو نوفمبر 2026. بلغت نسبة إنجازه 79% في آخر تفتيش ميداني، أُجري في مايو 2026. المطوّر: ⁦Mina Rashid Properties⁩.

79%

نسبة الإنجاز في التفتيش الميداني بتاريخ 6 مايو 2026

يسير وفق موعده

موعد الإنجاز المسجّل
نوفمبر 2026
الإنجاز بالوتيرة الحالية
ديسمبر 2026
بدء البناء
أبريل 2023
تاريخ التسجيل
ديسمبر 2022
المنطقة
ميناء راشد
عدد الوحدات
395
بنك الضمان
Dubai Islamic Bank
الاسم بالإنجليزية
Seascape
رقم المشروع
2513
التفتيشات الميدانية
10

الجدول الزمني

منذ يونيو 2025 ترتفع نسبة إنجاز سي سكيب بنحو 2.9 نقطة مئوية شهرياً. وبهذه الوتيرة يُتوقع أن يكتمل نحو ديسمبر 2026، أي في غضون ثلاثة أشهر من موعد إنجازه المسجّل (نوفمبر 2026).

0%25%50%75%100%2023202420252026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

6 مايو 2026

79%+9.7 نقطة

  • موقع بناء سي سكيب، صورة التفتيش رقم 1، 6 مايو 2026
  • موقع بناء سي سكيب، صورة التفتيش رقم 2، 6 مايو 2026
  • موقع بناء سي سكيب، صورة التفتيش رقم 3، 6 مايو 2026
  • موقع بناء سي سكيب، صورة التفتيش رقم 4، 6 مايو 2026

19 يناير 2026

69%+4.0 نقطة

  • موقع بناء سي سكيب، صورة التفتيش رقم 1، 19 يناير 2026
  • موقع بناء سي سكيب، صورة التفتيش رقم 2، 19 يناير 2026
  • موقع بناء سي سكيب، صورة التفتيش رقم 3، 19 يناير 2026
  • موقع بناء سي سكيب، صورة التفتيش رقم 4، 19 يناير 2026

17 نوفمبر 2025

65%+16 نقطة

  • موقع بناء سي سكيب، صورة التفتيش رقم 1، 17 نوفمبر 2025
  • موقع بناء سي سكيب، صورة التفتيش رقم 2، 17 نوفمبر 2025
  • موقع بناء سي سكيب، صورة التفتيش رقم 3، 17 نوفمبر 2025
  • موقع بناء سي سكيب، صورة التفتيش رقم 4، 17 نوفمبر 2025

30 يونيو 2025

50%+9.1 نقطة

  • موقع بناء سي سكيب، صورة التفتيش رقم 1، 30 يونيو 2025
  • موقع بناء سي سكيب، صورة التفتيش رقم 2، 30 يونيو 2025
  • موقع بناء سي سكيب، صورة التفتيش رقم 3، 30 يونيو 2025
  • موقع بناء سي سكيب، صورة التفتيش رقم 4، 30 يونيو 2025

9 مارس 2025

41%+14 نقطة

  • موقع بناء سي سكيب، صورة التفتيش رقم 1، 9 مارس 2025
  • موقع بناء سي سكيب، صورة التفتيش رقم 2، 9 مارس 2025
  • موقع بناء سي سكيب، صورة التفتيش رقم 3، 9 مارس 2025
  • موقع بناء سي سكيب، صورة التفتيش رقم 4، 9 مارس 2025

18 نوفمبر 2024

27%+18 نقطة

  • موقع بناء سي سكيب، صورة التفتيش رقم 1، 18 نوفمبر 2024
  • موقع بناء سي سكيب، صورة التفتيش رقم 2، 18 نوفمبر 2024
  • موقع بناء سي سكيب، صورة التفتيش رقم 3، 18 نوفمبر 2024
  • موقع بناء سي سكيب، صورة التفتيش رقم 4، 18 نوفمبر 2024

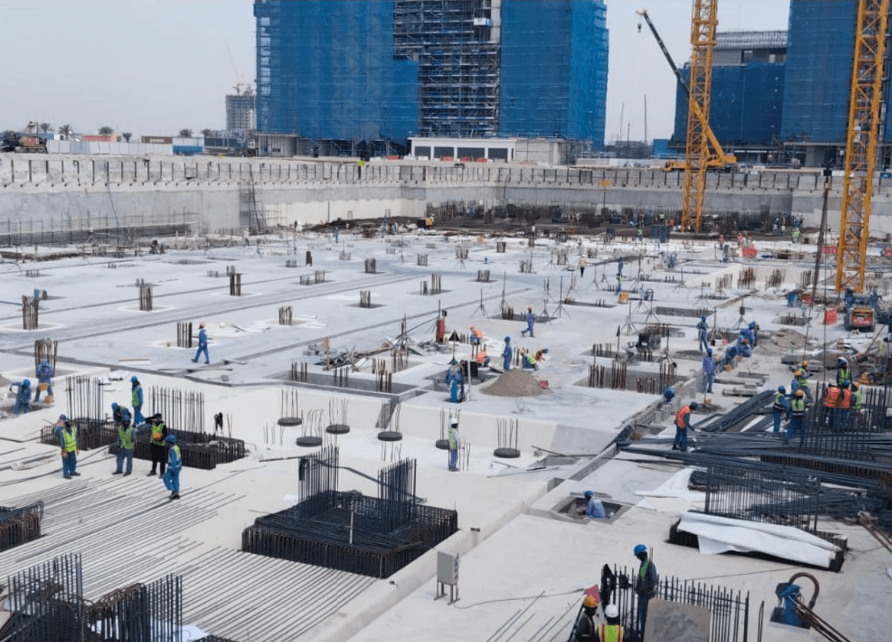

1 مايو 2024

9.0%+7.1 نقطة

  • موقع بناء سي سكيب، صورة التفتيش رقم 1، 1 مايو 2024
  • موقع بناء سي سكيب، صورة التفتيش رقم 2، 1 مايو 2024
  • موقع بناء سي سكيب، صورة التفتيش رقم 3، 1 مايو 2024
  • موقع بناء سي سكيب، صورة التفتيش رقم 4، 1 مايو 2024

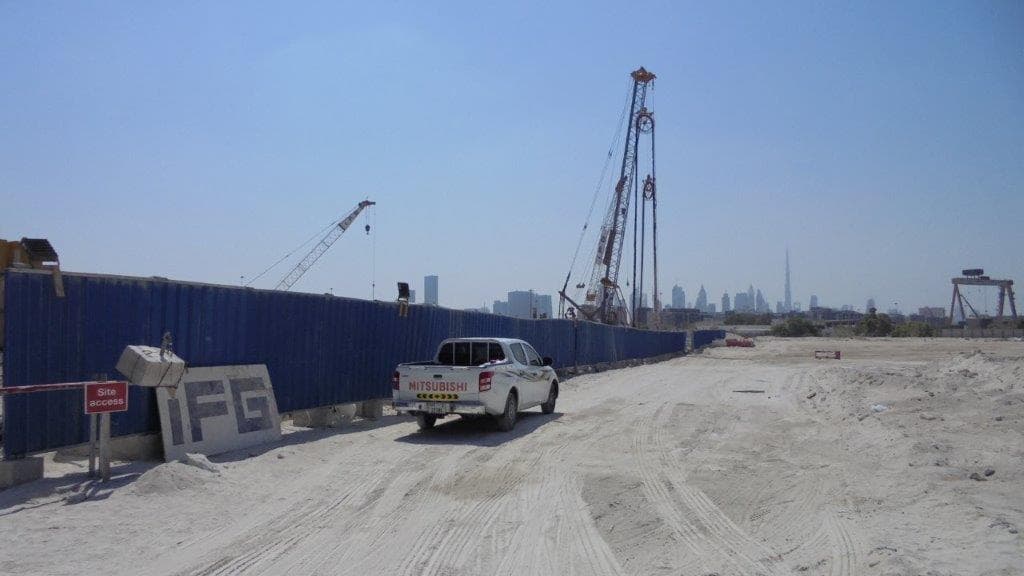

2 أكتوبر 2023

1.9%+1.9 نقطة

  • موقع بناء سي سكيب، صورة التفتيش رقم 1، 2 أكتوبر 2023
  • موقع بناء سي سكيب، صورة التفتيش رقم 2، 2 أكتوبر 2023
  • موقع بناء سي سكيب، صورة التفتيش رقم 3، 2 أكتوبر 2023
  • موقع بناء سي سكيب، صورة التفتيش رقم 4، 2 أكتوبر 2023

5 يونيو 2023

0%+0.0 نقطة

  • موقع بناء سي سكيب، صورة التفتيش رقم 1، 5 يونيو 2023
  • موقع بناء سي سكيب، صورة التفتيش رقم 2، 5 يونيو 2023
  • موقع بناء سي سكيب، صورة التفتيش رقم 3، 5 يونيو 2023

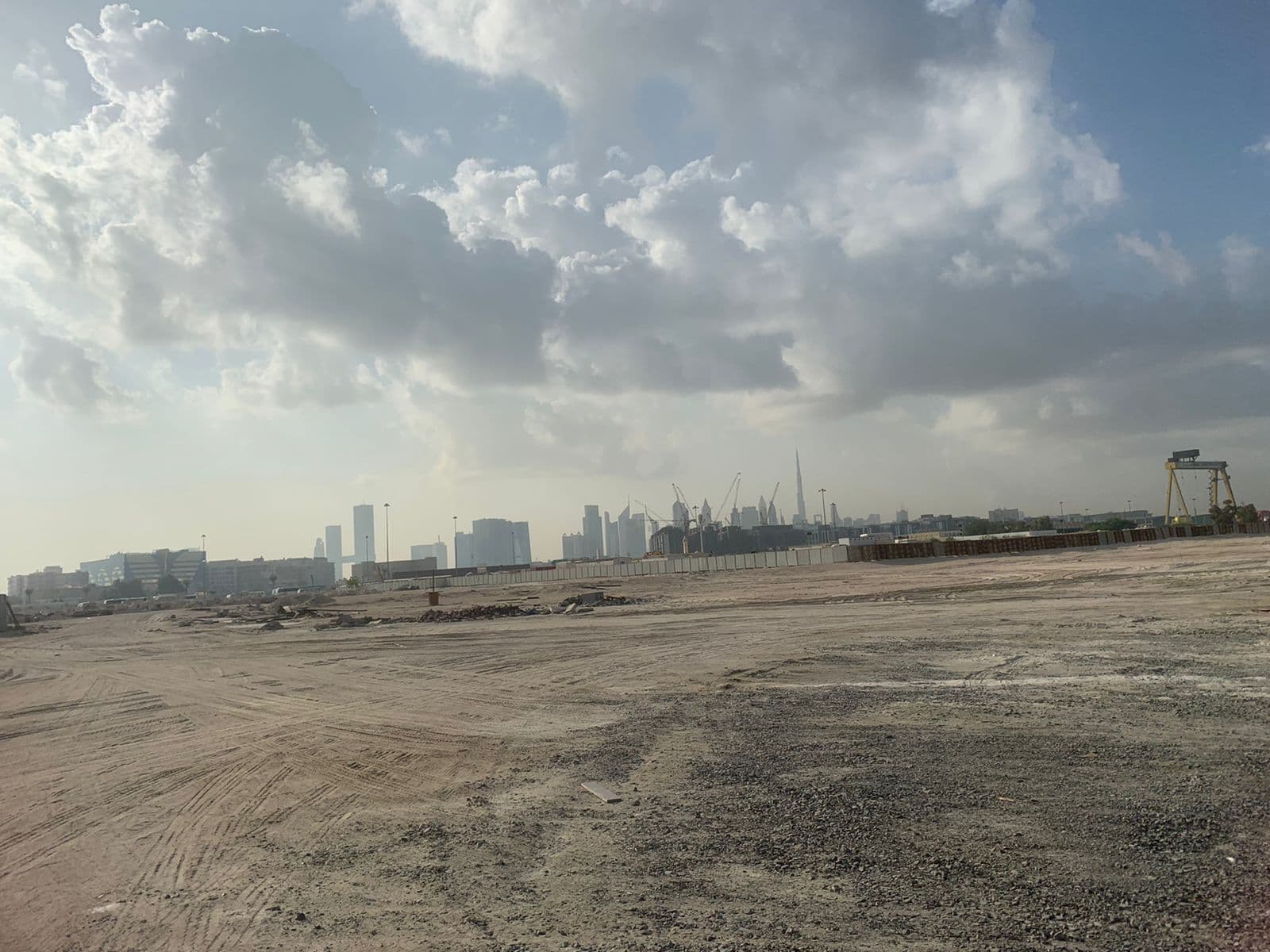

14 نوفمبر 2022

0%

  • موقع بناء سي سكيب، صورة التفتيش رقم 1، 14 نوفمبر 2022
  • موقع بناء سي سكيب، صورة التفتيش رقم 2، 14 نوفمبر 2022

جميع صور الموقع (61) بحسب تاريخ التفتيش

السياق

في ميناء راشد 18 مشروعاً قيد الإنشاء بمتوسط إنجاز 21%.

لدى ⁦Mina Rashid Properties⁩ 20 مشروعاً قيد الإنشاء في دبي، تجاوز مشروع واحد منها موعد الإنجاز المسجّل.

تملك وحدة في سي سكيب؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم سي سكيب؟
موعد الإنجاز المسجّل هو نوفمبر 2026، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو ديسمبر 2026. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في سي سكيب؟
بلغت نسبة الإنجاز 79% في التفتيش الميداني بتاريخ 6 مايو 2026. فُتّش الموقع 10 مرات منذ نوفمبر 2022. وللموقع 61 صورة من تفتيشات دائرة الأراضي والأملاك.
هل سي سكيب متأخر؟
لا، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل في غضون ثلاثة أشهر من موعده المسجّل (نوفمبر 2026).
من يبني سي سكيب؟
المطوّر المسجّل هو ⁦Mina Rashid Properties⁩. ولديه 19 مشروعاً آخر قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان سي سكيب؟
⁦Dubai Islamic Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
