نسبة إنجاز البناء: أيفرجرين هاوس

سُجّل أيفرجرين هاوس في جميرا جاردن سيتي ليكتمل في يونيو 2026، وما زال قيد الإنشاء. بلغت نسبة إنجازه 55% في آخر تفتيش ميداني، أُجري في يوليو 2026. المطوّر: ⁦Obj1 Real Estate Development⁩.

55%

نسبة الإنجاز في التفتيش الميداني بتاريخ 9 يوليو 2026

تجاوز موعد الإنجاز المسجّل بـ5 أشهر

موعد الإنجاز المسجّل
يونيو 2026
الإنجاز بالوتيرة الحالية
أبريل 2030
بدء البناء
نوفمبر 2024
تاريخ التسجيل
أكتوبر 2024
عدد الوحدات
219
بنك الضمان
Abu Dhabi Islamic Bank
الاسم بالإنجليزية
Evergrin House
رقم المشروع
3274
التفتيشات الميدانية
4

الجدول الزمني

كان موعد إنجاز أيفرجرين هاوس المسجّل يونيو 2026، أي قبل 5 أشهر، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 1.0 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو أبريل 2030.

0%25%50%75%100%20252026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

9 يوليو 2026

55%+6.6 نقطة

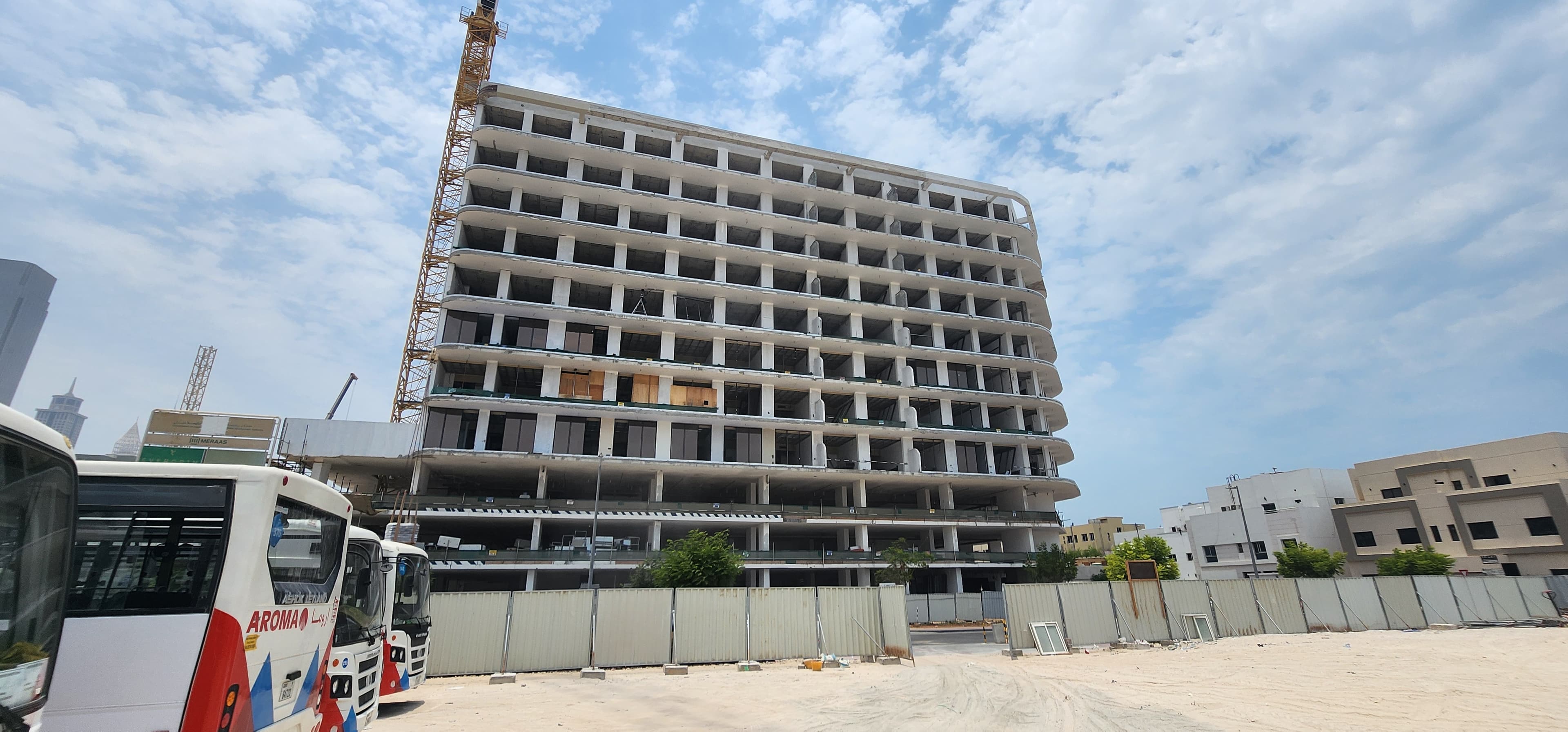

  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 1، 9 يوليو 2026
  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 2، 9 يوليو 2026
  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 3، 9 يوليو 2026
  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 4، 9 يوليو 2026

23 ديسمبر 2025

48%+34 نقطة

  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 1، 23 ديسمبر 2025
  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 2، 23 ديسمبر 2025
  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 3، 23 ديسمبر 2025
  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 4، 23 ديسمبر 2025

9 يونيو 2025

14%+14 نقطة

  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 1، 9 يونيو 2025
  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 2، 9 يونيو 2025
  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 3، 9 يونيو 2025
  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 4، 9 يونيو 2025

15 أكتوبر 2024

0%

  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 1، 15 أكتوبر 2024
  • موقع بناء أيفرجرين هاوس، صورة التفتيش رقم 2، 15 أكتوبر 2024

جميع صور الموقع (28) بحسب تاريخ التفتيش

السياق

في جميرا جاردن سيتي 27 مشروعاً قيد الإنشاء بمتوسط إنجاز 34%.

لدى ⁦Obj1 Real Estate Development⁩ 14 مشروعاً قيد الإنشاء في دبي، تجاوز 3 منها موعد الإنجاز المسجّل.

تملك وحدة في أيفرجرين هاوس؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم أيفرجرين هاوس؟
كان موعد الإنجاز المسجّل يونيو 2026، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو أبريل 2030. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في أيفرجرين هاوس؟
بلغت نسبة الإنجاز 55% في التفتيش الميداني بتاريخ 9 يوليو 2026. فُتّش الموقع 4 مرات منذ أكتوبر 2024. وللموقع 28 صورة من تفتيشات دائرة الأراضي والأملاك.
هل أيفرجرين هاوس متأخر؟
نعم. تجاوز موعد إنجازه المسجّل (يونيو 2026)، وما زال مسجّلاً قيد الإنشاء.
من يبني أيفرجرين هاوس؟
المطوّر المسجّل هو ⁦Obj1 Real Estate Development⁩. ولديه 13 مشروعاً آخر قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان أيفرجرين هاوس؟
⁦Abu Dhabi Islamic Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
