نسبة إنجاز البناء: إيلم في بارك فايف

موعد الإنجاز المسجّل لمشروع إيلم في بارك فايف في المنطقة العالمية للإنتاج الإعلامي هو يونيو 2027. بلغت نسبة إنجازه 16% في آخر تفتيش ميداني، أُجري في سبتمبر 2026. المطوّر: ⁦Deyaar Development⁩.

16%

نسبة الإنجاز في التفتيش الميداني بتاريخ 3 سبتمبر 2026

متأخر عن موعده

موعد الإنجاز المسجّل
يونيو 2027
الإنجاز بالوتيرة الحالية
يونيو 2030
بدء البناء
أبريل 2025
تاريخ التسجيل
ديسمبر 2024
المطوّر
Deyaar Development
عدد الوحدات
532
بنك الضمان
Dubai Islamic Bank
الاسم بالإنجليزية
Elm At Park Five
رقم المشروع
3343
التفتيشات الميدانية
3

الجدول الزمني

بين يونيو 2026 وسبتمبر 2026 ارتفعت نسبة إنجاز إيلم في بارك فايف بنحو 1.9 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو يونيو 2030، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (يونيو 2027).

0%25%50%75%100%202520262027
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

3 سبتمبر 2026

16%+5.2 نقطة

  • موقع بناء إيلم في بارك فايف، صورة التفتيش رقم 1، 3 سبتمبر 2026
  • موقع بناء إيلم في بارك فايف، صورة التفتيش رقم 2، 3 سبتمبر 2026

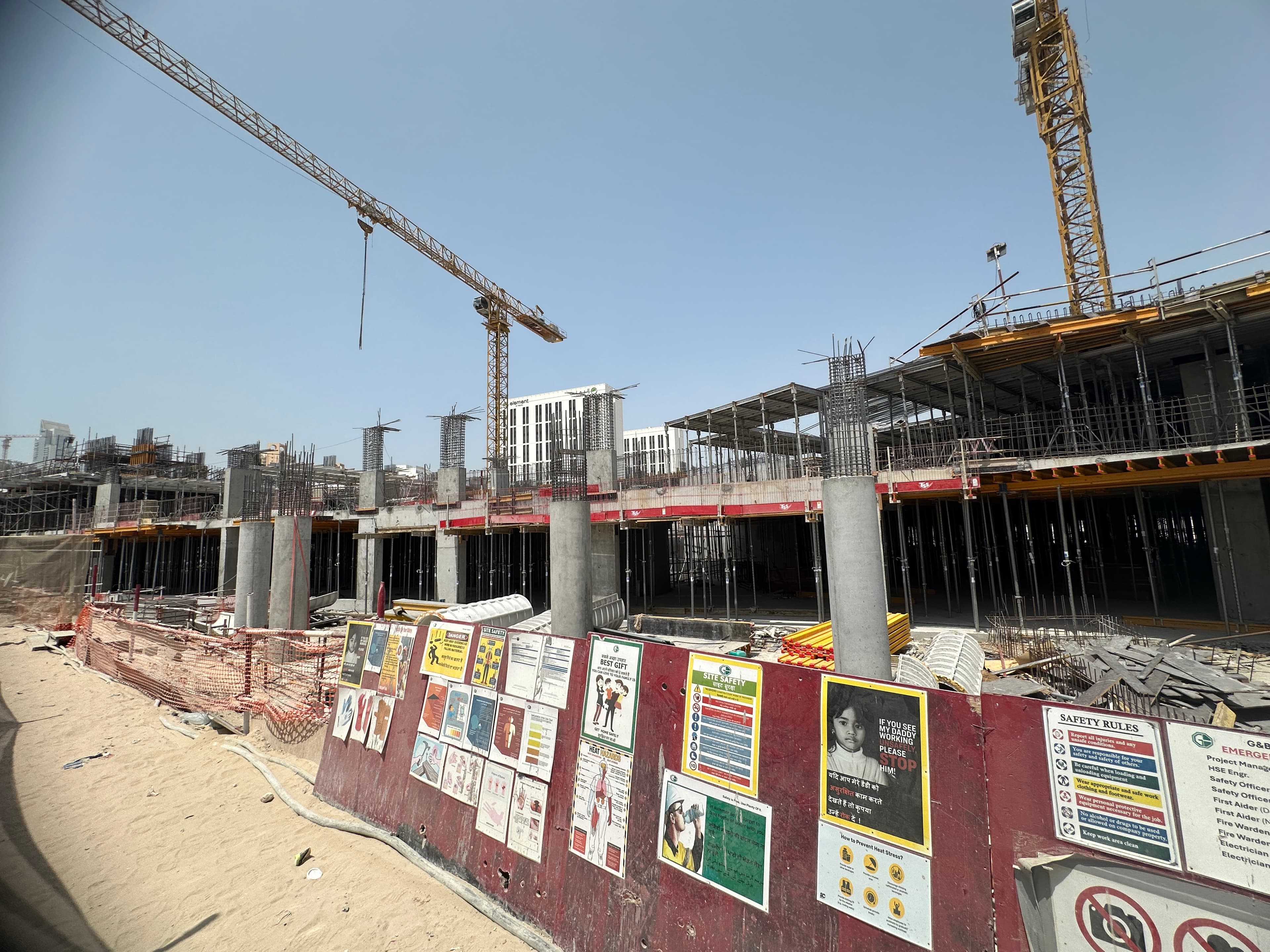

  • موقع بناء إيلم في بارك فايف، صورة التفتيش رقم 3، 3 سبتمبر 2026

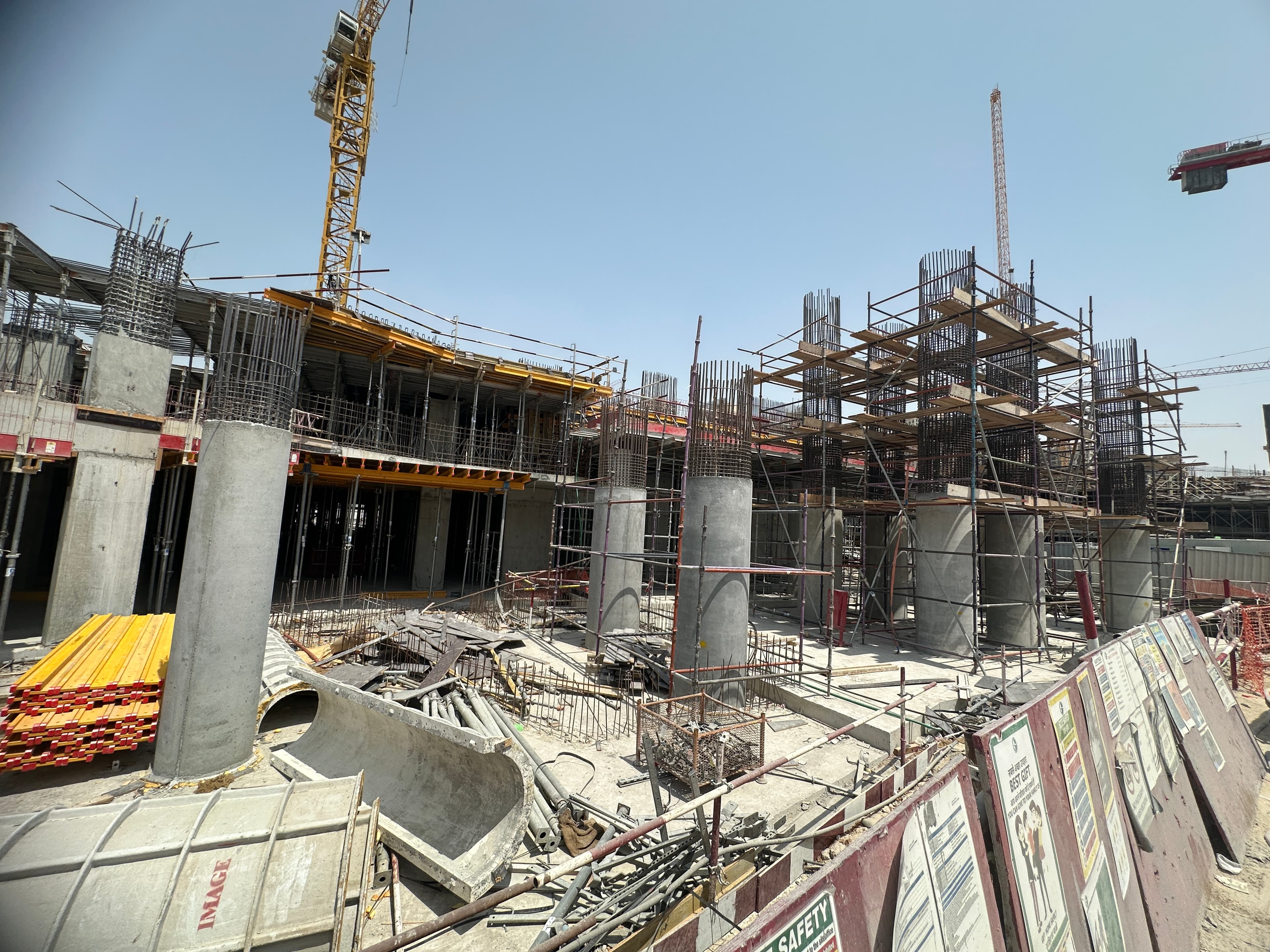

  • موقع بناء إيلم في بارك فايف، صورة التفتيش رقم 4، 3 سبتمبر 2026

10 يونيو 2026

11%+11 نقطة

  • موقع بناء إيلم في بارك فايف، صورة التفتيش رقم 1، 10 يونيو 2026
  • موقع بناء إيلم في بارك فايف، صورة التفتيش رقم 2، 10 يونيو 2026
  • موقع بناء إيلم في بارك فايف، صورة التفتيش رقم 3، 10 يونيو 2026
  • موقع بناء إيلم في بارك فايف، صورة التفتيش رقم 4، 10 يونيو 2026

5 نوفمبر 2024

0%

  • موقع بناء إيلم في بارك فايف، صورة التفتيش رقم 1، 5 نوفمبر 2024
  • موقع بناء إيلم في بارك فايف، صورة التفتيش رقم 2، 5 نوفمبر 2024

جميع صور الموقع (12) بحسب تاريخ التفتيش

السياق

في المنطقة العالمية للإنتاج الإعلامي 15 مشروعاً قيد الإنشاء بمتوسط إنجاز 23%.

لدى ⁦Deyaar Development⁩ 9 مشاريع قيد الإنشاء في دبي، تجاوز مشروع واحد منها موعد الإنجاز المسجّل.

تملك وحدة في إيلم في بارك فايف؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم إيلم في بارك فايف؟
موعد الإنجاز المسجّل هو يونيو 2027، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو يونيو 2030. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في إيلم في بارك فايف؟
بلغت نسبة الإنجاز 16% في التفتيش الميداني بتاريخ 3 سبتمبر 2026. فُتّش الموقع 3 مرات منذ نوفمبر 2024. وللموقع 12 صورة من تفتيشات دائرة الأراضي والأملاك.
هل إيلم في بارك فايف متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (يونيو 2027).
من يبني إيلم في بارك فايف؟
المطوّر المسجّل هو ⁦Deyaar Development⁩. ولديه 8 مشاريع أخرى قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان إيلم في بارك فايف؟
⁦Dubai Islamic Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
