نسبة إنجاز البناء: نوفي باي زويا

موعد الإنجاز المسجّل لمشروع نوفي باي زويا هو يونيو 2028. بلغت نسبة إنجازه 0.8% في آخر تفتيش ميداني، أُجري في يوليو 2026. المطوّر: ⁦Zoya One Real Estate Developments⁩.

0.8%

نسبة الإنجاز في التفتيش الميداني بتاريخ 20 يوليو 2026

متأخر عن موعده

موعد الإنجاز المسجّل
يونيو 2028
الإنجاز بالوتيرة الحالية
نوفمبر 2090
بدء البناء
أبريل 2026
تاريخ التسجيل
فبراير 2026
عدد الوحدات
234
بنك الضمان
Emirates NBD
الاسم بالإنجليزية
Nuve By Zoya
رقم المشروع
4290
التفتيشات الميدانية
2

الجدول الزمني

بين يناير 2026 ويوليو 2026 ارتفعت نسبة إنجاز نوفي باي زويا بنحو 0.1 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو نوفمبر 2090، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (يونيو 2028).

0%25%50%75%100%20272028
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

20 يوليو 2026

0.8%+0.8 نقطة

  • موقع بناء نوفي باي زويا، صورة التفتيش رقم 1، 20 يوليو 2026
  • موقع بناء نوفي باي زويا، صورة التفتيش رقم 2، 20 يوليو 2026
  • موقع بناء نوفي باي زويا، صورة التفتيش رقم 3، 20 يوليو 2026
  • موقع بناء نوفي باي زويا، صورة التفتيش رقم 4، 20 يوليو 2026

14 يناير 2026

0%

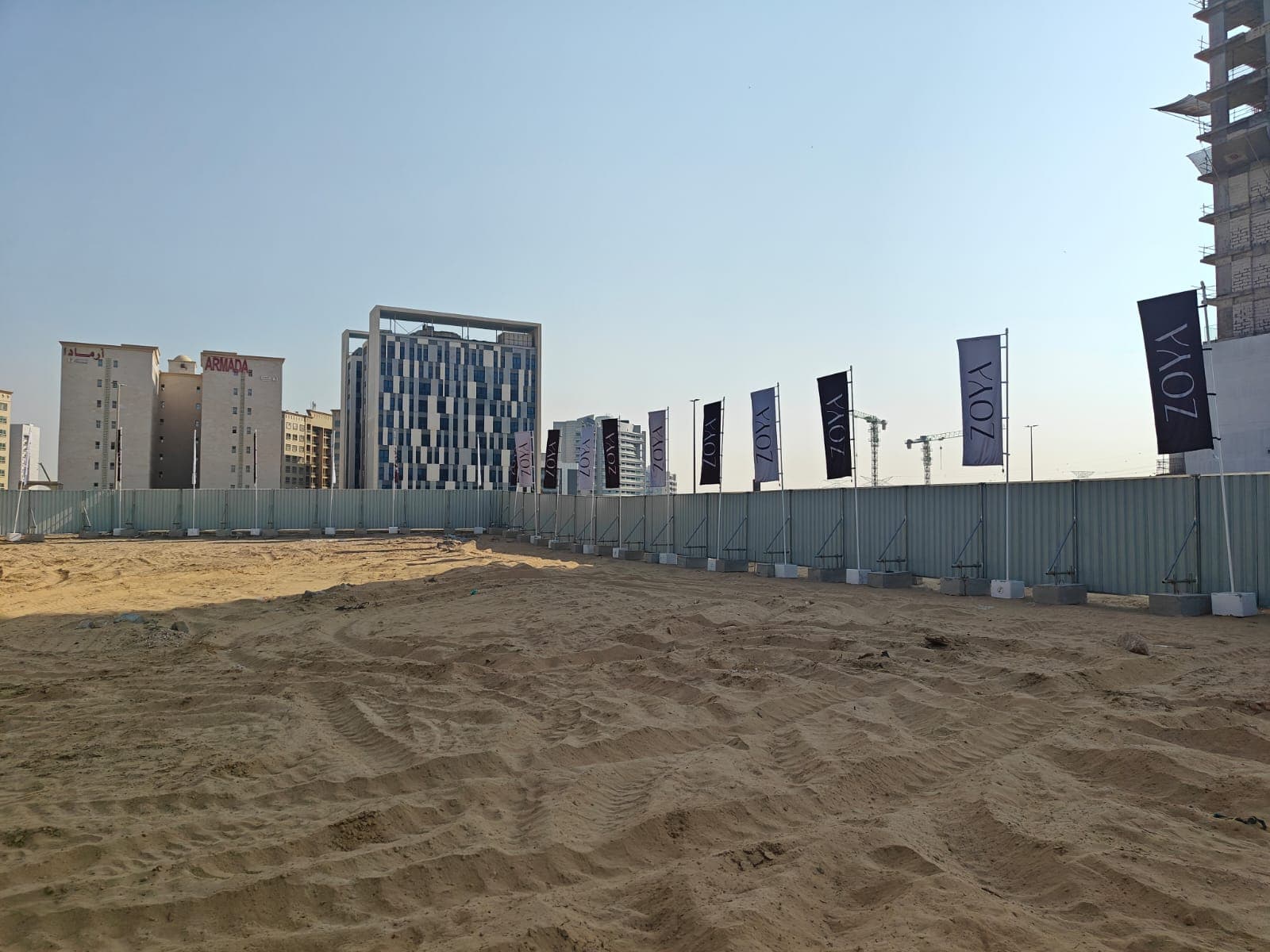

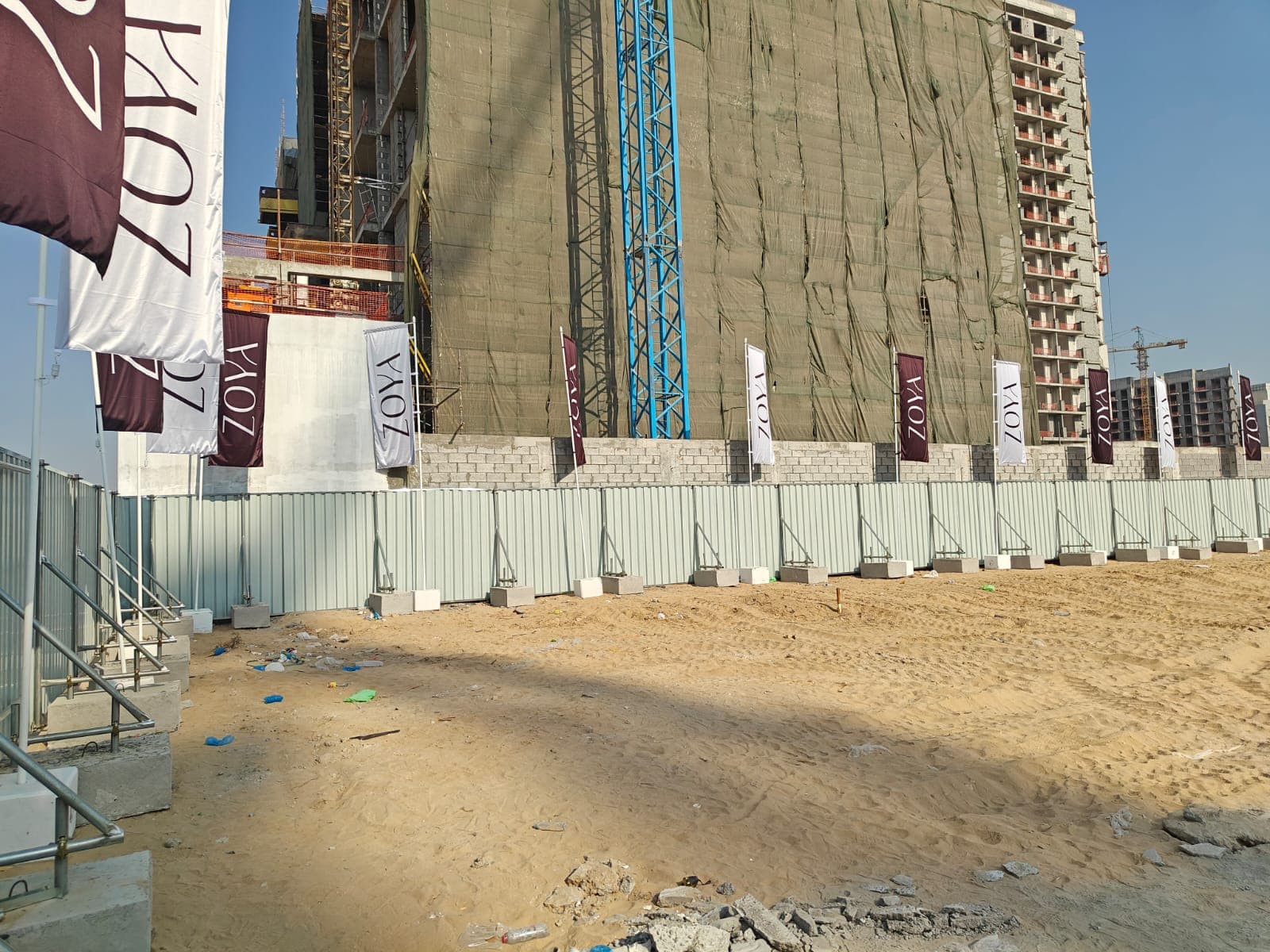

  • موقع بناء نوفي باي زويا، صورة التفتيش رقم 1، 14 يناير 2026
  • موقع بناء نوفي باي زويا، صورة التفتيش رقم 2، 14 يناير 2026

جميع صور الموقع (7) بحسب تاريخ التفتيش

السياق

لدى ⁦Zoya One Real Estate Developments⁩ 10 مشاريع قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.

تملك وحدة في نوفي باي زويا؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم نوفي باي زويا؟
موعد الإنجاز المسجّل هو يونيو 2028، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو نوفمبر 2090. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في نوفي باي زويا؟
بلغت نسبة الإنجاز 0.8% في التفتيش الميداني بتاريخ 20 يوليو 2026. فُتّش الموقع مرتين منذ يناير 2026. وللموقع 7 صور من تفتيشات دائرة الأراضي والأملاك.
هل نوفي باي زويا متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (يونيو 2028).
من يبني نوفي باي زويا؟
المطوّر المسجّل هو ⁦Zoya One Real Estate Developments⁩. ولديه 9 مشاريع أخرى قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان نوفي باي زويا؟
⁦Emirates NBD⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
