تخطَّ إلى المحتوى

نسبة إنجاز البناء: داماك ايلاندز 2 - بهاماس 2

موعد الإنجاز المسجّل لمشروع داماك ايلاندز 2 - بهاماس 2 هو يونيو 2030. بلغت نسبة إنجازه 0.3% في آخر تفتيش ميداني، أُجري في مايو 2026. المطوّر: ⁦Damac Prime Development⁩.

0.3%

نسبة الإنجاز في التفتيش الميداني بتاريخ 14 مايو 2026

متأخر عن موعده

موعد الإنجاز المسجّل
يونيو 2030
الإنجاز بالوتيرة الحالية
يناير 2171
بدء البناء
مايو 2026
تاريخ التسجيل
نوفمبر 2025
عدد الوحدات
666
بنك الضمان
First Abu Dhabi Bank
الاسم بالإنجليزية
Damac Islands 2 - Bahamas 2
رقم المشروع
4244
التفتيشات الميدانية
2

الجدول الزمني

بين نوفمبر 2025 ومايو 2026 ارتفعت نسبة إنجاز داماك ايلاندز 2 - بهاماس 2 بنحو 0.1 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو يناير 2171، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (يونيو 2030).

0%25%50%75%100%20262027202820292030
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

14 مايو 2026

0.3%+0.3 نقطة

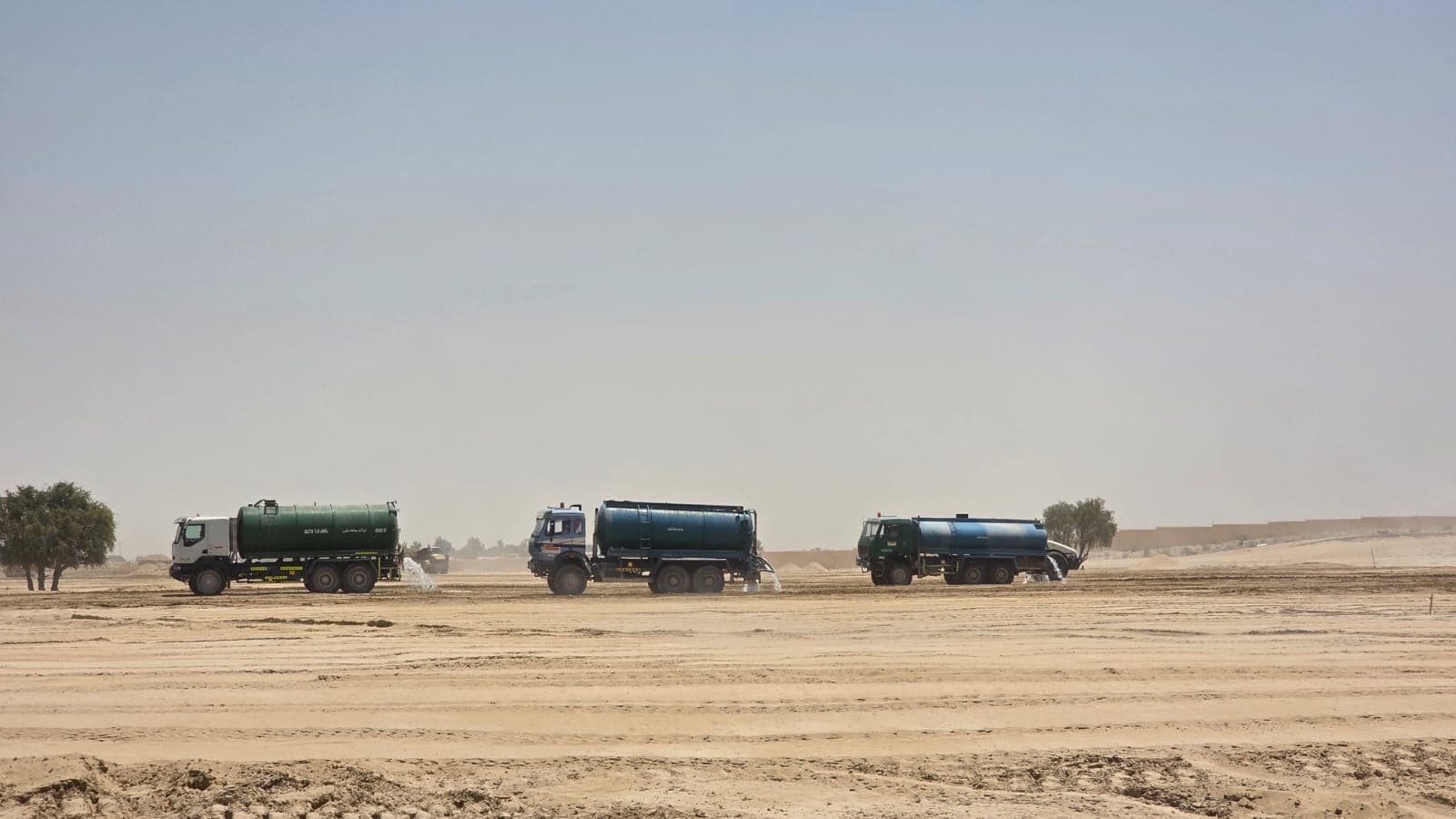

  • موقع بناء داماك ايلاندز 2 - بهاماس 2، صورة التفتيش رقم 1، 14 مايو 2026

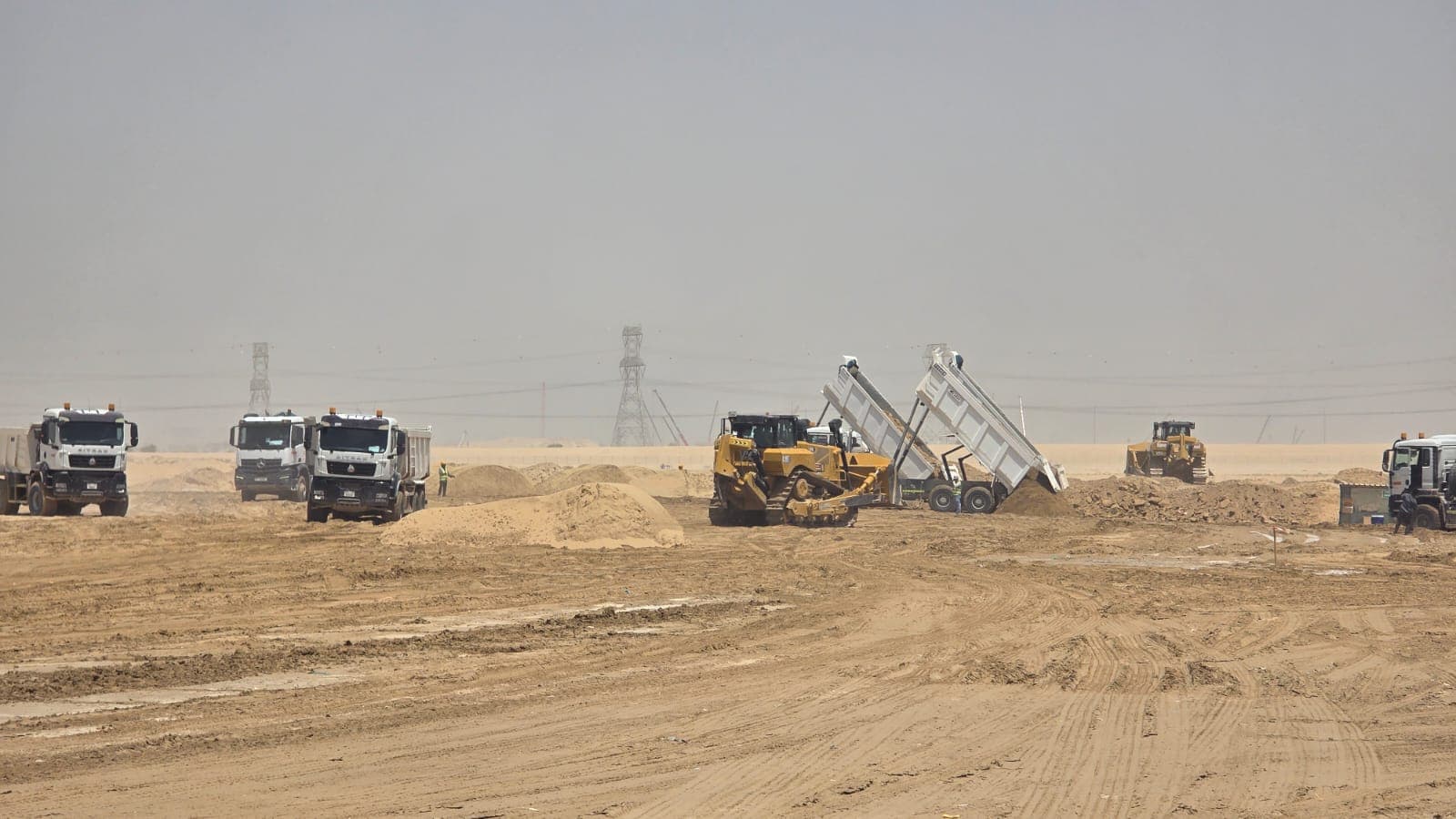

  • موقع بناء داماك ايلاندز 2 - بهاماس 2، صورة التفتيش رقم 2، 14 مايو 2026

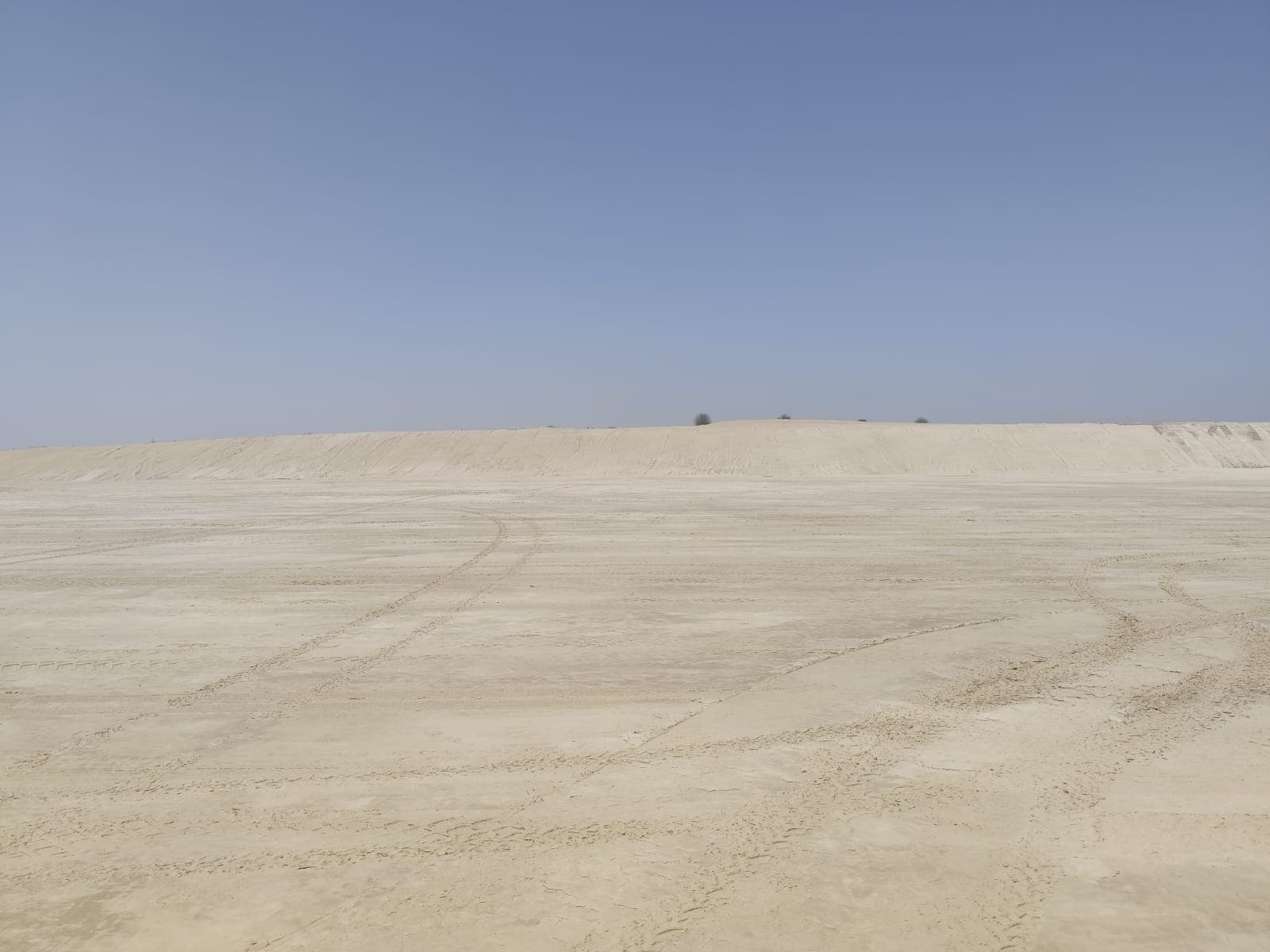

  • موقع بناء داماك ايلاندز 2 - بهاماس 2، صورة التفتيش رقم 3، 14 مايو 2026

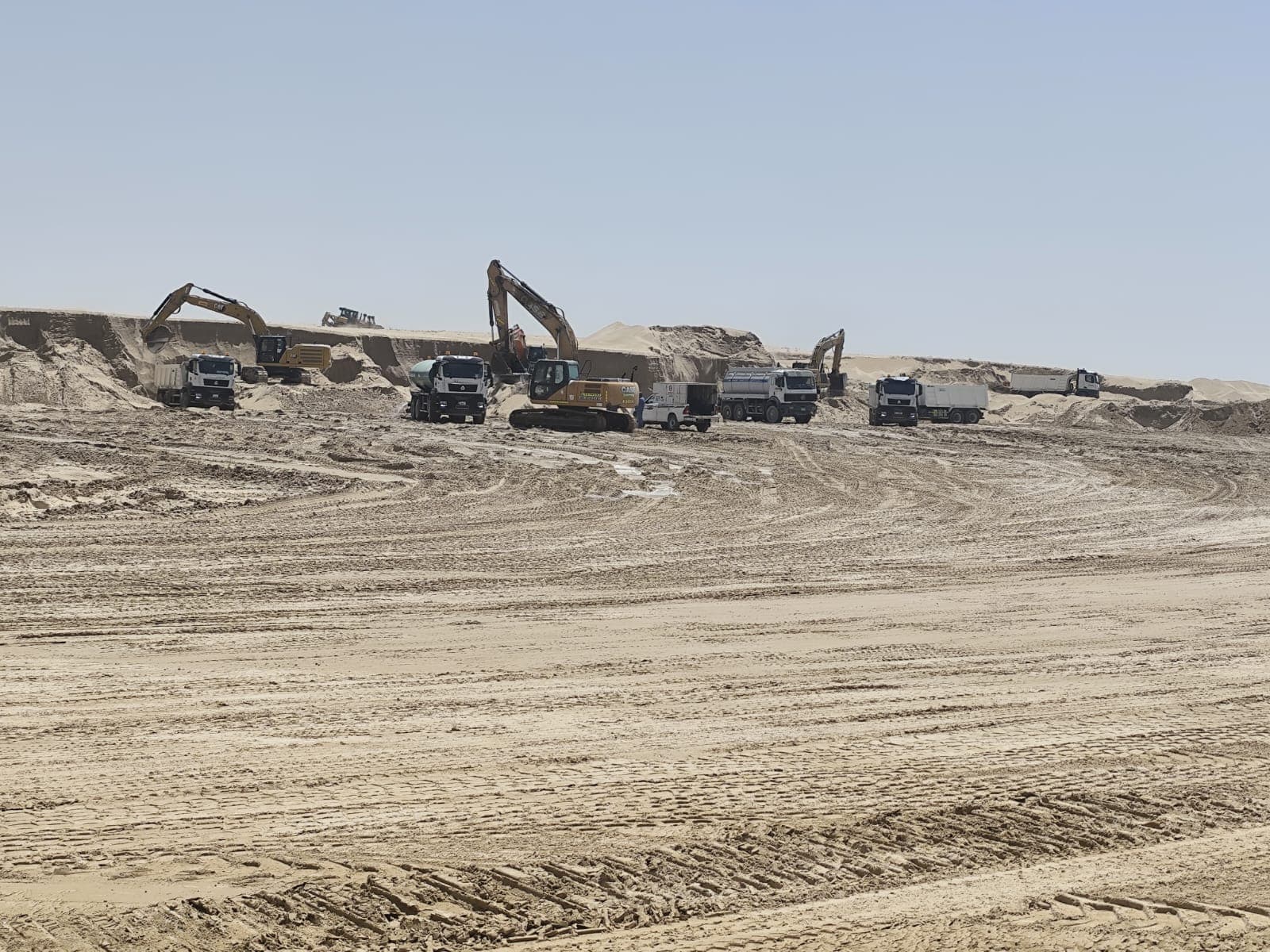

  • موقع بناء داماك ايلاندز 2 - بهاماس 2، صورة التفتيش رقم 4، 14 مايو 2026

20 نوفمبر 2025

0%

  • موقع بناء داماك ايلاندز 2 - بهاماس 2، صورة التفتيش رقم 1، 20 نوفمبر 2025
  • موقع بناء داماك ايلاندز 2 - بهاماس 2، صورة التفتيش رقم 2، 20 نوفمبر 2025
  • موقع بناء داماك ايلاندز 2 - بهاماس 2، صورة التفتيش رقم 3، 20 نوفمبر 2025

جميع صور الموقع (7) بحسب تاريخ التفتيش

السياق

لدى ⁦Damac Prime Development⁩ 10 مشاريع قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.

تملك وحدة في داماك ايلاندز 2 - بهاماس 2؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم داماك ايلاندز 2 - بهاماس 2؟
موعد الإنجاز المسجّل هو يونيو 2030، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو يناير 2171. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في داماك ايلاندز 2 - بهاماس 2؟
بلغت نسبة الإنجاز 0.3% في التفتيش الميداني بتاريخ 14 مايو 2026. فُتّش الموقع مرتين منذ نوفمبر 2025. وللموقع 7 صور من تفتيشات دائرة الأراضي والأملاك.
هل داماك ايلاندز 2 - بهاماس 2 متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (يونيو 2030).
من يبني داماك ايلاندز 2 - بهاماس 2؟
المطوّر المسجّل هو ⁦Damac Prime Development⁩. ولديه 9 مشاريع أخرى قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان داماك ايلاندز 2 - بهاماس 2؟
⁦First Abu Dhabi Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
