نسبة إنجاز البناء: غرين واي 2
موعد الإنجاز المسجّل لمشروع غرين واي 2 في دبي ورلد سنترال هو مايو 2028. بلغت نسبة إنجازه 34% في آخر تفتيش ميداني، أُجري في يوليو 2026. المطوّر: Emaar Dubai South Dwc.
34%
نسبة الإنجاز في التفتيش الميداني بتاريخ 29 يوليو 2026
متأخر عن موعده
- موعد الإنجاز المسجّل
- مايو 2028
- الإنجاز بالوتيرة الحالية
- ديسمبر 2028
- بدء البناء
- أكتوبر 2024
- تاريخ التسجيل
- يونيو 2024
- المطوّر
- Emaar Dubai South Dwc
- المنطقة
- دبي ورلد سنترال
- عدد الوحدات
- 492
- بنك الضمان
- Abu Dhabi Commercial Bank
- الاسم بالإنجليزية
- Greenway 2
- رقم المشروع
- 3121
- التفتيشات الميدانية
- 6
الجدول الزمني
بين أكتوبر 2025 ويوليو 2026 ارتفعت نسبة إنجاز غرين واي 2 بنحو 2.3 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو ديسمبر 2028، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (مايو 2028).
التفتيشات الميدانية
29 يوليو 2026
34%+10 نقطة

21 أبريل 2026
24%+11 نقطة
16 أكتوبر 2025
13%+8.6 نقطة
12 يونيو 2025
4.4%+2.9 نقطة

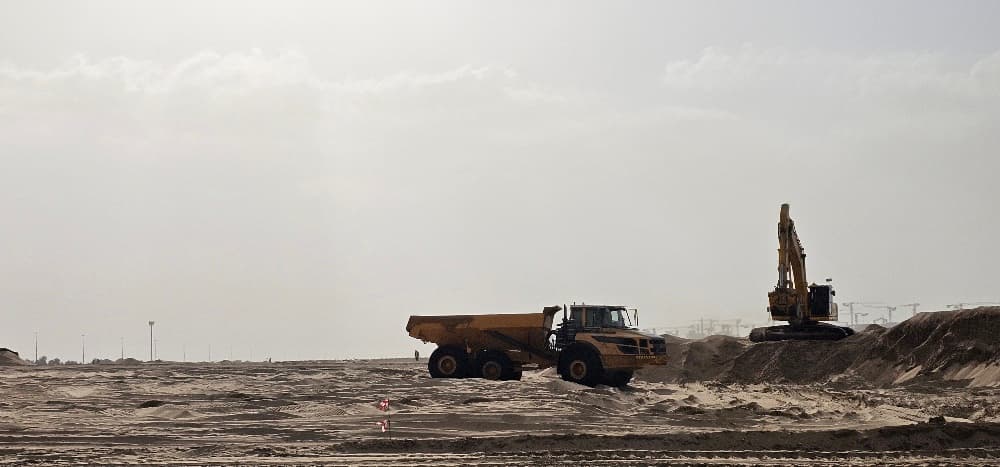

16 ديسمبر 2024
1.5%+1.5 نقطة
30 مايو 2024
0%
السياق
في دبي ورلد سنترال 53 مشروعاً قيد الإنشاء بمتوسط إنجاز 31%.
لدى Emaar Dubai South Dwc 23 مشروعاً قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.
تملك وحدة في غرين واي 2؟
يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.
أبلغني عند الإطلاقأسئلة شائعة
- ما تاريخ تسليم غرين واي 2؟
- موعد الإنجاز المسجّل هو مايو 2028، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو ديسمبر 2028. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
- ما آخر مستجدات البناء في غرين واي 2؟
- بلغت نسبة الإنجاز 34% في التفتيش الميداني بتاريخ 29 يوليو 2026. فُتّش الموقع 6 مرات منذ مايو 2024. وللموقع 35 صورة من تفتيشات دائرة الأراضي والأملاك.
- هل غرين واي 2 متأخر؟
- نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (مايو 2028).
- من يبني غرين واي 2؟
- المطوّر المسجّل هو Emaar Dubai South Dwc. ولديه 22 مشروعاً آخر قيد الإنشاء في دبي.
- أي بنك يحتفظ بحساب ضمان غرين واي 2؟
- Abu Dhabi Commercial Bank. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.
- فيرواي فيلاز 2من المطوّر نفسه Emaar Dubai South Dwc. 92%، موعده ديسمبر 2026.
- فيرواي فيلاز 3من المطوّر نفسه Emaar Dubai South Dwc. 49%.
- جرينوايمن المطوّر نفسه Emaar Dubai South Dwc. 39%.
- جولف لاينمن المطوّر نفسه Emaar Dubai South Dwc. 57%.
- إكسبو سيتي مانجروف ريزيدنسمشروع قريب في دبي ورلد سنترال. 91%، موعده يناير 2026، وقد فات.
- إكسبو سيتي سكاي ريزيدنسزمشروع قريب في دبي ورلد سنترال. 53%.
- إكسبو سيتي فاليمشروع قريب في دبي ورلد سنترال. 66%، موعده يناير 2026، وقد فات.
- عزيزى فينيس 3مشروع قريب في دبي ورلد سنترال. 76%، موعده ديسمبر 2025، وقد فات.
- كيف تتابع تقدّم مشروع على الخارطةكيف تقرأ نسبة الإنجاز، وما يتيحه حساب الضمان حين يسبق طلب الدفع ما بُني.
- تسليم المشاريع على الخارطة في دبيما يحدث بين اكتمال البناء واستلام المفاتيح.
- فحص التسليم لوحدة جديدة في دبيكيف تفحص الوحدة قبل أن تقبلها.
نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)

.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
.png&w=3840&q=75)
.jpg&w=3840&q=75)
