نسبة إنجاز البناء: جولف ميدو

موعد الإنجاز المسجّل لمشروع جولف ميدو في دبي ورلد سنترال هو يوليو 2029. بلغت نسبة إنجازه 4.5% في آخر تفتيش ميداني، أُجري في يوليو 2026. المطوّر: ⁦Emaar Dubai South Dwc⁩.

4.5%

نسبة الإنجاز في التفتيش الميداني بتاريخ 19 يوليو 2026

متأخر عن موعده

موعد الإنجاز المسجّل
يوليو 2029
الإنجاز بالوتيرة الحالية
يوليو 2037
بدء البناء
أغسطس 2025
تاريخ التسجيل
مارس 2025
المطوّر
Emaar Dubai South Dwc
عدد الوحدات
188
بنك الضمان
Mashreq Bank
الاسم بالإنجليزية
Golf Meadow
رقم المشروع
3579
التفتيشات الميدانية
3

الجدول الزمني

بين مارس 2026 ويوليو 2026 ارتفعت نسبة إنجاز جولف ميدو بنحو 0.7 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو يوليو 2037، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (يوليو 2029).

0%25%50%75%100%2026202720282029
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

19 يوليو 2026

4.5%+2.8 نقطة

  • موقع بناء جولف ميدو، صورة التفتيش رقم 1، 19 يوليو 2026
  • موقع بناء جولف ميدو، صورة التفتيش رقم 2، 19 يوليو 2026

24 مارس 2026

1.8%+1.8 نقطة

  • موقع بناء جولف ميدو، صورة التفتيش رقم 1، 24 مارس 2026
  • موقع بناء جولف ميدو، صورة التفتيش رقم 2، 24 مارس 2026

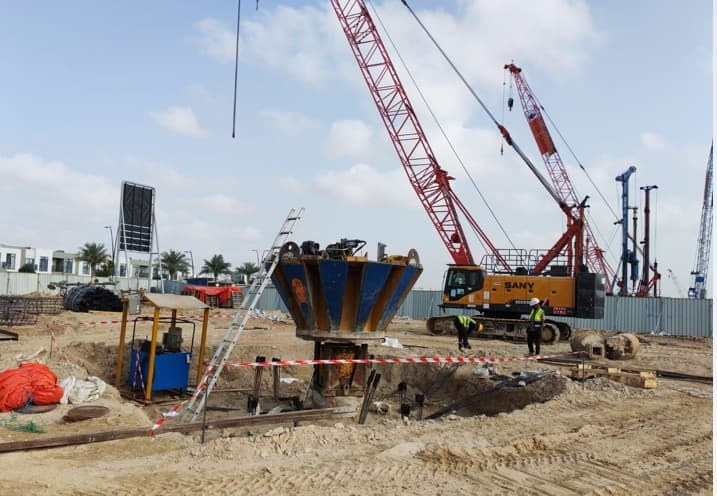

  • موقع بناء جولف ميدو، صورة التفتيش رقم 3، 24 مارس 2026
  • موقع بناء جولف ميدو، صورة التفتيش رقم 4، 24 مارس 2026

25 فبراير 2025

0%

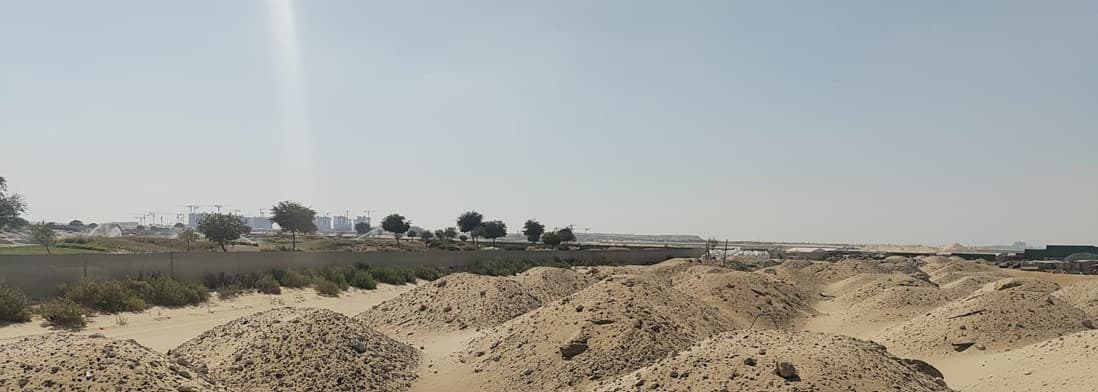

  • موقع بناء جولف ميدو، صورة التفتيش رقم 1، 25 فبراير 2025
  • موقع بناء جولف ميدو، صورة التفتيش رقم 2، 25 فبراير 2025

جميع صور الموقع (8) بحسب تاريخ التفتيش

السياق

في دبي ورلد سنترال 53 مشروعاً قيد الإنشاء بمتوسط إنجاز 31%.

لدى ⁦Emaar Dubai South Dwc⁩ 23 مشروعاً قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.

تملك وحدة في جولف ميدو؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم جولف ميدو؟
موعد الإنجاز المسجّل هو يوليو 2029، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو يوليو 2037. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في جولف ميدو؟
بلغت نسبة الإنجاز 4.5% في التفتيش الميداني بتاريخ 19 يوليو 2026. فُتّش الموقع 3 مرات منذ فبراير 2025. وللموقع 8 صور من تفتيشات دائرة الأراضي والأملاك.
هل جولف ميدو متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (يوليو 2029).
من يبني جولف ميدو؟
المطوّر المسجّل هو ⁦Emaar Dubai South Dwc⁩. ولديه 22 مشروعاً آخر قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان جولف ميدو؟
⁦Mashreq Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
