نسبة إنجاز البناء: عزيزي غراند

سُجّل عزيزي غراند في مدينة دبي الرياضية ليكتمل في فبراير 2025، وما زال قيد الإنشاء. بلغت نسبة إنجازه 82% في آخر تفتيش ميداني، أُجري في يونيو 2026. المطوّر: ⁦Azizi Developments⁩.

82%

نسبة الإنجاز في التفتيش الميداني بتاريخ 24 يونيو 2026

تجاوز موعد الإنجاز المسجّل بـ22 شهراً

موعد الإنجاز المسجّل
فبراير 2025
الإنجاز بالوتيرة الحالية
ديسمبر 2026
بدء البناء
فبراير 2018
تاريخ التسجيل
مارس 2018
المطوّر
Azizi Developments
عدد الوحدات
411
بنك الضمان
Abu Dhabi Commercial Bank
الاسم بالإنجليزية
Azizi Grand
رقم المشروع
2036
التفتيشات الميدانية
8

الجدول الزمني

كان موعد إنجاز عزيزي غراند المسجّل فبراير 2025، أي قبل 22 شهراً، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 3.1 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو ديسمبر 2026.

0%25%50%75%100%2019202120232025
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

24 يونيو 2026

82%+7.4 نقطة

  • موقع بناء عزيزي غراند، صورة التفتيش رقم 1، 24 يونيو 2026
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 2، 24 يونيو 2026
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 3، 24 يونيو 2026
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 4، 24 يونيو 2026

29 يناير 2026

75%+18 نقطة

  • موقع بناء عزيزي غراند، صورة التفتيش رقم 1، 29 يناير 2026
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 2، 29 يناير 2026
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 3، 29 يناير 2026
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 4، 29 يناير 2026

21 أكتوبر 2025

57%+9.6 نقطة

  • موقع بناء عزيزي غراند، صورة التفتيش رقم 1، 21 أكتوبر 2025
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 2، 21 أكتوبر 2025
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 3، 21 أكتوبر 2025
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 4، 21 أكتوبر 2025

3 يونيو 2025

48%+21 نقطة

  • موقع بناء عزيزي غراند، صورة التفتيش رقم 1، 3 يونيو 2025
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 2، 3 يونيو 2025
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 3، 3 يونيو 2025
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 4، 3 يونيو 2025

6 فبراير 2025

26%+14 نقطة

  • موقع بناء عزيزي غراند، صورة التفتيش رقم 1، 6 فبراير 2025
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 2، 6 فبراير 2025
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 3، 6 فبراير 2025
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 4، 6 فبراير 2025

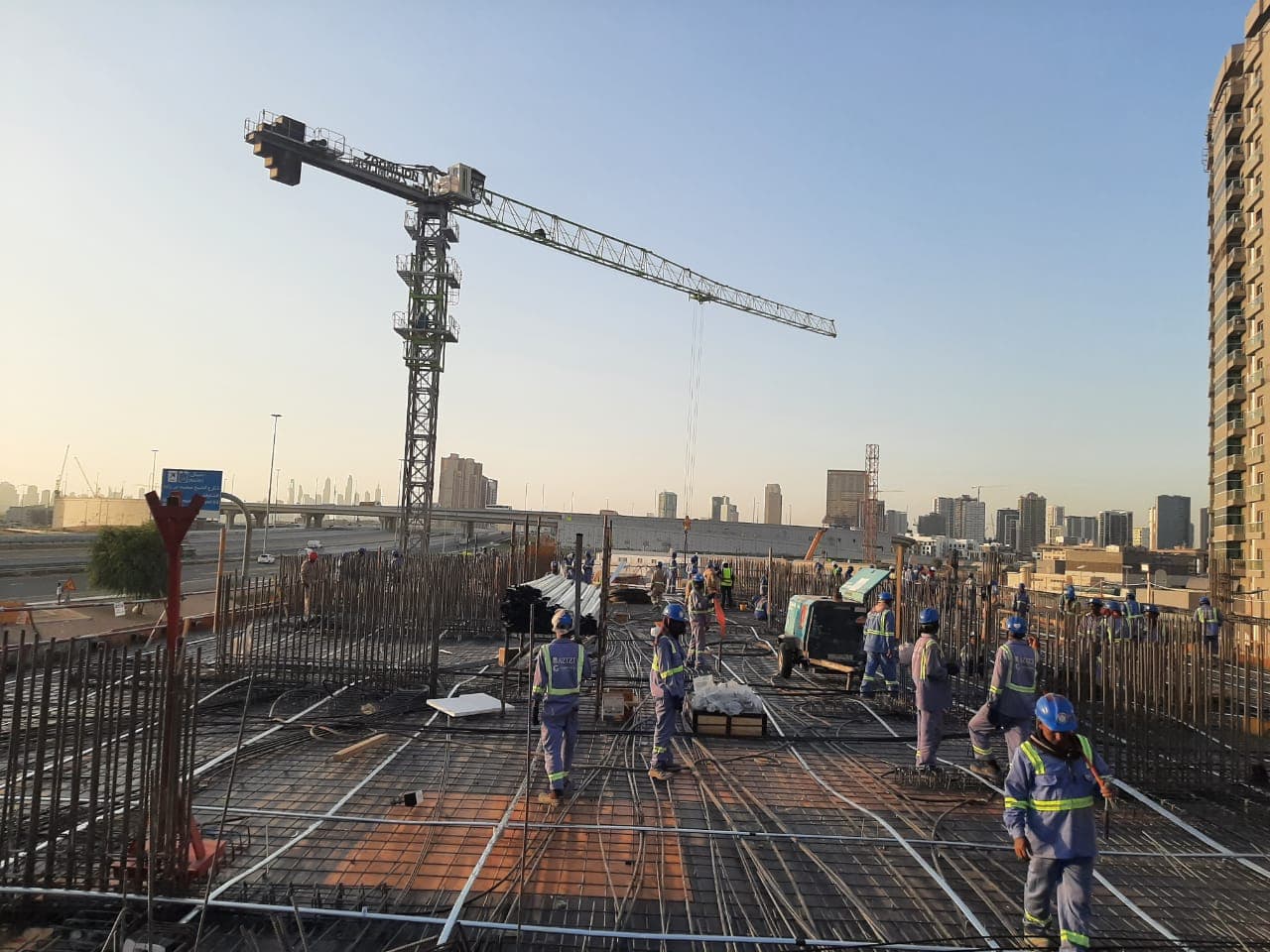

8 أكتوبر 2024

12%+3.4 نقطة

  • موقع بناء عزيزي غراند، صورة التفتيش رقم 1، 8 أكتوبر 2024
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 2، 8 أكتوبر 2024
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 3، 8 أكتوبر 2024
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 4، 8 أكتوبر 2024

25 يوليو 2024

8.8%+8.7 نقطة

  • موقع بناء عزيزي غراند، صورة التفتيش رقم 1، 25 يوليو 2024
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 2، 25 يوليو 2024
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 3، 25 يوليو 2024
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 4، 25 يوليو 2024

11 سبتمبر 2023

0%

  • موقع بناء عزيزي غراند، صورة التفتيش رقم 1، 11 سبتمبر 2023
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 2، 11 سبتمبر 2023
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 3، 11 سبتمبر 2023
  • موقع بناء عزيزي غراند، صورة التفتيش رقم 4، 11 سبتمبر 2023

جميع صور الموقع (62) بحسب تاريخ التفتيش

السياق

في مدينة دبي الرياضية 21 مشروعاً قيد الإنشاء بمتوسط إنجاز 46%.

لدى ⁦Azizi Developments⁩ 56 مشروعاً قيد الإنشاء في دبي، تجاوز 10 منها موعد الإنجاز المسجّل.

تملك وحدة في عزيزي غراند؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم عزيزي غراند؟
كان موعد الإنجاز المسجّل فبراير 2025، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو ديسمبر 2026. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في عزيزي غراند؟
بلغت نسبة الإنجاز 82% في التفتيش الميداني بتاريخ 24 يونيو 2026. فُتّش الموقع 8 مرات منذ سبتمبر 2023. وللموقع 62 صورة من تفتيشات دائرة الأراضي والأملاك.
هل عزيزي غراند متأخر؟
نعم. تجاوز موعد إنجازه المسجّل (فبراير 2025)، وما زال مسجّلاً قيد الإنشاء.
من يبني عزيزي غراند؟
المطوّر المسجّل هو ⁦Azizi Developments⁩. ولديه 55 مشروعاً آخر قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان عزيزي غراند؟
⁦Abu Dhabi Commercial Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
