نسبة إنجاز البناء: كوف ليفينج ريزيدنس من امتياز

موعد الإنجاز المسجّل لمشروع كوف ليفينج ريزيدنس من امتياز في مجمع دبي لاند السكني هو أبريل 2027. بلغت نسبة إنجازه 63% في آخر تفتيش ميداني، أُجري في نوفمبر 2026. المطوّر: ⁦Imtiaz Real Estate Investment & Development⁩.

63%

نسبة الإنجاز في التفتيش الميداني بتاريخ 17 نوفمبر 2026

متأخر عن موعده

موعد الإنجاز المسجّل
أبريل 2027
الإنجاز بالوتيرة الحالية
أغسطس 2027
بدء البناء
أبريل 2024
تاريخ التسجيل
مايو 2024
عدد الوحدات
744
بنك الضمان
First Abu Dhabi Bank
الاسم بالإنجليزية
Cove Living Residence By Imtiaz
رقم المشروع
2973
التفتيشات الميدانية
10

الجدول الزمني

بين يناير 2026 ونوفمبر 2026 ارتفعت نسبة إنجاز كوف ليفينج ريزيدنس من امتياز بنحو 4.1 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو أغسطس 2027، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (أبريل 2027).

0%25%50%75%100%202520262027
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

17 نوفمبر 2026

63%+16 نقطة

  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 1، 17 نوفمبر 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 2، 17 نوفمبر 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 3، 17 نوفمبر 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 4، 17 نوفمبر 2026

11 أغسطس 2026

47%+18 نقطة

  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 1، 11 أغسطس 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 2، 11 أغسطس 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 3، 11 أغسطس 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 4، 11 أغسطس 2026

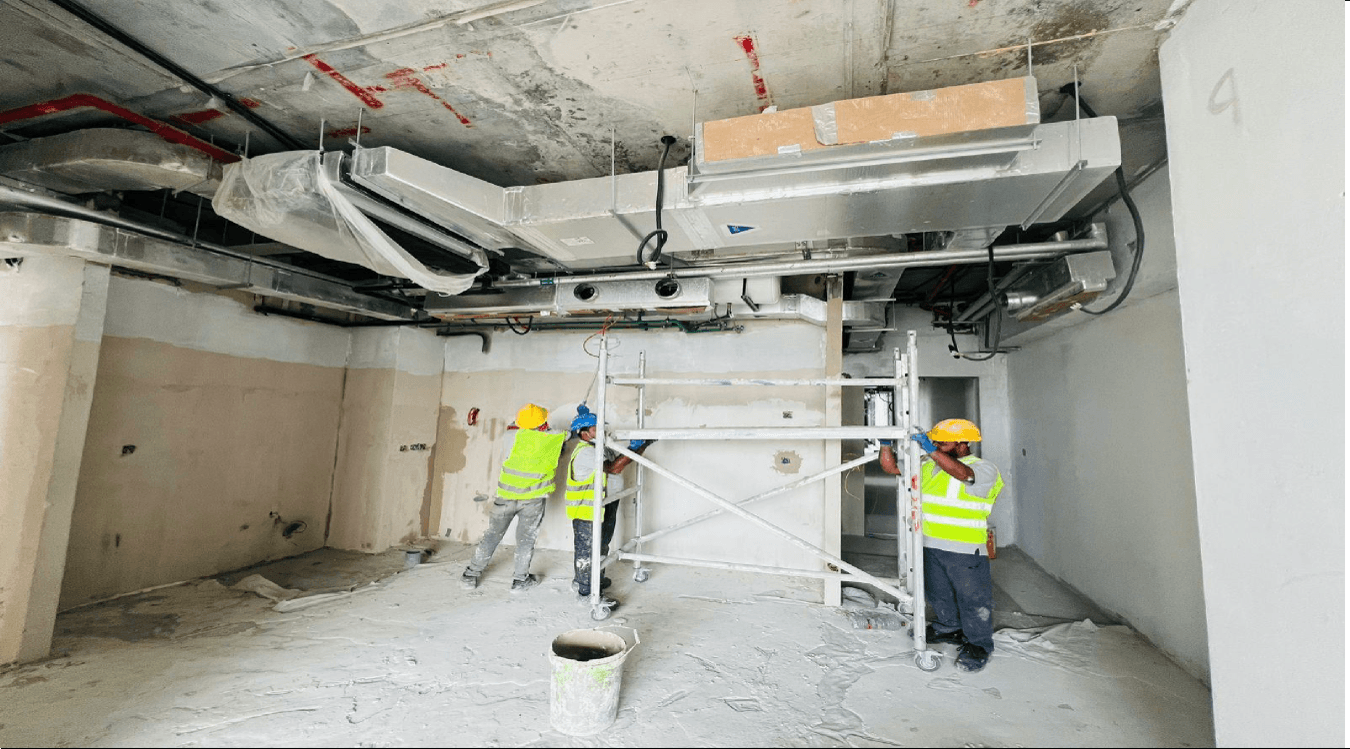

27 أبريل 2026

29%+5.2 نقطة

  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 1، 27 أبريل 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 2، 27 أبريل 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 3، 27 أبريل 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 4، 27 أبريل 2026

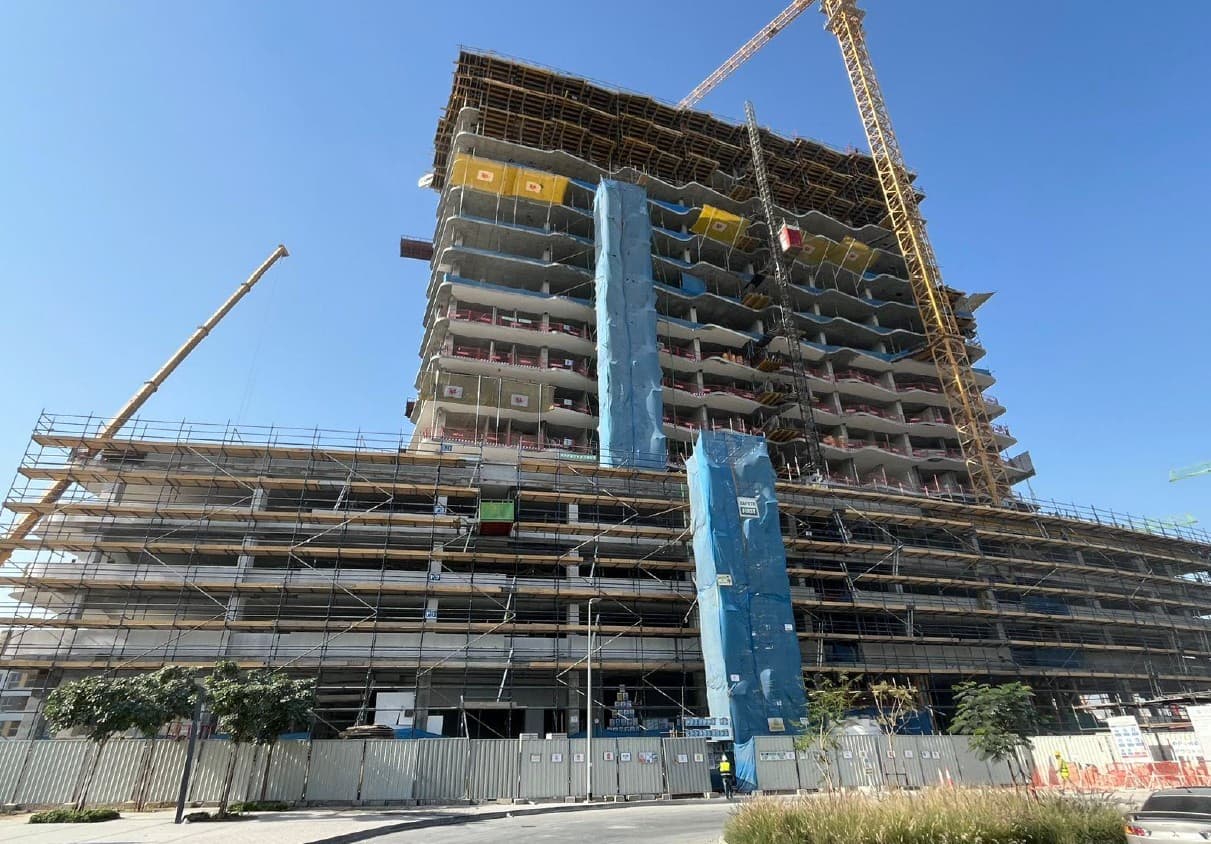

30 يناير 2026

24%+5.9 نقطة

  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 1، 30 يناير 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 2، 30 يناير 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 3، 30 يناير 2026
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 4، 30 يناير 2026

6 أكتوبر 2025

18%+3.9 نقطة

  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 1، 6 أكتوبر 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 2، 6 أكتوبر 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 3، 6 أكتوبر 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 4، 6 أكتوبر 2025

20 يونيو 2025

15%+7.3 نقطة

  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 1، 20 يونيو 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 2، 20 يونيو 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 3، 20 يونيو 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 4، 20 يونيو 2025

21 فبراير 2025

7.2%+1.3 نقطة

  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 1، 21 فبراير 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 2، 21 فبراير 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 3، 21 فبراير 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 4، 21 فبراير 2025

14 يناير 2025

5.9%+2.8 نقطة

  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 1، 14 يناير 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 2، 14 يناير 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 3، 14 يناير 2025
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 4، 14 يناير 2025

10 سبتمبر 2024

3.1%+3.1 نقطة

  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 1، 10 سبتمبر 2024
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 2، 10 سبتمبر 2024
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 3، 10 سبتمبر 2024
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 4، 10 سبتمبر 2024

4 أبريل 2024

0%

  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 1، 4 أبريل 2024
  • موقع بناء كوف ليفينج ريزيدنس من امتياز، صورة التفتيش رقم 2، 4 أبريل 2024

جميع صور الموقع (64) بحسب تاريخ التفتيش

السياق

في مجمع دبي لاند السكني 63 مشروعاً قيد الإنشاء بمتوسط إنجاز 28%.

لدى ⁦Imtiaz Real Estate Investment & Development⁩ 11 مشروعاً قيد الإنشاء في دبي، تجاوز 2 منها موعد الإنجاز المسجّل.

تملك وحدة في كوف ليفينج ريزيدنس من امتياز؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم كوف ليفينج ريزيدنس من امتياز؟
موعد الإنجاز المسجّل هو أبريل 2027، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو أغسطس 2027. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في كوف ليفينج ريزيدنس من امتياز؟
بلغت نسبة الإنجاز 63% في التفتيش الميداني بتاريخ 17 نوفمبر 2026. فُتّش الموقع 10 مرات منذ أبريل 2024. وللموقع 64 صورة من تفتيشات دائرة الأراضي والأملاك.
هل كوف ليفينج ريزيدنس من امتياز متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (أبريل 2027).
من يبني كوف ليفينج ريزيدنس من امتياز؟
المطوّر المسجّل هو ⁦Imtiaz Real Estate Investment & Development⁩. ولديه 10 مشاريع أخرى قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان كوف ليفينج ريزيدنس من امتياز؟
⁦First Abu Dhabi Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
