نسبة إنجاز البناء: جراند بولو- سيلفارا 4
موعد الإنجاز المسجّل لمشروع جراند بولو- سيلفارا 4 في Dubai Investment Park Second هو مايو 2029. بلغت نسبة إنجازه 2.9% في آخر تفتيش ميداني، أُجري في مايو 2026. المطوّر: Emaar Development.
2.9%
نسبة الإنجاز في التفتيش الميداني بتاريخ 6 مايو 2026
متأخر عن موعده
- موعد الإنجاز المسجّل
- مايو 2029
- الإنجاز بالوتيرة الحالية
- سبتمبر 2053
- بدء البناء
- نوفمبر 2025
- تاريخ التسجيل
- يوليو 2025
- المطوّر
- Emaar Development
- المنطقة
- Dubai Investment Park Second
- عدد الوحدات
- 173
- بنك الضمان
- Abu Dhabi Commercial Bank
- الاسم بالإنجليزية
- Grand Polo - Selvara 4
- رقم المشروع
- 3875
- التفتيشات الميدانية
- 3
الجدول الزمني
بين يوليو 2025 ومايو 2026 ارتفعت نسبة إنجاز جراند بولو- سيلفارا 4 بنحو 0.3 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو سبتمبر 2053، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (مايو 2029).
التفتيشات الميدانية
6 مايو 2026
2.9%+1.6 نقطة
26 يناير 2026
1.2%+1.2 نقطة

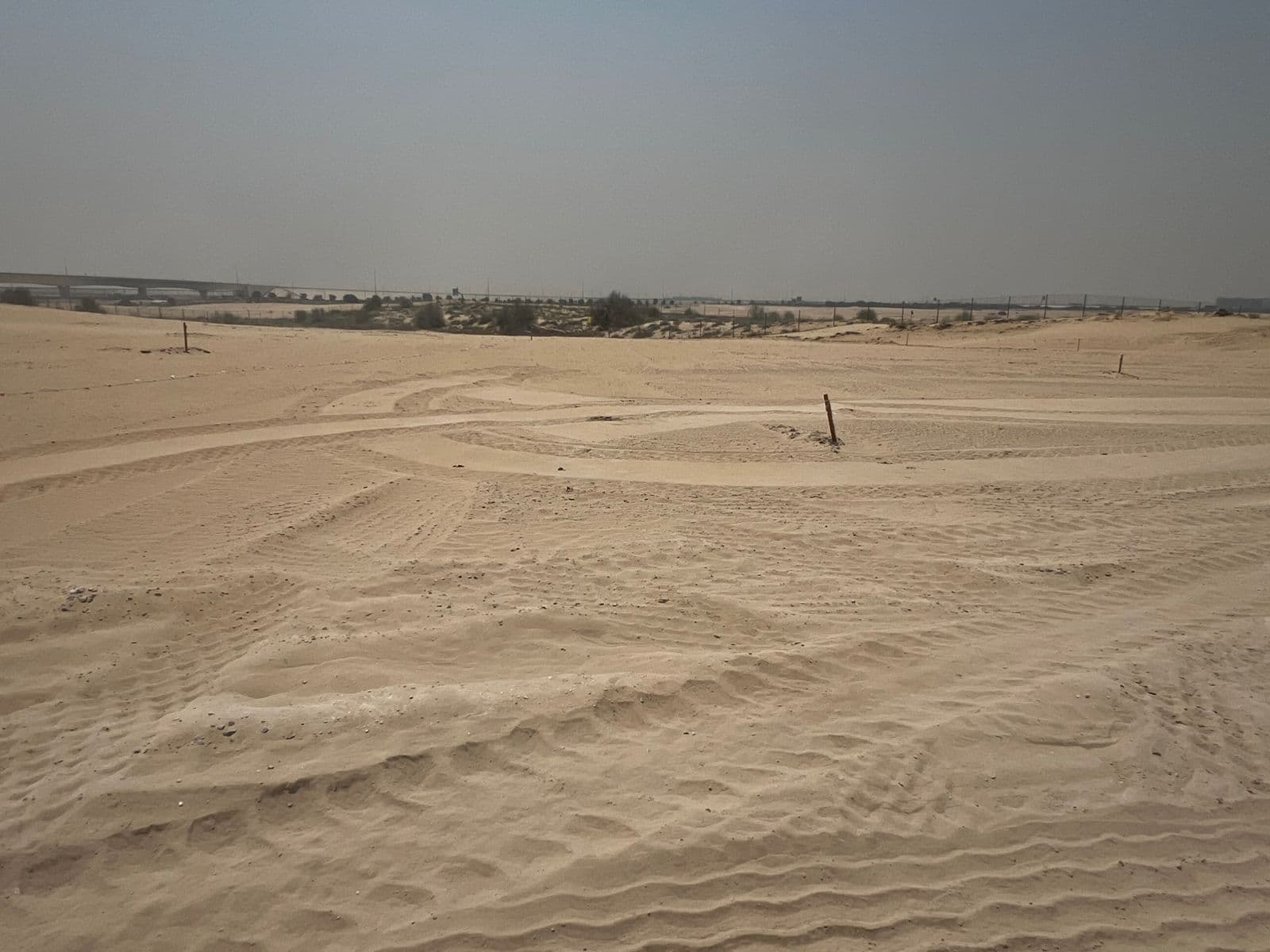

14 يوليو 2025
0%
السياق
في Dubai Investment Park Second 27 مشروعاً قيد الإنشاء بمتوسط إنجاز 12%.
لدى Emaar Development 52 مشروعاً قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.
تملك وحدة في جراند بولو- سيلفارا 4؟
يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.
أبلغني عند الإطلاقأسئلة شائعة
- ما تاريخ تسليم جراند بولو- سيلفارا 4؟
- موعد الإنجاز المسجّل هو مايو 2029، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو سبتمبر 2053. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
- ما آخر مستجدات البناء في جراند بولو- سيلفارا 4؟
- بلغت نسبة الإنجاز 2.9% في التفتيش الميداني بتاريخ 6 مايو 2026. فُتّش الموقع 3 مرات منذ يوليو 2025. وللموقع 7 صور من تفتيشات دائرة الأراضي والأملاك.
- هل جراند بولو- سيلفارا 4 متأخر؟
- نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (مايو 2029).
- من يبني جراند بولو- سيلفارا 4؟
- المطوّر المسجّل هو Emaar Development. ولديه 51 مشروعاً آخر قيد الإنشاء في دبي.
- أي بنك يحتفظ بحساب ضمان جراند بولو- سيلفارا 4؟
- Abu Dhabi Commercial Bank. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.
- ذا سانت ريجيز ريزيدنسز، داون تاون دبيمن المطوّر نفسه Emaar Development. 76%، موعده ديسمبر 2026.
- العنوان ذا بايمن المطوّر نفسه Emaar Development. 70%، موعده ديسمبر 2026.
- سي بوينتمن المطوّر نفسه Emaar Development. 37%، موعده مارس 2028.
- باي فيومن المطوّر نفسه Emaar Development. 63%، موعده يوليو 2028.
- داماك ريفرسايد - لاشمشروع قريب في Dubai Investment Park Second. 42%، موعده ديسمبر 2027.
- داماك ريفرسايد - ايفيمشروع قريب في Dubai Investment Park Second. 38%، موعده ديسمبر 2027.
- داماك ريفرسايد - سيجمشروع قريب في Dubai Investment Park Second. 13%، موعده ديسمبر 2027.
- داماك ريفرسايد فيوز - مارين 1مشروع قريب في Dubai Investment Park Second. 12%، موعده مايو 2028.
- كيف تتابع تقدّم مشروع على الخارطةكيف تقرأ نسبة الإنجاز، وما يتيحه حساب الضمان حين يسبق طلب الدفع ما بُني.
- تسليم المشاريع على الخارطة في دبيما يحدث بين اكتمال البناء واستلام المفاتيح.
- فحص التسليم لوحدة جديدة في دبيكيف تفحص الوحدة قبل أن تقبلها.
نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
