نسبة إنجاز البناء: اوبولينت ريزيدنسز

موعد الإنجاز المسجّل لمشروع اوبولينت ريزيدنسز في داون تاون دبي هو ديسمبر 2027. بلغت نسبة إنجازه 8.5% في آخر تفتيش ميداني، أُجري في يوليو 2026. المطوّر: ⁦East & West Properties⁩.

8.5%

نسبة الإنجاز في التفتيش الميداني بتاريخ 27 يوليو 2026

متأخر عن موعده

موعد الإنجاز المسجّل
ديسمبر 2027
الإنجاز بالوتيرة الحالية
مارس 2054
بدء البناء
يناير 2024
تاريخ التسجيل
يناير 2024
المطوّر
East & West Properties
عدد الوحدات
230
بنك الضمان
Emirates NBD
الاسم بالإنجليزية
Opulent Residences
رقم المشروع
2887
التفتيشات الميدانية
6

الجدول الزمني

بين أكتوبر 2025 ويوليو 2026 ارتفعت نسبة إنجاز اوبولينت ريزيدنسز بنحو 0.3 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو مارس 2054، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (ديسمبر 2027).

0%25%50%75%100%2024202520262027
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

27 يوليو 2026

8.5%+1.1 نقطة

  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 1، 27 يوليو 2026
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 2، 27 يوليو 2026
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 3، 27 يوليو 2026
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 4، 27 يوليو 2026

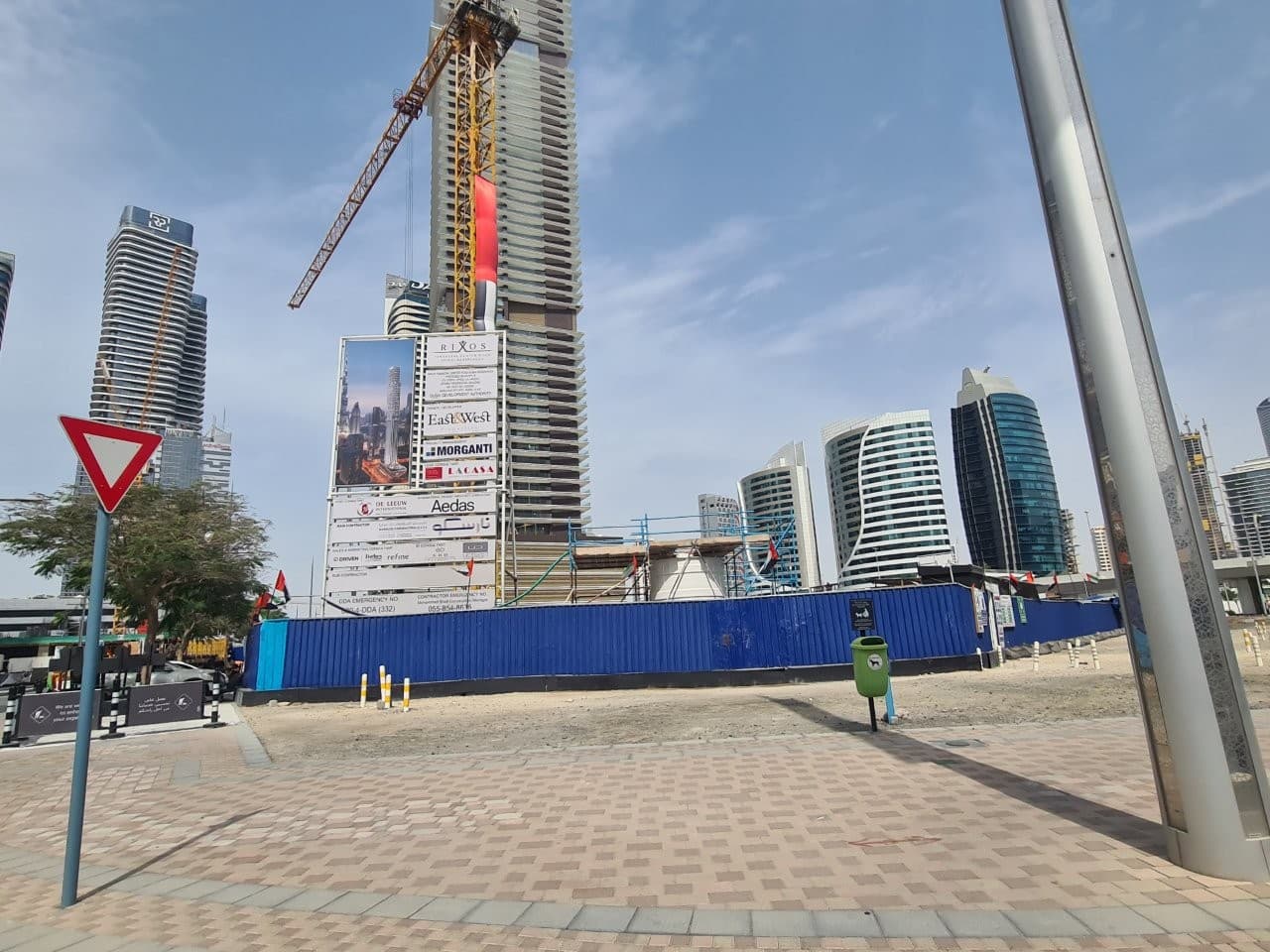

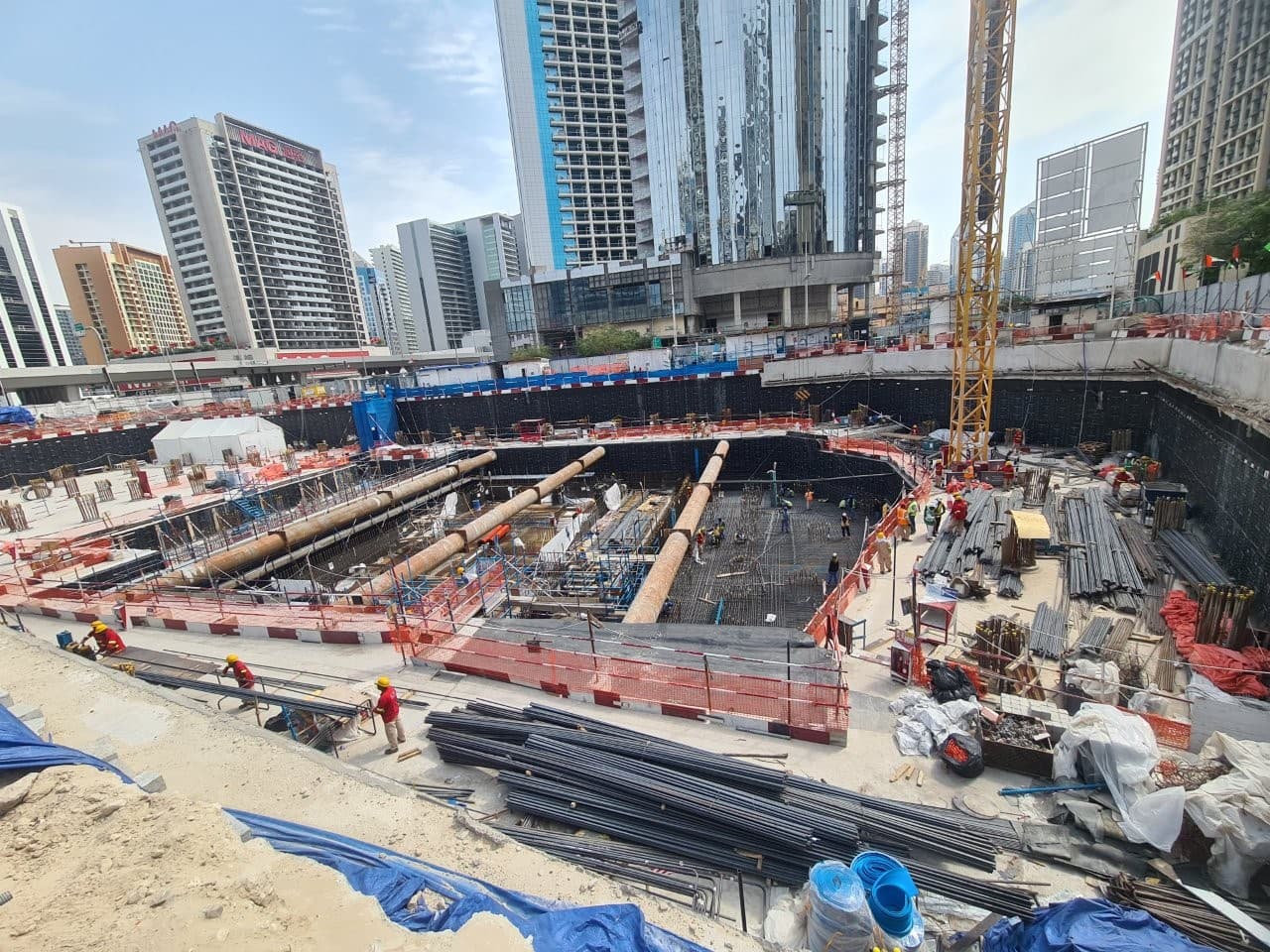

23 أبريل 2026

7.4%+1.5 نقطة

  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 1، 23 أبريل 2026
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 2، 23 أبريل 2026
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 3، 23 أبريل 2026
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 4، 23 أبريل 2026

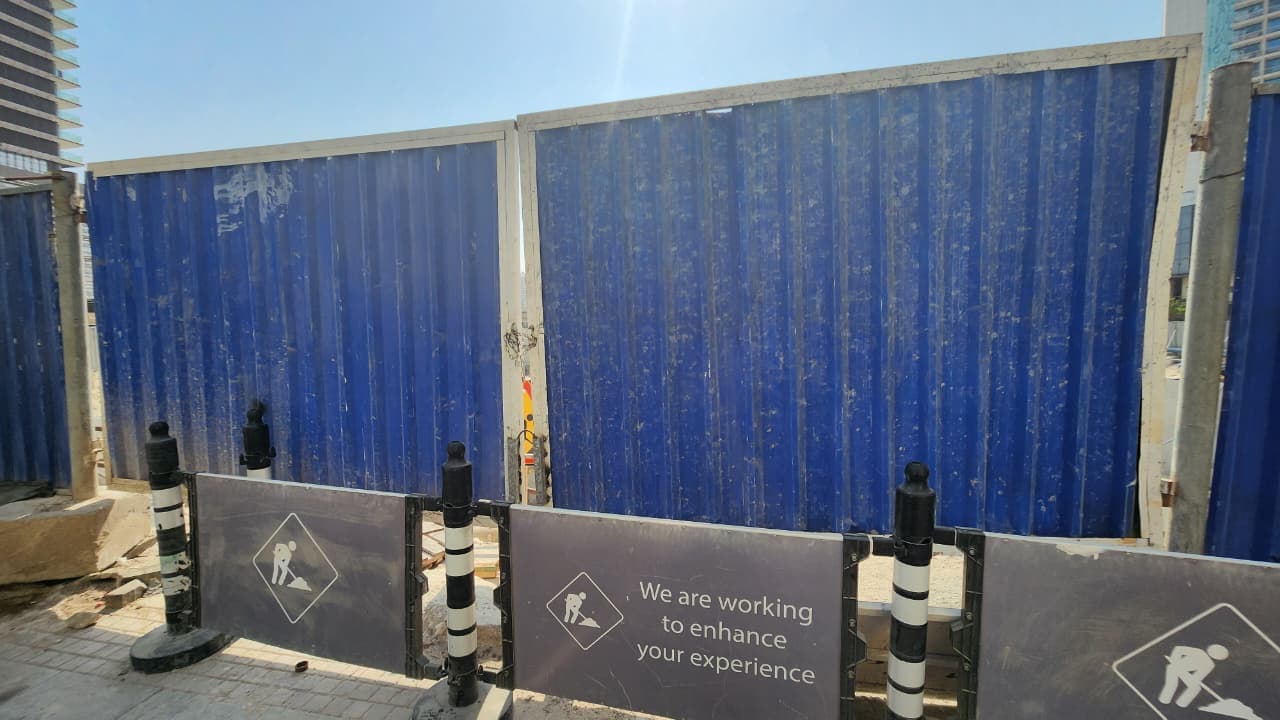

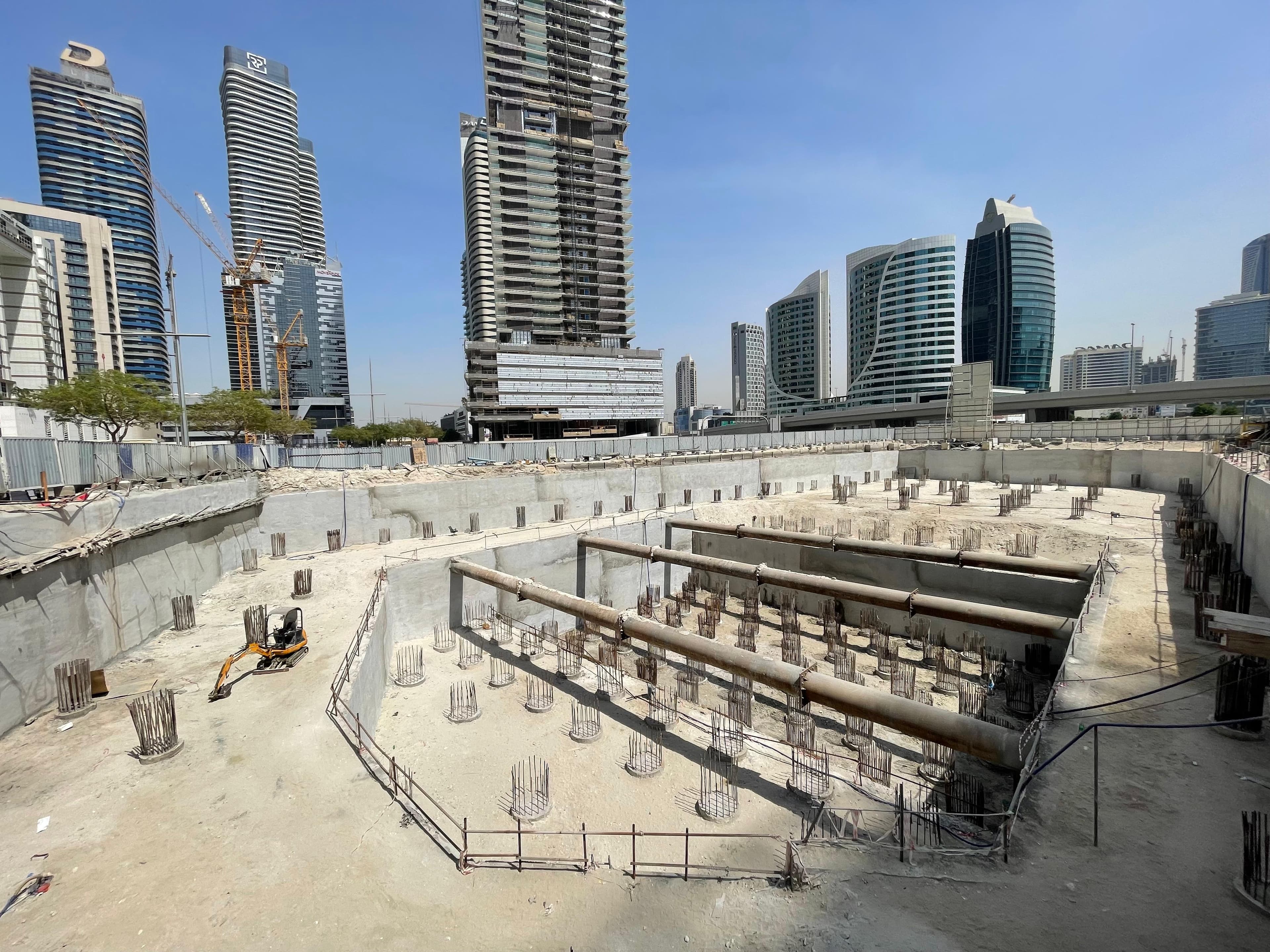

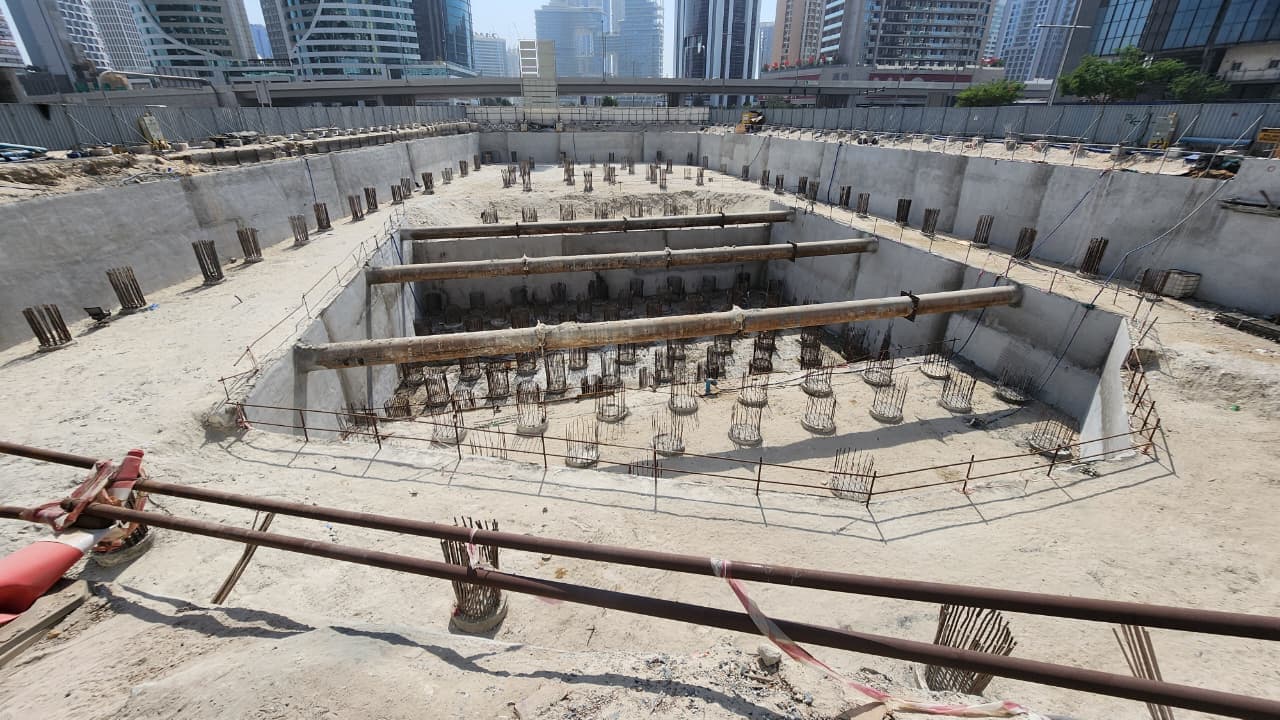

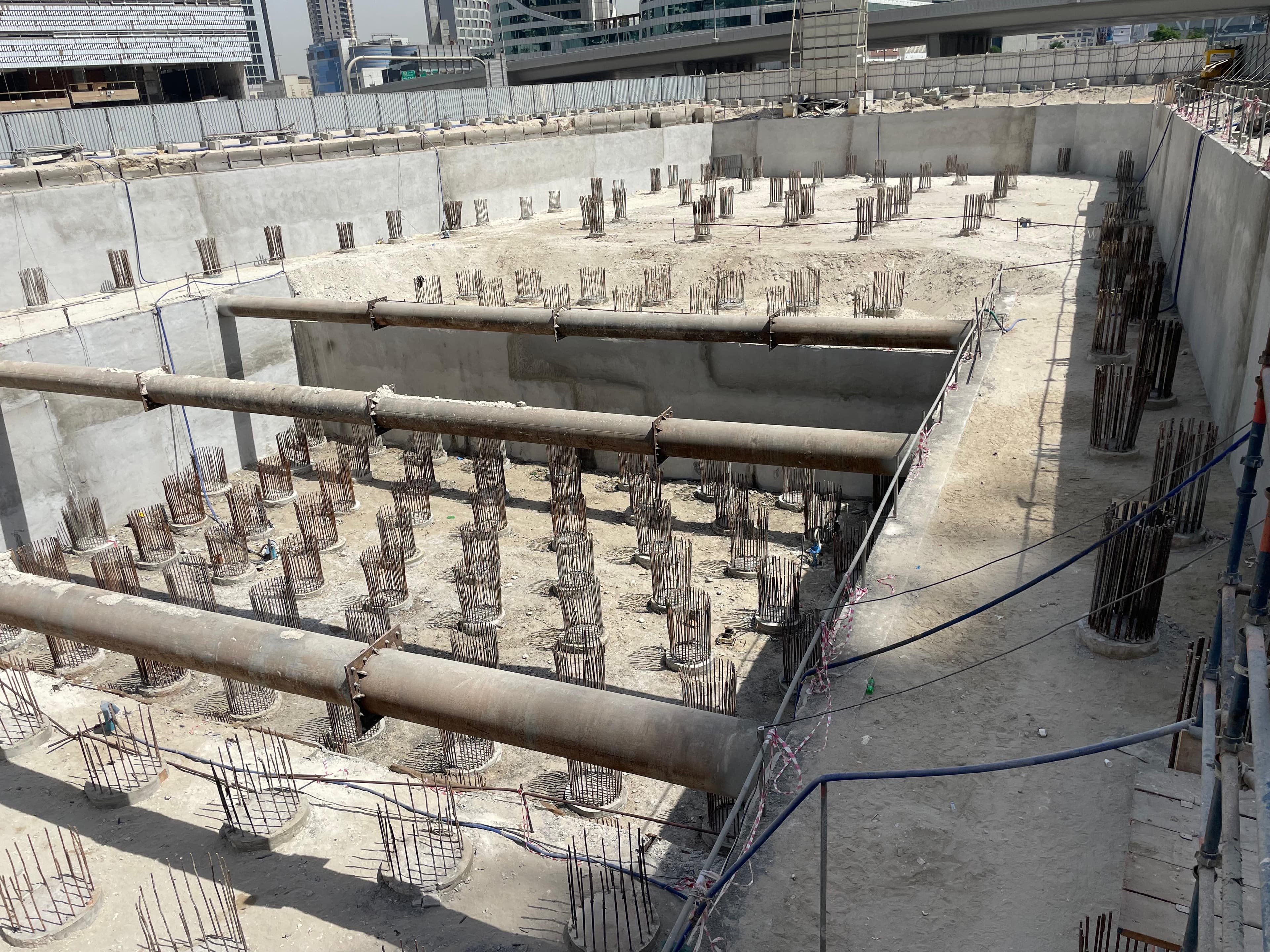

10 أكتوبر 2025

5.9%

  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 1، 10 أكتوبر 2025
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 2، 10 أكتوبر 2025
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 3، 10 أكتوبر 2025
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 4، 10 أكتوبر 2025

26 يونيو 2025

5.9%+2.6 نقطة

  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 1، 26 يونيو 2025
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 2، 26 يونيو 2025
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 3، 26 يونيو 2025
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 4، 26 يونيو 2025

3 يناير 2025

3.2%+3.2 نقطة

  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 1، 3 يناير 2025
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 2، 3 يناير 2025
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 3، 3 يناير 2025

27 ديسمبر 2023

0%

  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 1، 27 ديسمبر 2023
  • موقع بناء اوبولينت ريزيدنسز، صورة التفتيش رقم 2، 27 ديسمبر 2023

جميع صور الموقع (25) بحسب تاريخ التفتيش

السياق

في داون تاون دبي 13 مشروعاً قيد الإنشاء بمتوسط إنجاز 35%.

لدى ⁦East & West Properties⁩ مشروعان قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.

تملك وحدة في اوبولينت ريزيدنسز؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم اوبولينت ريزيدنسز؟
موعد الإنجاز المسجّل هو ديسمبر 2027، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو مارس 2054. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في اوبولينت ريزيدنسز؟
بلغت نسبة الإنجاز 8.5% في التفتيش الميداني بتاريخ 27 يوليو 2026. فُتّش الموقع 6 مرات منذ ديسمبر 2023. وللموقع 25 صورة من تفتيشات دائرة الأراضي والأملاك.
هل اوبولينت ريزيدنسز متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (ديسمبر 2027).
من يبني اوبولينت ريزيدنسز؟
المطوّر المسجّل هو ⁦East & West Properties⁩. ولديه مشروع واحد آخر قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان اوبولينت ريزيدنسز؟
⁦Emirates NBD⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
