نسبة إنجاز البناء: ازهى داون تاون السكنية

موعد الإنجاز المسجّل لمشروع ازهى داون تاون السكنية في داون تاون دبي هو أغسطس 2027. بلغت نسبة إنجازه 27% في آخر تفتيش ميداني، أُجري في سبتمبر 2026. المطوّر: ⁦Azha Downtown Residences⁩.

27%

نسبة الإنجاز في التفتيش الميداني بتاريخ 23 سبتمبر 2026

متأخر عن موعده

موعد الإنجاز المسجّل
أغسطس 2027
الإنجاز بالوتيرة الحالية
أكتوبر 2030
بدء البناء
أغسطس 2024
تاريخ التسجيل
يونيو 2024
المطوّر
Azha Downtown Residences
عدد الوحدات
73
بنك الضمان
Commercial Bank of Dubai
الاسم بالإنجليزية
Azha Downtown Residences
رقم المشروع
3129
التفتيشات الميدانية
5

الجدول الزمني

بين نوفمبر 2025 وسبتمبر 2026 ارتفعت نسبة إنجاز ازهى داون تاون السكنية بنحو 1.5 نقطة مئوية شهرياً. وبهذه الوتيرة يكتمل نحو أكتوبر 2030، أي بعد أكثر من ثلاثة أشهر من موعده المسجّل (أغسطس 2027).

0%25%50%75%100%202520262027
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

23 سبتمبر 2026

27%+12 نقطة

  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 1، 23 سبتمبر 2026
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 2، 23 سبتمبر 2026
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 3، 23 سبتمبر 2026
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 4، 23 سبتمبر 2026

11 مارس 2026

15%+4.2 نقطة

  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 1، 11 مارس 2026
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 2، 11 مارس 2026

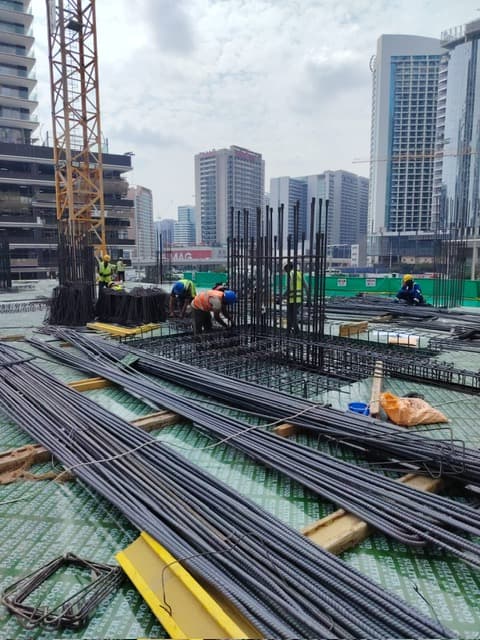

  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 3، 11 مارس 2026
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 4، 11 مارس 2026

4 نوفمبر 2025

11%+2.7 نقطة

  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 1، 4 نوفمبر 2025
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 2، 4 نوفمبر 2025
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 3، 4 نوفمبر 2025
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 4، 4 نوفمبر 2025

15 مايو 2025

8.3%+8.3 نقطة

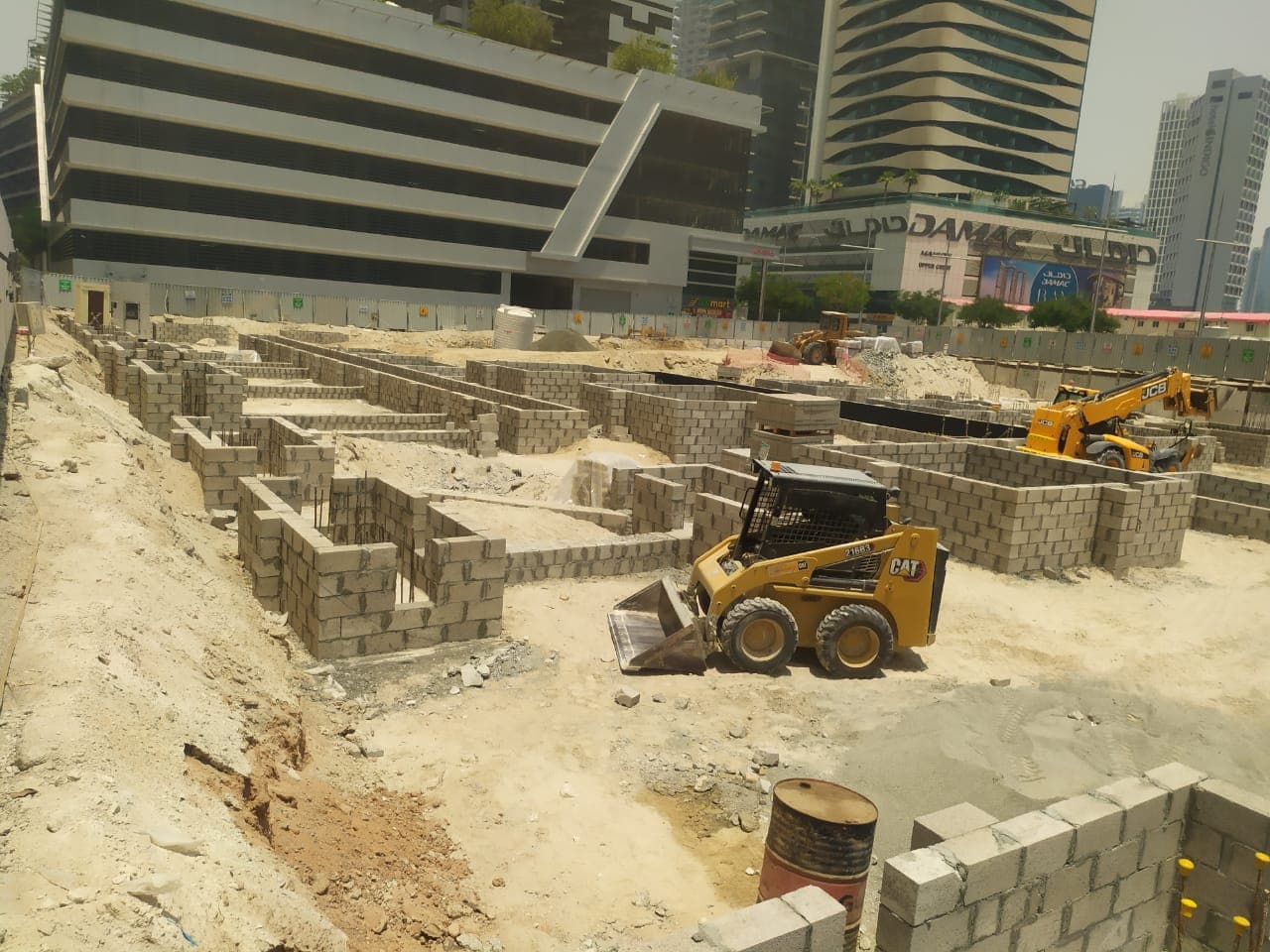

  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 1، 15 مايو 2025
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 2، 15 مايو 2025
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 3، 15 مايو 2025
  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 4، 15 مايو 2025

6 يونيو 2024

0%

  • موقع بناء ازهى داون تاون السكنية، صورة التفتيش رقم 1، 6 يونيو 2024

جميع صور الموقع (24) بحسب تاريخ التفتيش

السياق

في داون تاون دبي 13 مشروعاً قيد الإنشاء بمتوسط إنجاز 35%.

تملك وحدة في ازهى داون تاون السكنية؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم ازهى داون تاون السكنية؟
موعد الإنجاز المسجّل هو أغسطس 2027، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو أكتوبر 2030. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في ازهى داون تاون السكنية؟
بلغت نسبة الإنجاز 27% في التفتيش الميداني بتاريخ 23 سبتمبر 2026. فُتّش الموقع 5 مرات منذ يونيو 2024. وللموقع 24 صورة من تفتيشات دائرة الأراضي والأملاك.
هل ازهى داون تاون السكنية متأخر؟
نعم، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل بعد أكثر من ثلاثة أشهر من موعده المسجّل (أغسطس 2027).
من يبني ازهى داون تاون السكنية؟
المطوّر المسجّل هو ⁦Azha Downtown Residences⁩.
أي بنك يحتفظ بحساب ضمان ازهى داون تاون السكنية؟
⁦Commercial Bank of Dubai⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
