نسبة إنجاز البناء: Iii لوكجري فاميلي ريزيدنس

سُجّل Iii لوكجري فاميلي ريزيدنس في الخليج التجاري ليكتمل في يونيو 2025، وما زال قيد الإنشاء. بلغت نسبة إنجازه 51% في آخر تفتيش ميداني، أُجري في مايو 2026. المطوّر: ⁦Kappa Acca Real Estate Development⁩.

51%

نسبة الإنجاز في التفتيش الميداني بتاريخ 7 مايو 2026

تجاوز موعد الإنجاز المسجّل بـ17 شهراً

موعد الإنجاز المسجّل
يونيو 2025
الإنجاز بالوتيرة الحالية
ديسمبر 2030
بدء البناء
يونيو 2022
تاريخ التسجيل
يناير 2023
المطوّر
Kappa Acca Real Estate Development
عدد الوحدات
72
بنك الضمان
Al Masraf
الاسم بالإنجليزية
Luxury Family Residence III
رقم المشروع
2477
التفتيشات الميدانية
7

الجدول الزمني

كان موعد إنجاز Iii لوكجري فاميلي ريزيدنس المسجّل يونيو 2025، أي قبل 17 شهراً، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 0.9 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو ديسمبر 2030.

0%25%50%75%100%2023202420252026
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

7 مايو 2026

51%+4.8 نقطة

  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 1، 7 مايو 2026
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 2، 7 مايو 2026
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 3، 7 مايو 2026
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 4، 7 مايو 2026

24 نوفمبر 2025

46%+5.4 نقطة

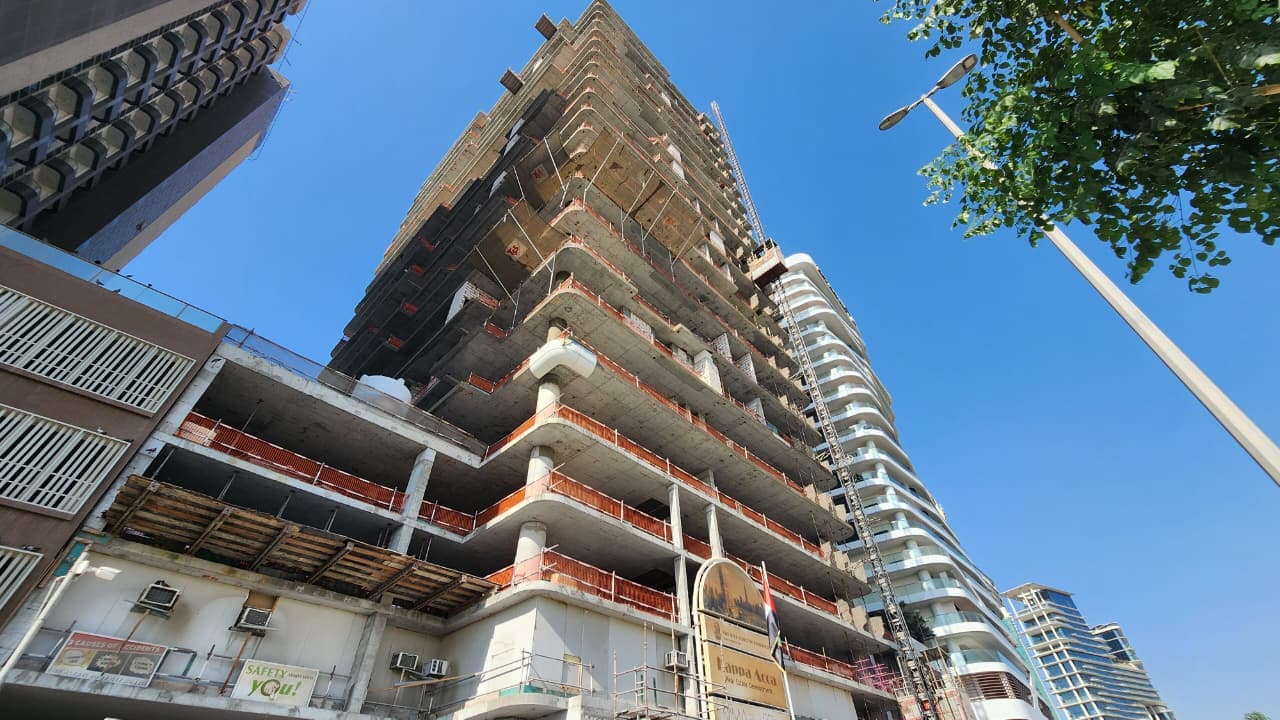

  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 1، 24 نوفمبر 2025
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 2، 24 نوفمبر 2025
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 3، 24 نوفمبر 2025
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 4، 24 نوفمبر 2025

19 مارس 2025

40%+4.0 نقطة

  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 1، 19 مارس 2025
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 2، 19 مارس 2025
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 3، 19 مارس 2025
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 4، 19 مارس 2025

2 أكتوبر 2024

36%+6.2 نقطة

  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 1، 2 أكتوبر 2024
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 2، 2 أكتوبر 2024
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 3، 2 أكتوبر 2024
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 4، 2 أكتوبر 2024

15 فبراير 2024

30%+7.5 نقطة

  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 1، 15 فبراير 2024
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 2، 15 فبراير 2024
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 3، 15 فبراير 2024
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 4، 15 فبراير 2024

16 أغسطس 2023

23%+19 نقطة

  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 1، 16 أغسطس 2023
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 2، 16 أغسطس 2023
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 3، 16 أغسطس 2023
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 4، 16 أغسطس 2023

10 أكتوبر 2022

4.1%

  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 1، 10 أكتوبر 2022
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 2، 10 أكتوبر 2022
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 3، 10 أكتوبر 2022
  • موقع بناء Iii لوكجري فاميلي ريزيدنس، صورة التفتيش رقم 4، 10 أكتوبر 2022

جميع صور الموقع (42) بحسب تاريخ التفتيش

السياق

في الخليج التجاري 43 مشروعاً قيد الإنشاء بمتوسط إنجاز 37%.

لدى ⁦Kappa Acca Real Estate Development⁩ مشروعان قيد الإنشاء في دبي، تجاوز 2 منها موعد الإنجاز المسجّل.

تملك وحدة في Iii لوكجري فاميلي ريزيدنس؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم Iii لوكجري فاميلي ريزيدنس؟
كان موعد الإنجاز المسجّل يونيو 2025، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو ديسمبر 2030. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في Iii لوكجري فاميلي ريزيدنس؟
بلغت نسبة الإنجاز 51% في التفتيش الميداني بتاريخ 7 مايو 2026. فُتّش الموقع 7 مرات منذ أكتوبر 2022. وللموقع 42 صورة من تفتيشات دائرة الأراضي والأملاك.
هل Iii لوكجري فاميلي ريزيدنس متأخر؟
نعم. تجاوز موعد إنجازه المسجّل (يونيو 2025)، وما زال مسجّلاً قيد الإنشاء.
من يبني Iii لوكجري فاميلي ريزيدنس؟
المطوّر المسجّل هو ⁦Kappa Acca Real Estate Development⁩. ولديه مشروع واحد آخر قيد الإنشاء في دبي.
أي بنك يحتفظ بحساب ضمان Iii لوكجري فاميلي ريزيدنس؟
⁦Al Masraf⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
