نسبة إنجاز البناء: داماك صن سيتي
موعد الإنجاز المسجّل لمشروع داماك صن سيتي في Al Yelayiss 1 هو مارس 2028. بلغت نسبة إنجازه 37% في آخر تفتيش ميداني، أُجري في سبتمبر 2026. المطوّر: Damac Elite Investment Co.
37%
نسبة الإنجاز في التفتيش الميداني بتاريخ 24 سبتمبر 2026
يسير وفق موعده
- موعد الإنجاز المسجّل
- مارس 2028
- الإنجاز بالوتيرة الحالية
- فبراير 2028
- بدء البناء
- ديسمبر 2024
- تاريخ التسجيل
- سبتمبر 2024
- المطوّر
- Damac Elite Investment Co
- المنطقة
- Al Yelayiss 1
- عدد الوحدات
- 770
- بنك الضمان
- Emirates NBD
- الاسم بالإنجليزية
- Damac Sun City
- رقم المشروع
- 3268
- التفتيشات الميدانية
- 6
الجدول الزمني
منذ يناير 2026 ترتفع نسبة إنجاز داماك صن سيتي بنحو 3.7 نقطة مئوية شهرياً. وبهذه الوتيرة يُتوقع أن يكتمل نحو فبراير 2028، أي في غضون ثلاثة أشهر من موعد إنجازه المسجّل (مارس 2028).
التفتيشات الميدانية
24 سبتمبر 2026
37%+17 نقطة
20 مايو 2026
19%+12 نقطة
27 يناير 2026
7.1%+3.2 نقطة
20 أغسطس 2025
3.9%+2.0 نقطة
15 أبريل 2025
1.9%+1.9 نقطة

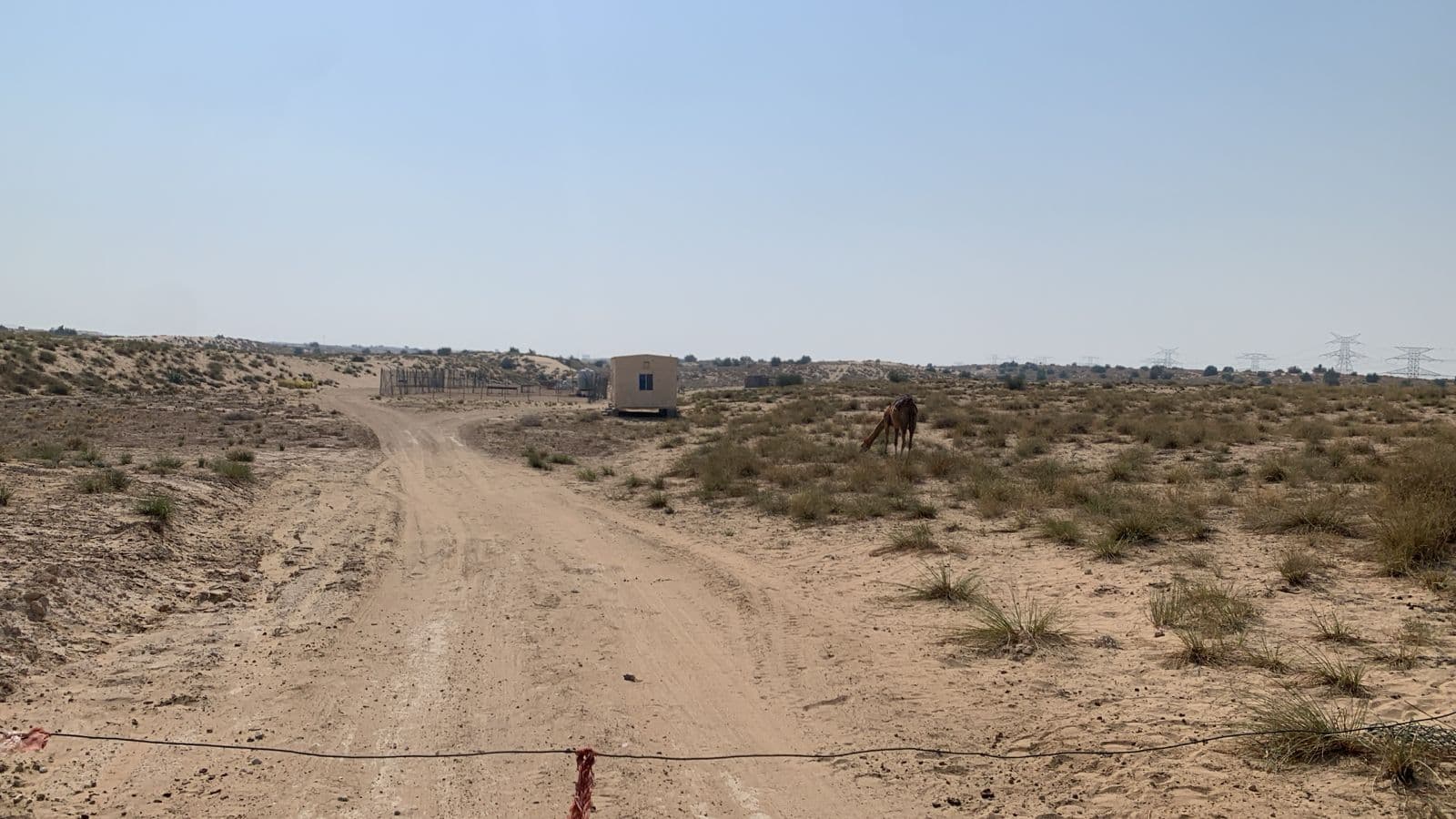

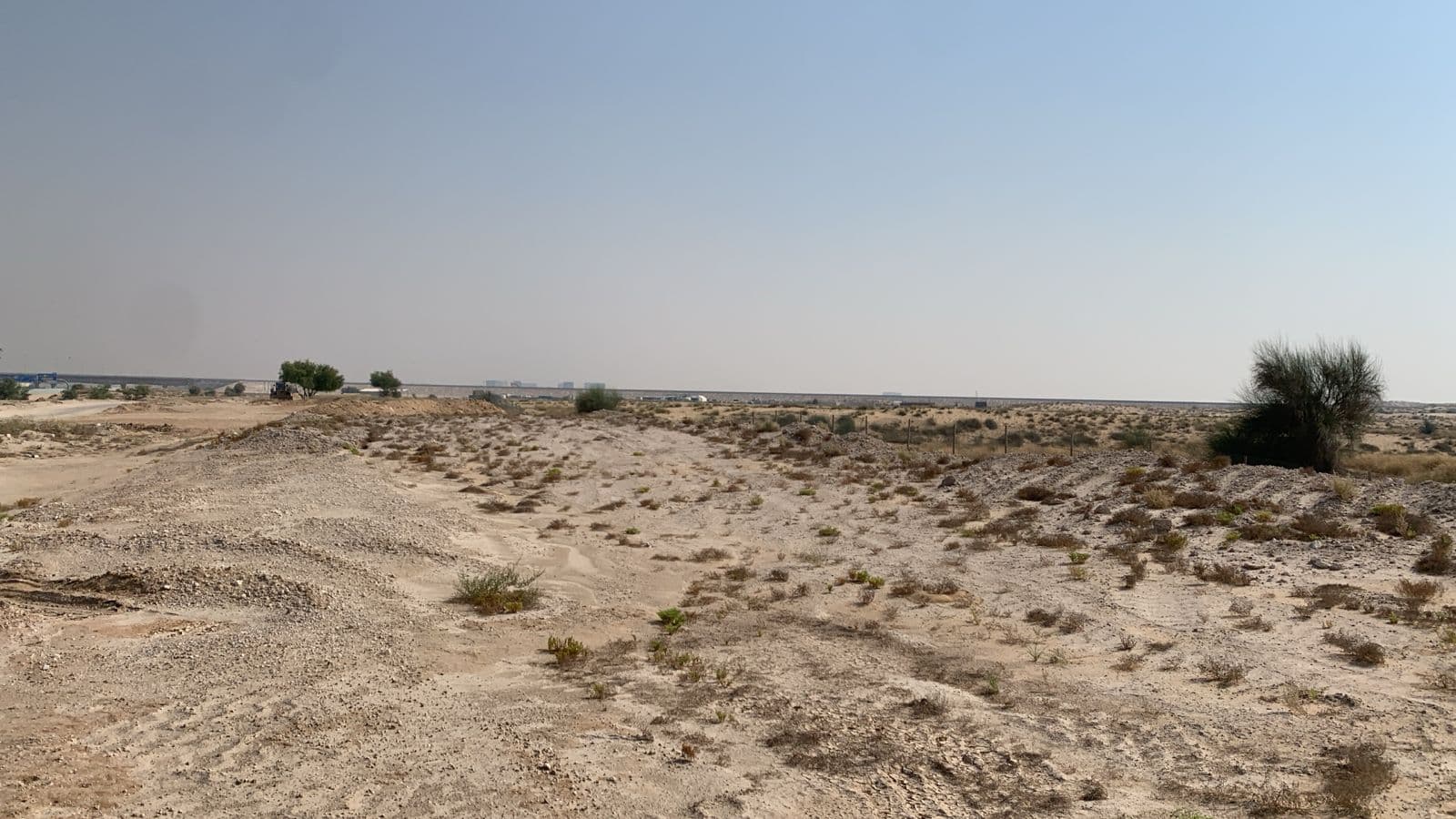

29 أغسطس 2024
0%
السياق
في Al Yelayiss 1 18 مشروعاً قيد الإنشاء بمتوسط إنجاز 6.5%.
لدى Damac Elite Investment Co 20 مشروعاً قيد الإنشاء في دبي، ولم يتجاوز أي منها موعد الإنجاز المسجّل.
تملك وحدة في داماك صن سيتي؟
يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.
أبلغني عند الإطلاقأسئلة شائعة
- ما تاريخ تسليم داماك صن سيتي؟
- موعد الإنجاز المسجّل هو مارس 2028، ويبدأ تسليم الوحدات بعد اكتمال البناء وفق جدول المطوّر. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو فبراير 2028. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
- ما آخر مستجدات البناء في داماك صن سيتي؟
- بلغت نسبة الإنجاز 37% في التفتيش الميداني بتاريخ 24 سبتمبر 2026. فُتّش الموقع 6 مرات منذ أغسطس 2024. وللموقع 41 صورة من تفتيشات دائرة الأراضي والأملاك.
- هل داماك صن سيتي متأخر؟
- لا، بحسب الأرقام الحالية. فبوتيرة السنة الأخيرة يكتمل في غضون ثلاثة أشهر من موعده المسجّل (مارس 2028).
- من يبني داماك صن سيتي؟
- المطوّر المسجّل هو Damac Elite Investment Co. ولديه 19 مشروعاً آخر قيد الإنشاء في دبي.
- أي بنك يحتفظ بحساب ضمان داماك صن سيتي؟
- Emirates NBD. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.
- داماك ايلاندز - مالديفز 1من المطوّر نفسه Damac Elite Investment Co. 6.6%، موعده ديسمبر 2028.
- داماك ايلاندز - مالديفز 2من المطوّر نفسه Damac Elite Investment Co. 14%، موعده ديسمبر 2028.
- داماك ايلاندز - مالديفز 3من المطوّر نفسه Damac Elite Investment Co. 12%، موعده ديسمبر 2028.
- داماك ايلاندز - بالي 1من المطوّر نفسه Damac Elite Investment Co. 7.0%، موعده ديسمبر 2028.
- كيف تتابع تقدّم مشروع على الخارطةكيف تقرأ نسبة الإنجاز، وما يتيحه حساب الضمان حين يسبق طلب الدفع ما بُني.
- تسليم المشاريع على الخارطة في دبيما يحدث بين اكتمال البناء واستلام المفاتيح.
- فحص التسليم لوحدة جديدة في دبيكيف تفحص الوحدة قبل أن تقبلها.
نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.








.jpeg&w=3840&q=75)

.jpeg&w=3840&q=75)
.jpeg&w=3840&q=75)
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
.jpg&w=3840&q=75)
