نسبة إنجاز البناء: Paradise Hills

سُجّل Paradise Hills في Al Hebiah Fifth ليكتمل في ديسمبر 2025، وما زال قيد الإنشاء. بلغت نسبة إنجازه 84% في آخر تفتيش ميداني، أُجري في سبتمبر 2026. المطوّر: ⁦Paradise Hills Development⁩.

84%

نسبة الإنجاز في التفتيش الميداني بتاريخ 10 سبتمبر 2026

تجاوز موعد الإنجاز المسجّل بـ11 شهراً

موعد الإنجاز المسجّل
ديسمبر 2025
الإنجاز بالوتيرة الحالية
ديسمبر 2217
بدء البناء
أكتوبر 2014
تاريخ التسجيل
سبتمبر 2014
المطوّر
Paradise Hills Development
المنطقة
Al Hebiah Fifth
عدد الوحدات
178
بنك الضمان
Sharjah Islamic Bank
الاسم بالإنجليزية
Paradise Hills
رقم المشروع
1585
التفتيشات الميدانية
22

الجدول الزمني

كان موعد إنجاز Paradise Hills المسجّل ديسمبر 2025، أي قبل 11 شهراً، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 0.0 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو ديسمبر 2217.

0%25%50%75%100%2015201820212024
نسبة الإنجاز عند كل تفتيش ميدانيخط مستقيم من بدء البناء إلى موعد الإنجاز المسجّل

التفتيشات الميدانية

10 سبتمبر 2026

84%+0.0 نقطة

  • موقع بناء Paradise Hills، صورة التفتيش رقم 1، 10 سبتمبر 2026
  • موقع بناء Paradise Hills، صورة التفتيش رقم 2، 10 سبتمبر 2026
  • موقع بناء Paradise Hills، صورة التفتيش رقم 3، 10 سبتمبر 2026
  • موقع بناء Paradise Hills، صورة التفتيش رقم 4، 10 سبتمبر 2026

5 أغسطس 2026

84%+0.0 نقطة

  • موقع بناء Paradise Hills، صورة التفتيش رقم 1، 5 أغسطس 2026
  • موقع بناء Paradise Hills، صورة التفتيش رقم 2، 5 أغسطس 2026
  • موقع بناء Paradise Hills، صورة التفتيش رقم 3، 5 أغسطس 2026
  • موقع بناء Paradise Hills، صورة التفتيش رقم 4، 5 أغسطس 2026

3 فبراير 2026

84%+0.5 نقطة

  • موقع بناء Paradise Hills، صورة التفتيش رقم 1، 3 فبراير 2026
  • موقع بناء Paradise Hills، صورة التفتيش رقم 2، 3 فبراير 2026
  • موقع بناء Paradise Hills، صورة التفتيش رقم 3، 3 فبراير 2026
  • موقع بناء Paradise Hills، صورة التفتيش رقم 4، 3 فبراير 2026

7 يوليو 2025

83%+3.4 نقطة

  • موقع بناء Paradise Hills، صورة التفتيش رقم 1، 7 يوليو 2025
  • موقع بناء Paradise Hills، صورة التفتيش رقم 2، 7 يوليو 2025
  • موقع بناء Paradise Hills، صورة التفتيش رقم 3، 7 يوليو 2025
  • موقع بناء Paradise Hills، صورة التفتيش رقم 4، 7 يوليو 2025

9 أكتوبر 2024

80%+20 نقطة

  • موقع بناء Paradise Hills، صورة التفتيش رقم 1، 9 أكتوبر 2024
  • موقع بناء Paradise Hills، صورة التفتيش رقم 2، 9 أكتوبر 2024
  • موقع بناء Paradise Hills، صورة التفتيش رقم 3، 9 أكتوبر 2024
  • موقع بناء Paradise Hills، صورة التفتيش رقم 4، 9 أكتوبر 2024

15 فبراير 2024

60%+9.9 نقطة

  • موقع بناء Paradise Hills، صورة التفتيش رقم 1، 15 فبراير 2024
  • موقع بناء Paradise Hills، صورة التفتيش رقم 2، 15 فبراير 2024
  • موقع بناء Paradise Hills، صورة التفتيش رقم 3، 15 فبراير 2024
  • موقع بناء Paradise Hills، صورة التفتيش رقم 4، 15 فبراير 2024

3 أغسطس 2023

50%+5.0 نقطة

  • موقع بناء Paradise Hills، صورة التفتيش رقم 1، 3 أغسطس 2023
  • موقع بناء Paradise Hills، صورة التفتيش رقم 2، 3 أغسطس 2023
  • موقع بناء Paradise Hills، صورة التفتيش رقم 3، 3 أغسطس 2023
  • موقع بناء Paradise Hills، صورة التفتيش رقم 4، 3 أغسطس 2023

29 ديسمبر 2022

45%+4.0 نقطة

  • موقع بناء Paradise Hills، صورة التفتيش رقم 1، 29 ديسمبر 2022
  • موقع بناء Paradise Hills، صورة التفتيش رقم 2، 29 ديسمبر 2022
  • موقع بناء Paradise Hills، صورة التفتيش رقم 3، 29 ديسمبر 2022
  • موقع بناء Paradise Hills، صورة التفتيش رقم 4، 29 ديسمبر 2022

20 أكتوبر 2022

41%+2.0 نقطة

  • موقع بناء Paradise Hills، صورة التفتيش رقم 1، 20 أكتوبر 2022
  • موقع بناء Paradise Hills، صورة التفتيش رقم 2، 20 أكتوبر 2022
  • موقع بناء Paradise Hills، صورة التفتيش رقم 3، 20 أكتوبر 2022
  • موقع بناء Paradise Hills، صورة التفتيش رقم 4، 20 أكتوبر 2022

30 مايو 2022

39%+0.8 نقطة

  • موقع بناء Paradise Hills، صورة التفتيش رقم 1، 30 مايو 2022

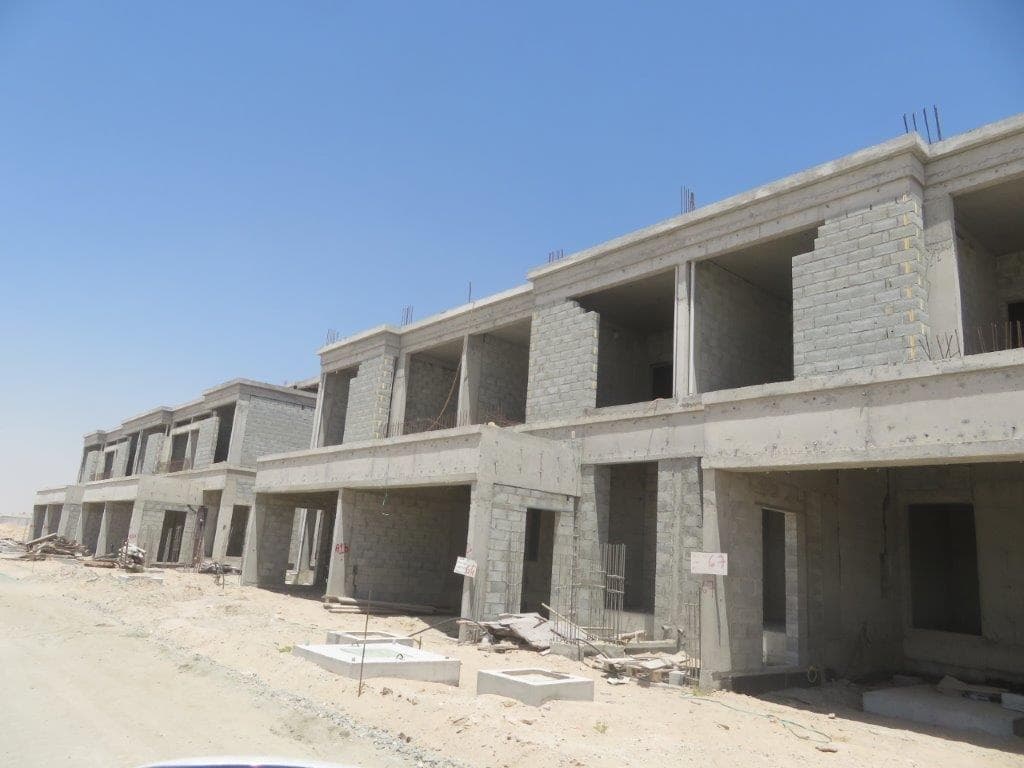

  • موقع بناء Paradise Hills، صورة التفتيش رقم 2، 30 مايو 2022
  • موقع بناء Paradise Hills، صورة التفتيش رقم 3، 30 مايو 2022
  • موقع بناء Paradise Hills، صورة التفتيش رقم 4، 30 مايو 2022

جميع صور الموقع (177) بحسب تاريخ التفتيش

السياق

في Al Hebiah Fifth 20 مشروعاً قيد الإنشاء بمتوسط إنجاز 49%.

تملك وحدة في Paradise Hills؟

يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.

أبلغني عند الإطلاق

أسئلة شائعة

ما تاريخ تسليم Paradise Hills؟
كان موعد الإنجاز المسجّل ديسمبر 2025، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو ديسمبر 2217. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
ما آخر مستجدات البناء في Paradise Hills؟
بلغت نسبة الإنجاز 84% في التفتيش الميداني بتاريخ 10 سبتمبر 2026. فُتّش الموقع 22 مرة منذ مايو 2015. وللموقع 177 صورة من تفتيشات دائرة الأراضي والأملاك.
هل Paradise Hills متأخر؟
نعم. تجاوز موعد إنجازه المسجّل (ديسمبر 2025)، وما زال مسجّلاً قيد الإنشاء.
من يبني Paradise Hills؟
المطوّر المسجّل هو ⁦Paradise Hills Development⁩.
أي بنك يحتفظ بحساب ضمان Paradise Hills؟
⁦Sharjah Islamic Bank⁩. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.

نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
