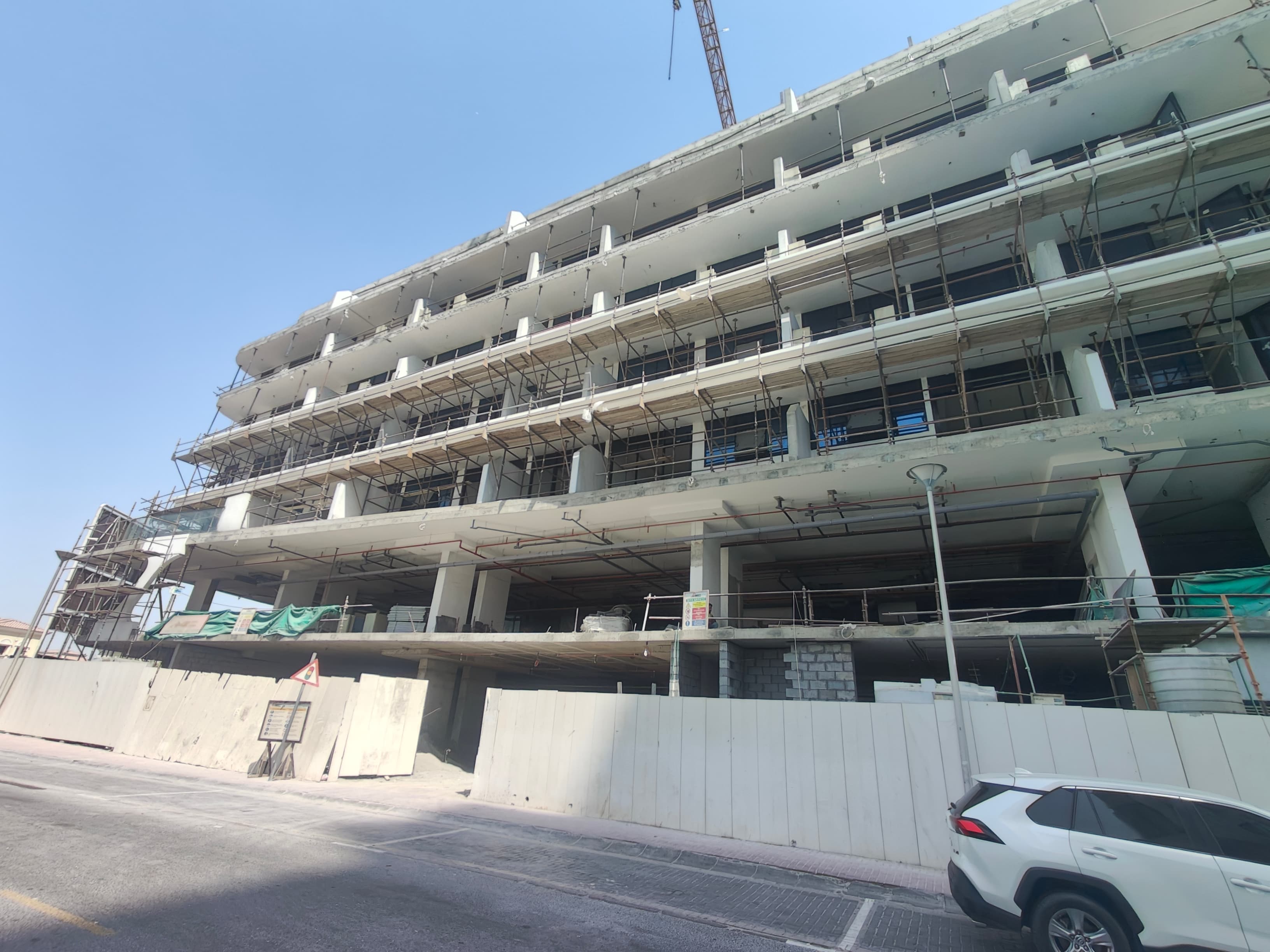

نسبة إنجاز البناء: ميامي باي اس دي
سُجّل ميامي باي اس دي في Al Barsha South Fifth ليكتمل في يوليو 2026، وما زال قيد الإنشاء. بلغت نسبة إنجازه 71% في آخر تفتيش ميداني، أُجري في أكتوبر 2026. المطوّر: Samana Si Holding Limited Dubai Branch.
71%
نسبة الإنجاز في التفتيش الميداني بتاريخ 2 أكتوبر 2026
تجاوز موعد الإنجاز المسجّل بـ4 أشهر
- موعد الإنجاز المسجّل
- يوليو 2026
- الإنجاز بالوتيرة الحالية
- يونيو 2027
- بدء البناء
- مارس 2023
- تاريخ التسجيل
- نوفمبر 2022
- المنطقة
- Al Barsha South Fifth
- عدد الوحدات
- 115
- بنك الضمان
- Emirates NBD
- الاسم بالإنجليزية
- Miami By Sd
- رقم المشروع
- 2454
- التفتيشات الميدانية
- 8
الجدول الزمني
كان موعد إنجاز ميامي باي اس دي المسجّل يوليو 2026، أي قبل 4 أشهر، وما زال المشروع قيد الإنشاء. وارتفعت نسبة إنجازه خلال السنة الأخيرة بنحو 3.2 نقطة مئوية شهرياً، وبهذه الوتيرة يبلغ 100% نحو يونيو 2027.
التفتيشات الميدانية
2 أكتوبر 2026
71%+5.0 نقطة
21 مايو 2026
66%+12 نقطة
17 فبراير 2026
54%+16 نقطة
26 نوفمبر 2025
38%+10 نقطة

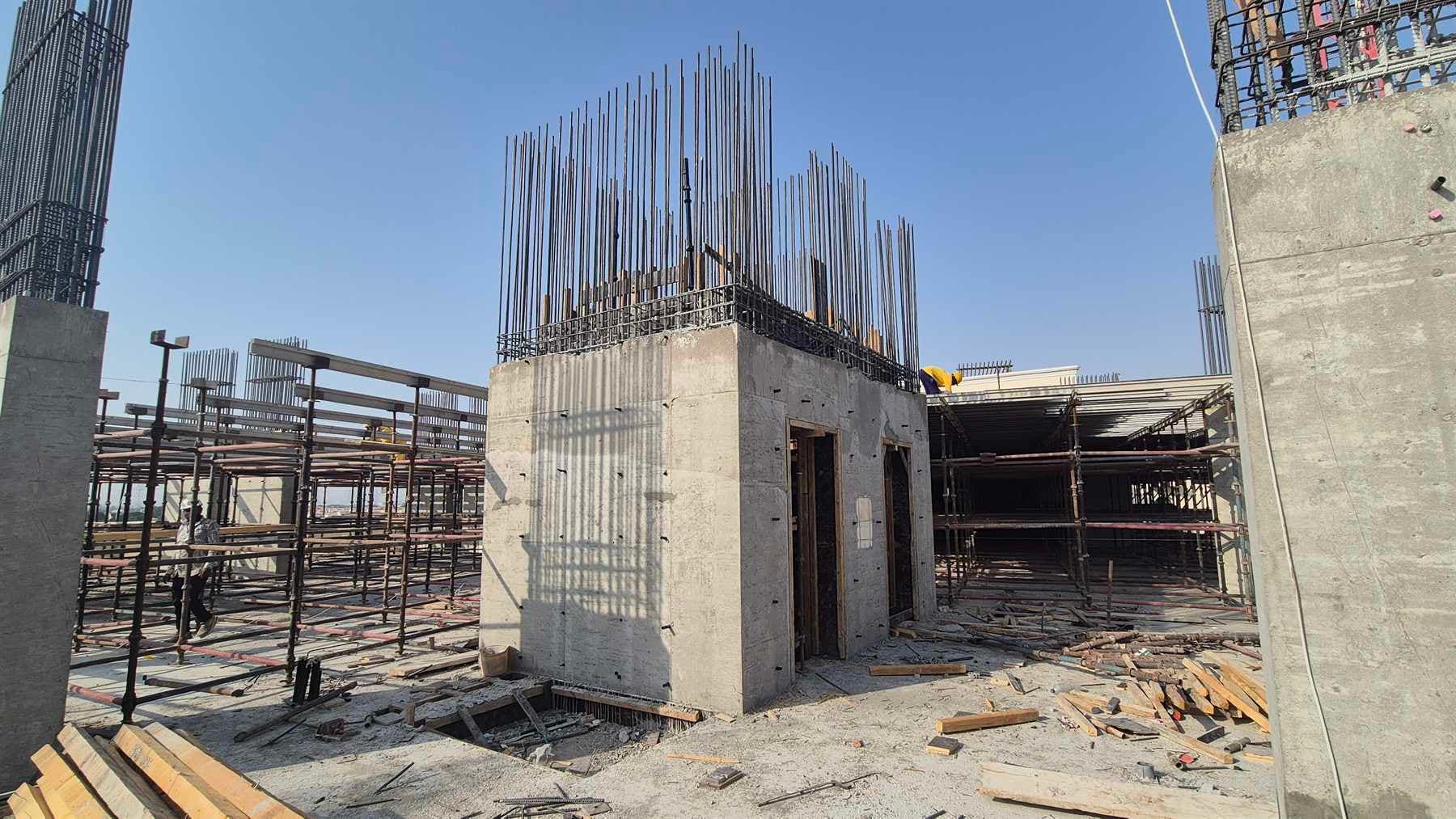

17 يوليو 2025
28%+11 نقطة
25 مارس 2025
17%+7.0 نقطة
23 أكتوبر 2024
10%+10 نقطة
13 أكتوبر 2022
0%
السياق
في Al Barsha South Fifth مشروعان قيد الإنشاء بمتوسط إنجاز 42%.
لدى Samana Si Holding Limited Dubai Branch 4 مشاريع قيد الإنشاء في دبي، تجاوز 3 منها موعد الإنجاز المسجّل.
تملك وحدة في ميامي باي اس دي؟
يتابع ملكي هذا المشروع نيابة عنك: كل تفتيش ميداني جديد، وخطة الدفع، وموعد التسليم، وقيمة وحدتك اليوم، في تطبيق واحد خاص بك.
أبلغني عند الإطلاقأسئلة شائعة
- ما تاريخ تسليم ميامي باي اس دي؟
- كان موعد الإنجاز المسجّل يوليو 2026، وما زال المشروع مسجّلاً قيد الإنشاء. وبوتيرة التفتيشات الأخيرة يبلغ 100% نحو يونيو 2027. وتطلب مؤسسة التنظيم العقاري من المطوّرين تحديث مواعيدهم مع سير المشاريع، فراجع السجل قبل الاعتماد عليه.
- ما آخر مستجدات البناء في ميامي باي اس دي؟
- بلغت نسبة الإنجاز 71% في التفتيش الميداني بتاريخ 2 أكتوبر 2026. فُتّش الموقع 8 مرات منذ أكتوبر 2022. وللموقع 59 صورة من تفتيشات دائرة الأراضي والأملاك.
- هل ميامي باي اس دي متأخر؟
- نعم. تجاوز موعد إنجازه المسجّل (يوليو 2026)، وما زال مسجّلاً قيد الإنشاء.
- من يبني ميامي باي اس دي؟
- المطوّر المسجّل هو Samana Si Holding Limited Dubai Branch. ولديه 3 مشاريع أخرى قيد الإنشاء في دبي.
- أي بنك يحتفظ بحساب ضمان ميامي باي اس دي؟
- Emirates NBD. يشترط قانون دبي أن تُودَع دفعات الوحدات على الخارطة في حساب ضمان خاص بالمشروع لدى بنك معتمد من دائرة الأراضي والأملاك، فتبقى أموال المشترين مخصصة لهذا المشروع وحده.
- سمانا ويفزمن المطوّر نفسه Samana Si Holding Limited Dubai Branch. 91%، موعده أبريل 2026، وقد فات.
- سامانا ويفز 2من المطوّر نفسه Samana Si Holding Limited Dubai Branch. 52%، موعده مارس 2026، وقد فات.
- Sd كاليفورنيا بواسطةمن المطوّر نفسه Samana Si Holding Limited Dubai Branch. 24%.
- فيفيد تاورمشروع قريب في Al Barsha South Fifth. 12%، موعده نوفمبر 2026.
- كيف تتابع تقدّم مشروع على الخارطةكيف تقرأ نسبة الإنجاز، وما يتيحه حساب الضمان حين يسبق طلب الدفع ما بُني.
- تسليم المشاريع على الخارطة في دبيما يحدث بين اكتمال البناء واستلام المفاتيح.
- فحص التسليم لوحدة جديدة في دبيكيف تفحص الوحدة قبل أن تقبلها.
نسبة الإنجاز والمواعيد والمطوّر وعدد الوحدات وبنك الضمان من سجل «مشروعي» في دائرة الأراضي والأملاك بدبي، ويُقرأ يومياً. أما الوتيرة وموعد الإنجاز المتوقع فيحسبهما ملكي من تفتيشات السنة الأخيرة، ولا يصدران عن المطوّر. صور الموقع ملك للدائرة نفسها. اقرأ كيف يتعامل ملكي مع بيانات الدائرة.
